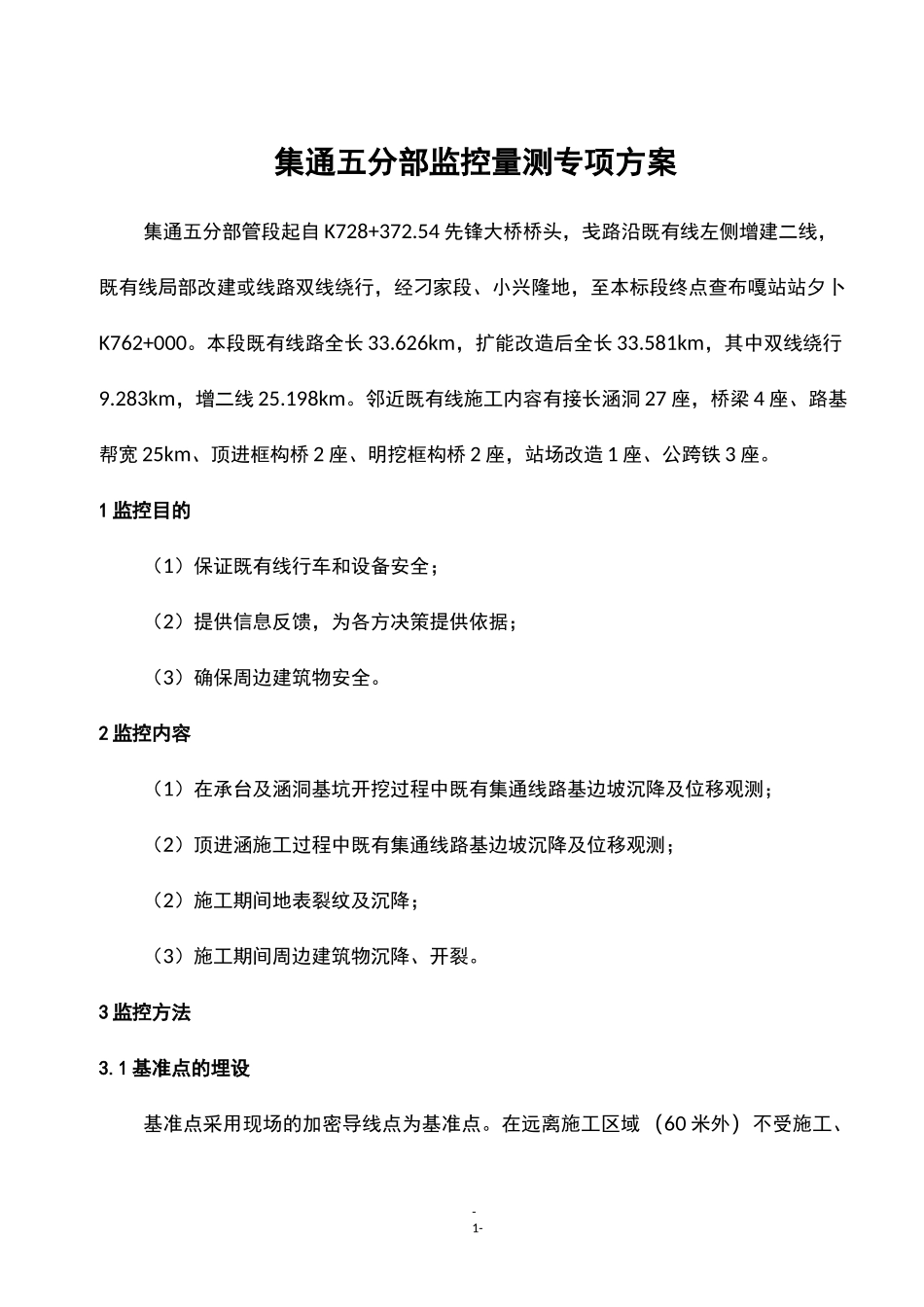

6周边巡视-4-4监控频率-4-5观测数据的处理、分析及结果提交-4-6观测人员和仪器设备-5-7质量保证措施-6--1-集通五分部监控量测专项方案集通五分部管段起自K728+372
54先锋大桥桥头,戋路沿既有线左侧增建二线,既有线局部改建或线路双线绕行,经刁家段、小兴隆地,至本标段终点查布嘎站站夕卜K762+000
本段既有线路全长33
626km,扩能改造后全长33
581km,其中双线绕行9
283km,增二线25
邻近既有线施工内容有接长涵洞27座,桥梁4座、路基帮宽25km、顶进框构桥2座、明挖框构桥2座,站场改造1座、公跨铁3座
1监控目的(1)保证既有线行车和设备安全;(2)提供信息反馈,为各方决策提供依据;(3)确保周边建筑物安全
2监控内容(1)在承台及涵洞基坑开挖过程中既有集通线路基边坡沉降及位移观测;(2)顶进涵施工过程中既有集通线路基边坡沉降及位移观测;(2)施工期间地表裂纹及沉降;(3)施工期间周边建筑物沉降、开裂
3监控方法3
1基准点的埋设基准点采用现场的加密导线点为基准点

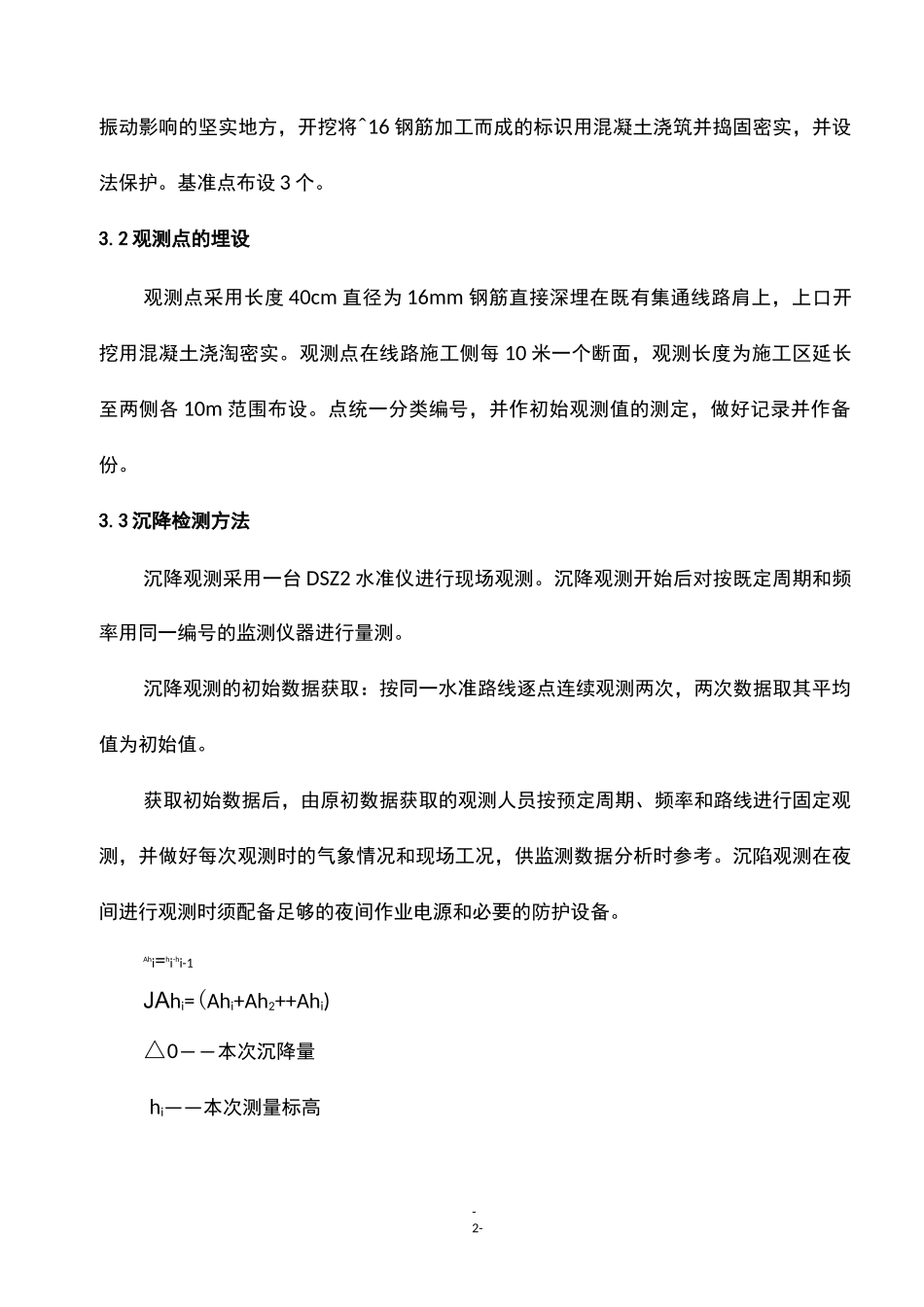

在远离施工区域(60米外)不受施工、-2-振动影响的坚实地方,开挖将^16钢筋加工而成的标识用混凝土浇筑并捣固密实,并设法保护
基准点布设3个
2观测点的埋设观测点采用长度40cm直径为16mm钢筋直接深埋在既有集通线路肩上,上口开挖用混凝土浇淘密实
观测点在线路施工侧每10米一个断面,观测长度为施工区延长至两侧各10m范围布设
点统一分类编号,并作初始观测值的测定,做好记录并作备份
3沉降检测方法沉降观测采用一台DSZ2水准仪进行现场观测
沉降观测开始后对按既定周期和频率用同一编号的监
