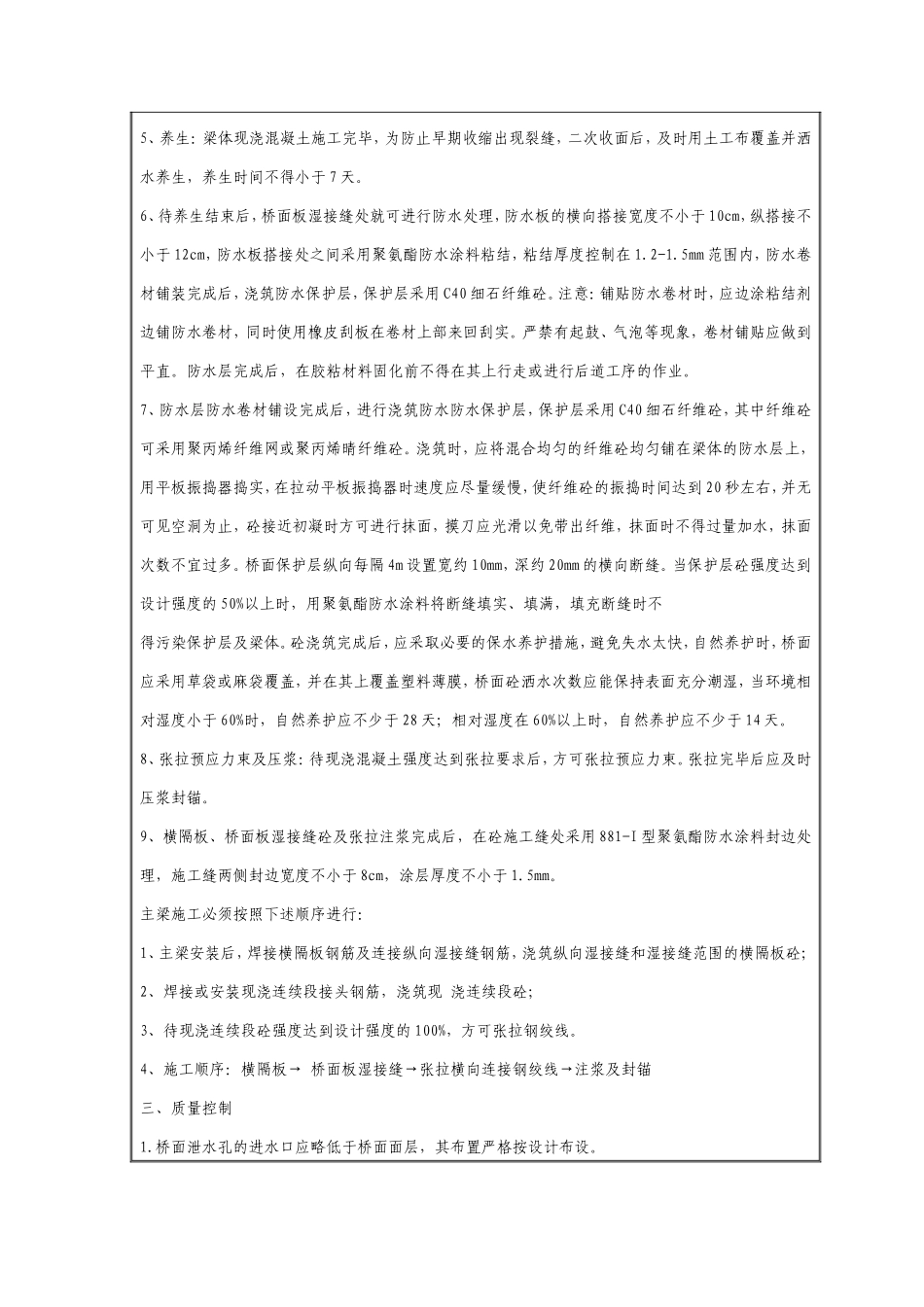

技术交底书表格编号1310项目名称第页共页交底编号工程名称设计文件图号津集施桥(2005)-2101施工部位T梁湿接缝施工交底日期技术交底内容:一、技术交底范围;跨津山铁路特大桥T梁湿接缝施工二、桥梁上部结构横隔板、湿接头、湿接缝施工预制T梁落梁就位,并调整好轴线与标高及支座固定后即可进行湿接缝的施工
现将T梁现浇湿接缝进行施工技术交底
1、对旧混凝土凿毛:将要浇注混凝土的梁板表层混凝土凿毛,以露出新鲜混凝土为准,在浇注混凝土时湿润表面,以保证新老混凝土的良好结合
2、钢筋安装:按湿接缝钢筋构造图绑扎钢筋
纵向钢筋连接采用搭接焊
电焊工持证上岗,焊条采用502或506焊条,严禁使用425焊条
焊缝必须满足规范要求
施工前应对采取的连接方法进行试验
3、安装预应力束管道及模板:为了防止应力损失的增加及改变预应力筋的受力,应严格控制预应力束道的位置,束道在两预制梁端与现浇段相接处的位置偏差应控制在2mm以内
在现浇段中预埋与预制梁中同种材料的预应力束道,必须先预埋波纹管再穿钢绞线,同时须与预制梁段对应束道顺接,确保连接可靠,不漏浆
模板支撑时要牢固,线形要顺直,接缝要严密,保护层要满足设计要求
钢筋与模板之间设置与浇筑砼砼等级砂浆垫块用扎丝绑扎于钢筋上,相互错开
4、浇注混凝土:根据设计,本施工段T梁现场浇筑横隔板及桥面板连接湿接缝砼采用补偿收缩细石砼,砼等级为C55,浇注混凝土时采用小直径振捣棒配合大直径振捣棒的振捣方法,确保现浇段混凝土密实
砼浇筑时应分层浇筑,振捣时要先四周后中部,做到快插慢拔,避免过振或漏振的现象,同时必须控制好表面平整度,5、养生:梁体现浇混凝土施工完毕,为防止早期收缩出现裂缝,二次收面后,及时用土工布覆盖并洒水养生,养生时间不得小于7天
