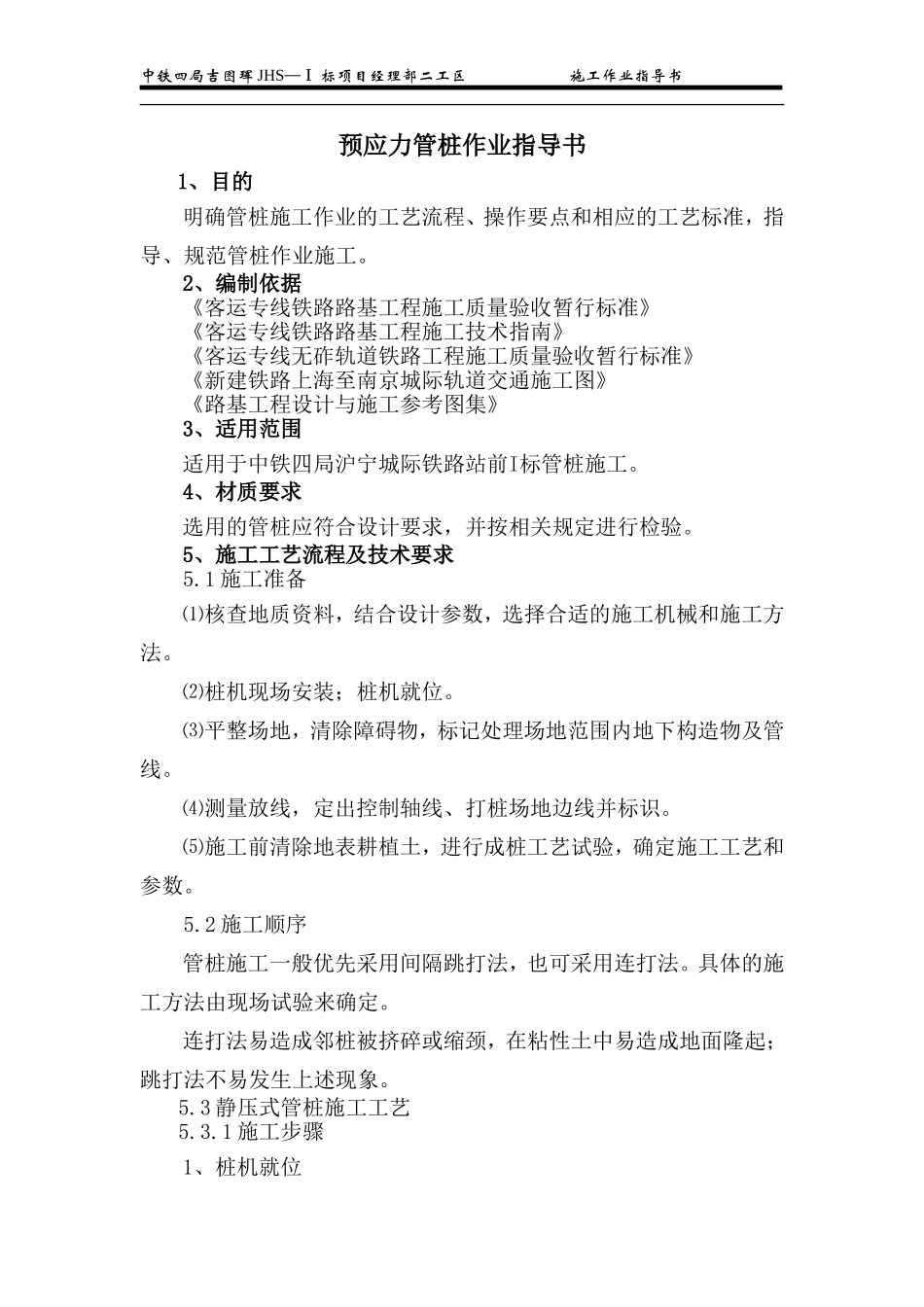

中铁四局吉图珲JHS—Ⅰ标项目经理部二工区施工作业指导书预应力管桩作业指导书1、目的明确管桩施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范管桩作业施工
2、编制依据《客运专线铁路路基工程施工质量验收暂行标准》《客运专线铁路路基工程施工技术指南》《客运专线无砟轨道铁路工程施工质量验收暂行标准》《新建铁路上海至南京城际轨道交通施工图》《路基工程设计与施工参考图集》3、适用范围适用于中铁四局沪宁城际铁路站前I标管桩施工
4、材质要求选用的管桩应符合设计要求,并按相关规定进行检验
5、施工工艺流程及技术要求5
1施工准备⑴核查地质资料,结合设计参数,选择合适的施工机械和施工方法
⑵桩机现场安装;桩机就位

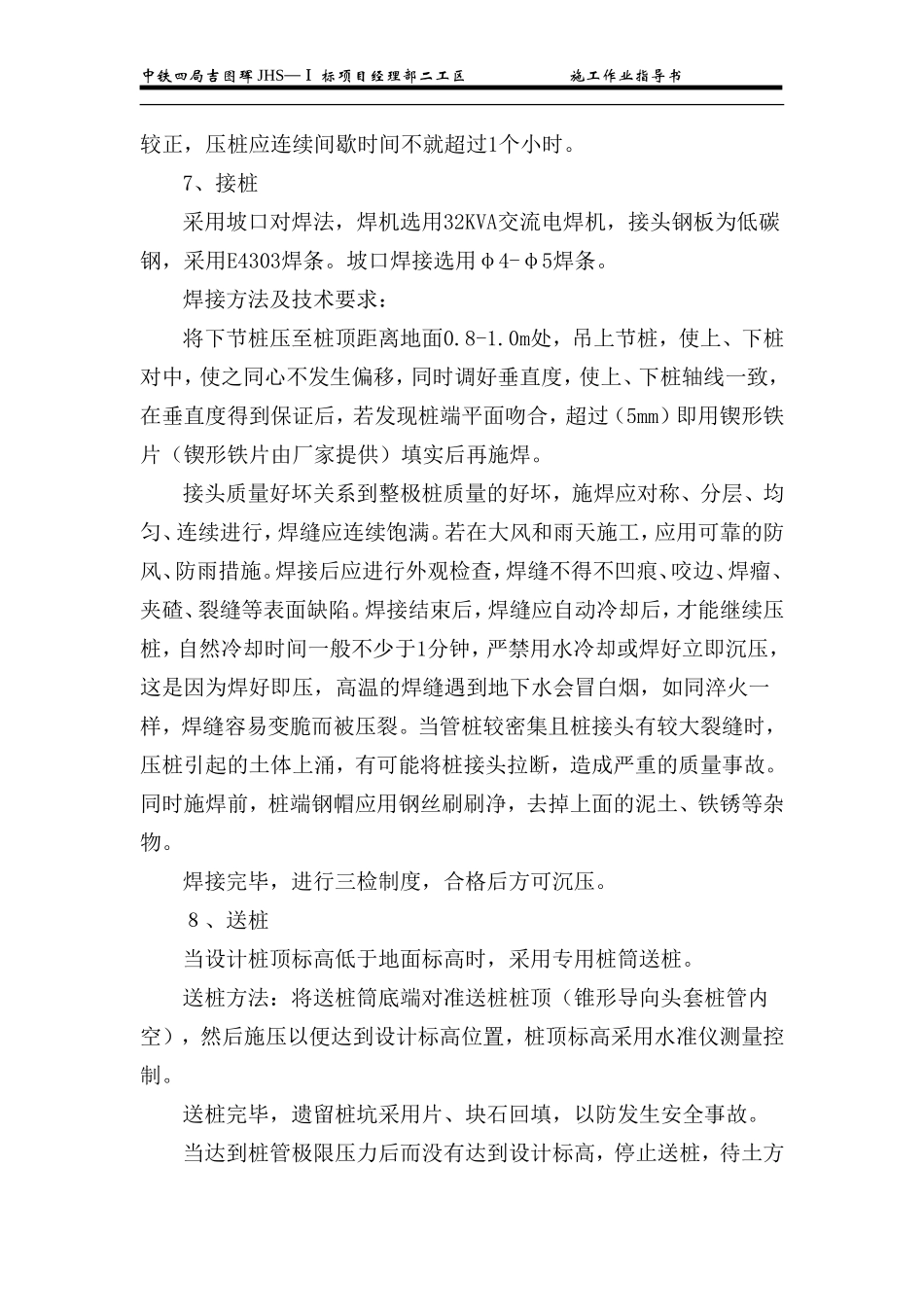

⑶平整场地,清除障碍物,标记处理场地范围内地下构造物及管线
⑷测量放线,定出控制轴线、打桩场地边线并标识
⑸施工前清除地表耕植土,进行成桩工艺试验,确定施工工艺和参数
2施工顺序管桩施工一般优先采用间隔跳打法,也可采用连打法
具体的施工方法由现场试验来确定
连打法易造成邻桩被挤碎或缩颈,在粘性土中易造成地面隆起;跳打法不易发生上述现象
3静压式管桩施工工艺5

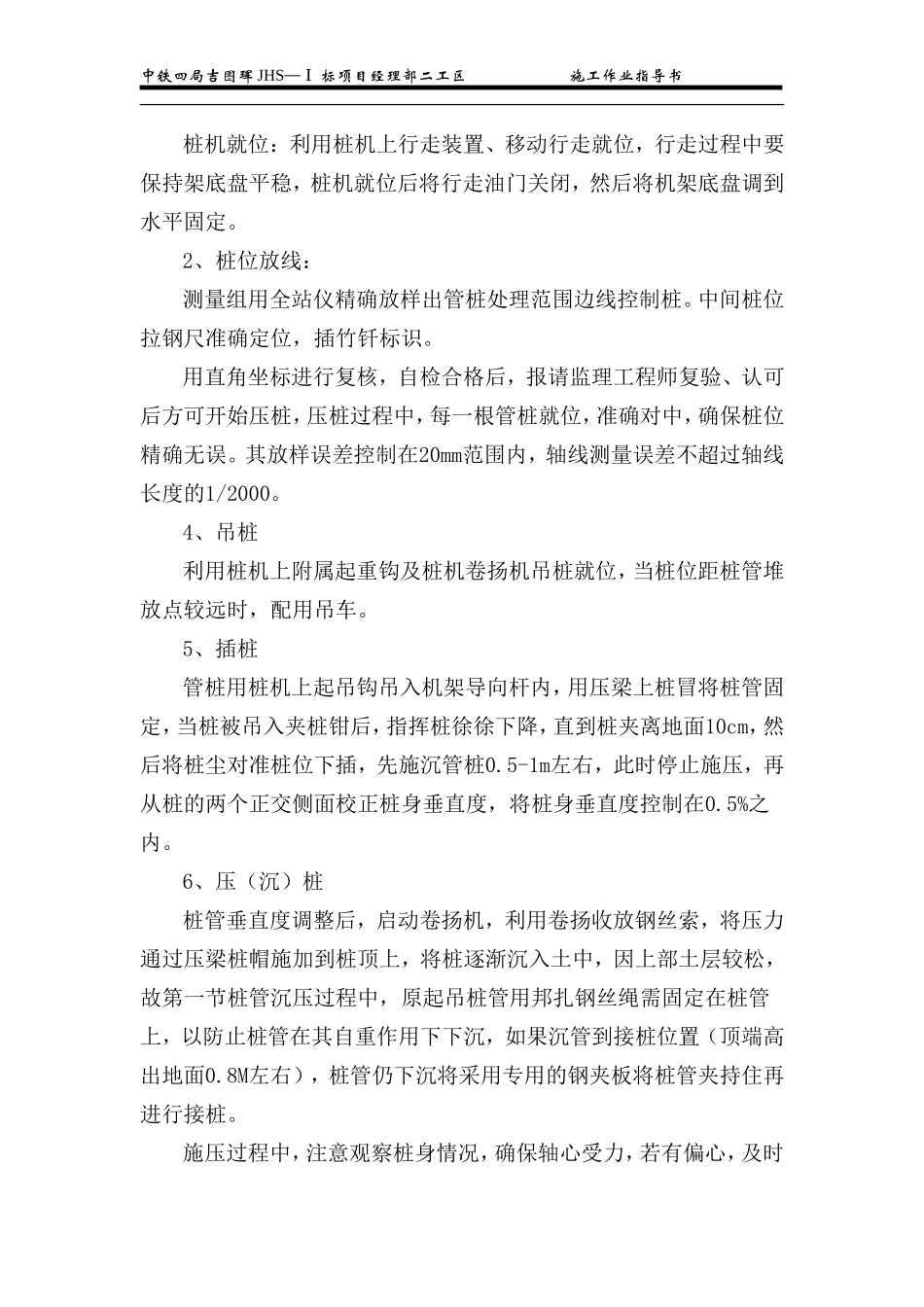

1施工步骤1、桩机就位中铁四局吉图珲JHS—Ⅰ标项目经理部二工区施工作业指导书桩机就位:利用桩机上行走装置、移动行走就位,行走过程中要保持架底盘平稳,桩机就位后将行走油门关闭,然后将机架底盘调到水平固定
2、桩位放线:测量组用全站仪精确放样出管桩处理范围边线控制桩
中间桩位拉钢尺准确定位,插竹钎标识
用直角坐标进行复核,自检合格后,报请监理工程师复验、认可后方可开始压桩,压桩过程中,每一根管桩就位,准确对中,确保桩位精确无误
其放样误差控制在20mm范围内,轴线测量误差不超过轴线长度的1/2000
4、吊桩利用桩机上附属起重钩及桩机卷扬机吊桩就位,当桩位距桩管堆放点较远时,配用吊车
5、插桩管桩用桩机上起
