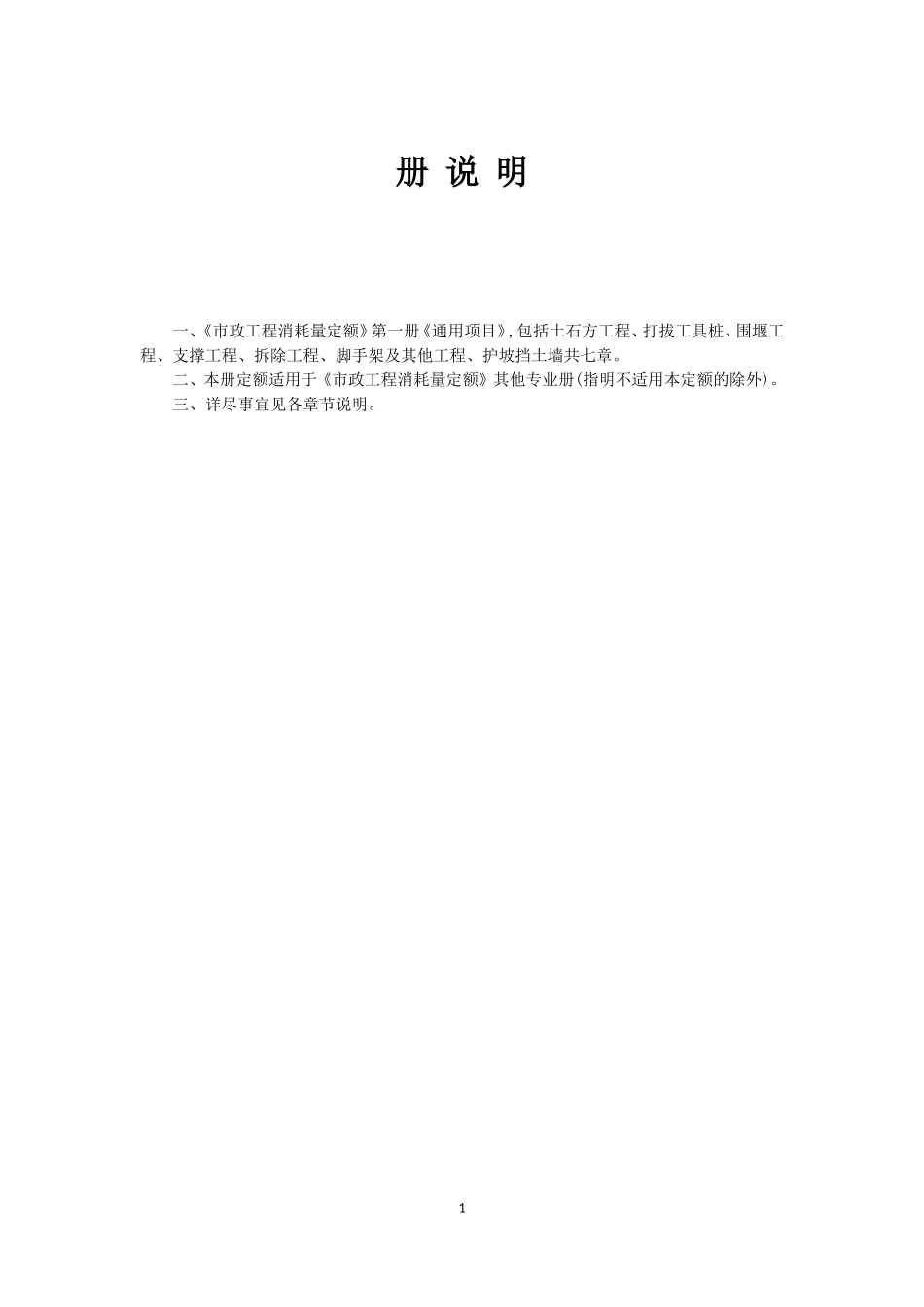

14册说明一、《市政工程消耗量定额》第一册《通用项目》,包括土石方工程、打拔工具桩、围堰工程、支撑工程、拆除工程、脚手架及其他工程、护坡挡土墙共七章
二、本册定额适用于《市政工程消耗量定额》其他专业册(指明不适用本定额的除外)
三、详尽事宜见各章节说明

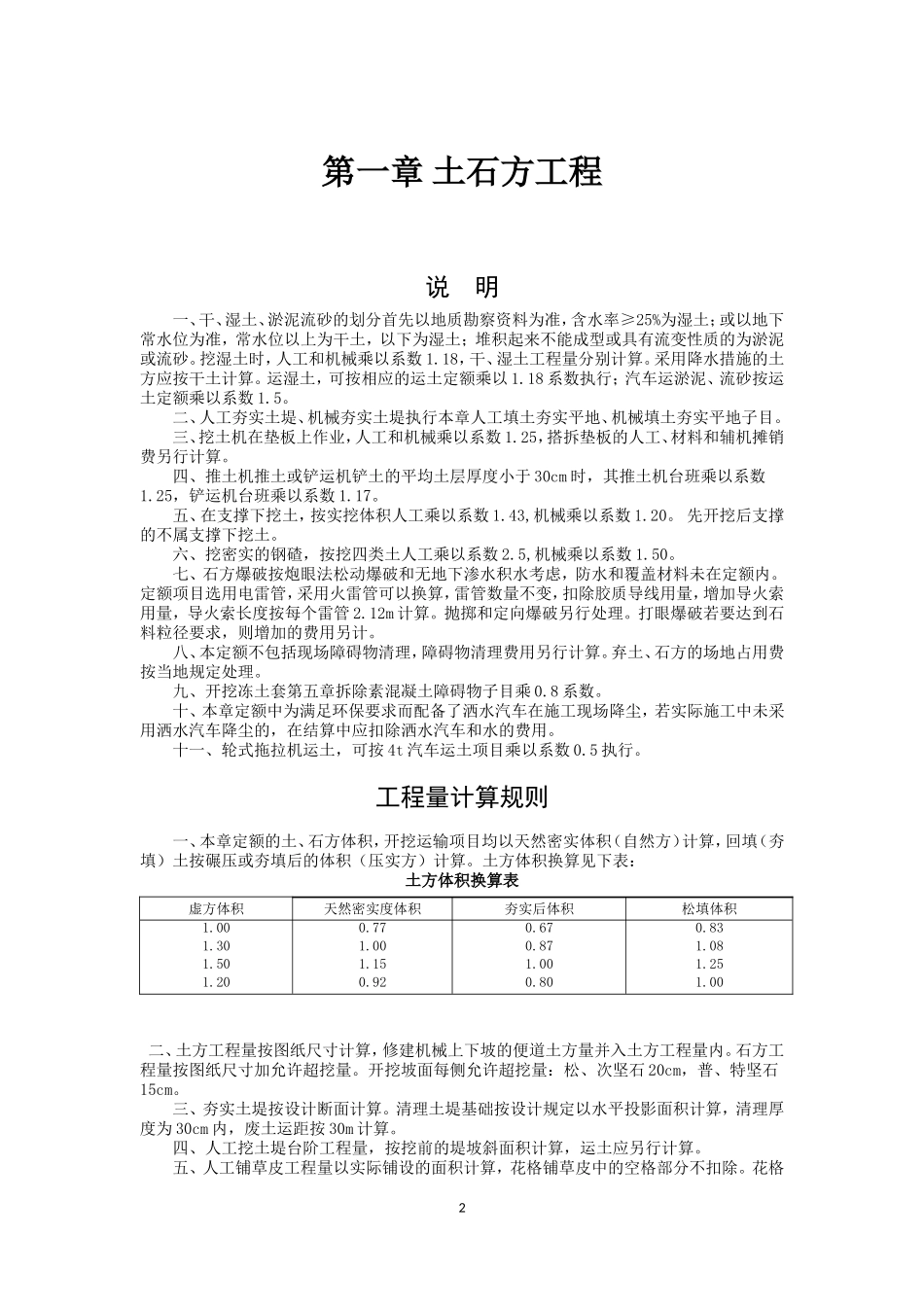

1第一章土石方工程说明一、干、湿土、淤泥流砂的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土;堆积起来不能成型或具有流变性质的为淤泥或流砂
挖湿土时,人工和机械乘以系数1
18,干、湿土工程量分别计算
采用降水措施的土方应按干土计算
