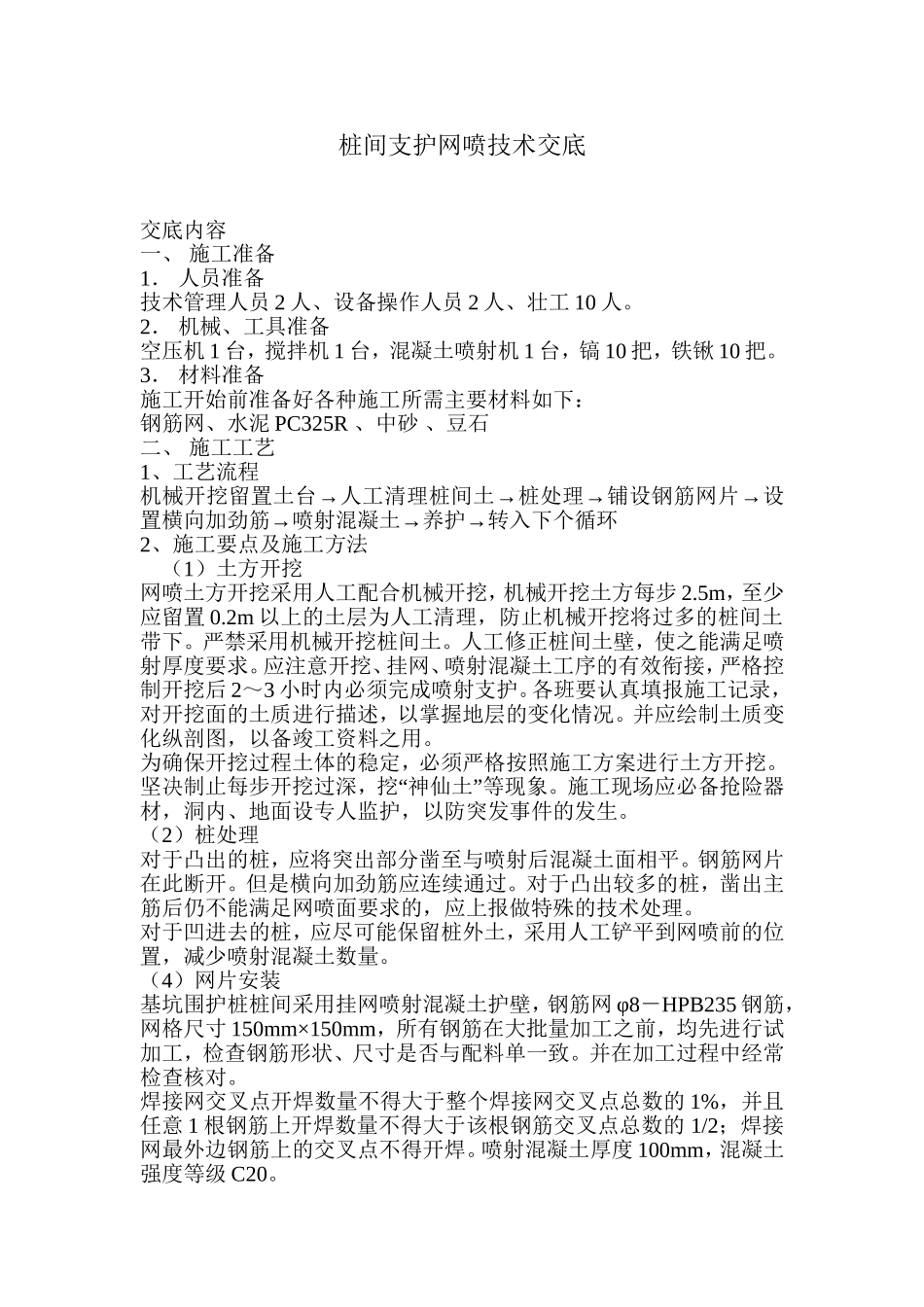

桩间支护网喷技术交底交底内容一、施工准备1.人员准备技术管理人员2人、设备操作人员2人、壮工10人
2.机械、工具准备空压机1台,搅拌机1台,混凝土喷射机1台,镐10把,铁锹10把
3.材料准备施工开始前准备好各种施工所需主要材料如下:钢筋网、水泥PC325R、中砂、豆石二、施工工艺1、工艺流程机械开挖留置土台→人工清理桩间土→桩处理→铺设钢筋网片→设置横向加劲筋→喷射混凝土→养护→转入下个循环2、施工要点及施工方法(1)土方开挖网喷土方开挖采用人工配合机械开挖,机械开挖土方每步2
5m,至少应留置0
2m以上的土层为人工清理,防止机械开挖将过多的桩间土带下
严禁采用机械开挖桩间土
人工修正桩间土壁,使之能满足喷射厚度要求
应注意开挖、挂网、喷射混凝土工序的有效衔接,严格控制开挖后2~3小时内必须完成喷射支护
各班要认真填报施工记录,对开挖面的土质进行描述,以掌握地层的变化情况
并应绘制土质变化纵剖图,以备竣工资料之用
为确保开挖过程土体的稳定,必须严格按照施工方案进行土方开挖
坚决制止每步开挖过深,挖“神仙土”等现象
施工现场应必备抢险器材,洞内、地面设专人监护,以防突发事件的发生
(2)桩处理对于凸出的桩,应将突出部分凿至与喷射后混凝土面相平
钢筋网片在此断开
但是横向加劲筋应连续通过
对于凸出较多的桩,凿出主筋后仍不能满足网喷面要求的,应上报做特殊的技术处理
对于凹进去的桩,应尽可能保留桩外土,采用人工铲平到网喷前的位置,减少喷射混凝土数量

(4)网片安装基坑围护桩桩间采用挂网喷射混凝土护壁,钢筋网φ8-HPB235钢筋,网格尺寸150mm×150mm,所有钢筋在大批量加工之前,均先进行试加工,检查钢筋形状、尺寸是否与配料单一致
并在加工过程中经常检查核对
焊接网交叉点开焊数量不得大于整个焊接网交叉点总数的1%,并且任意1根钢筋上开焊数量不得大于该根钢筋交叉点总数的1
