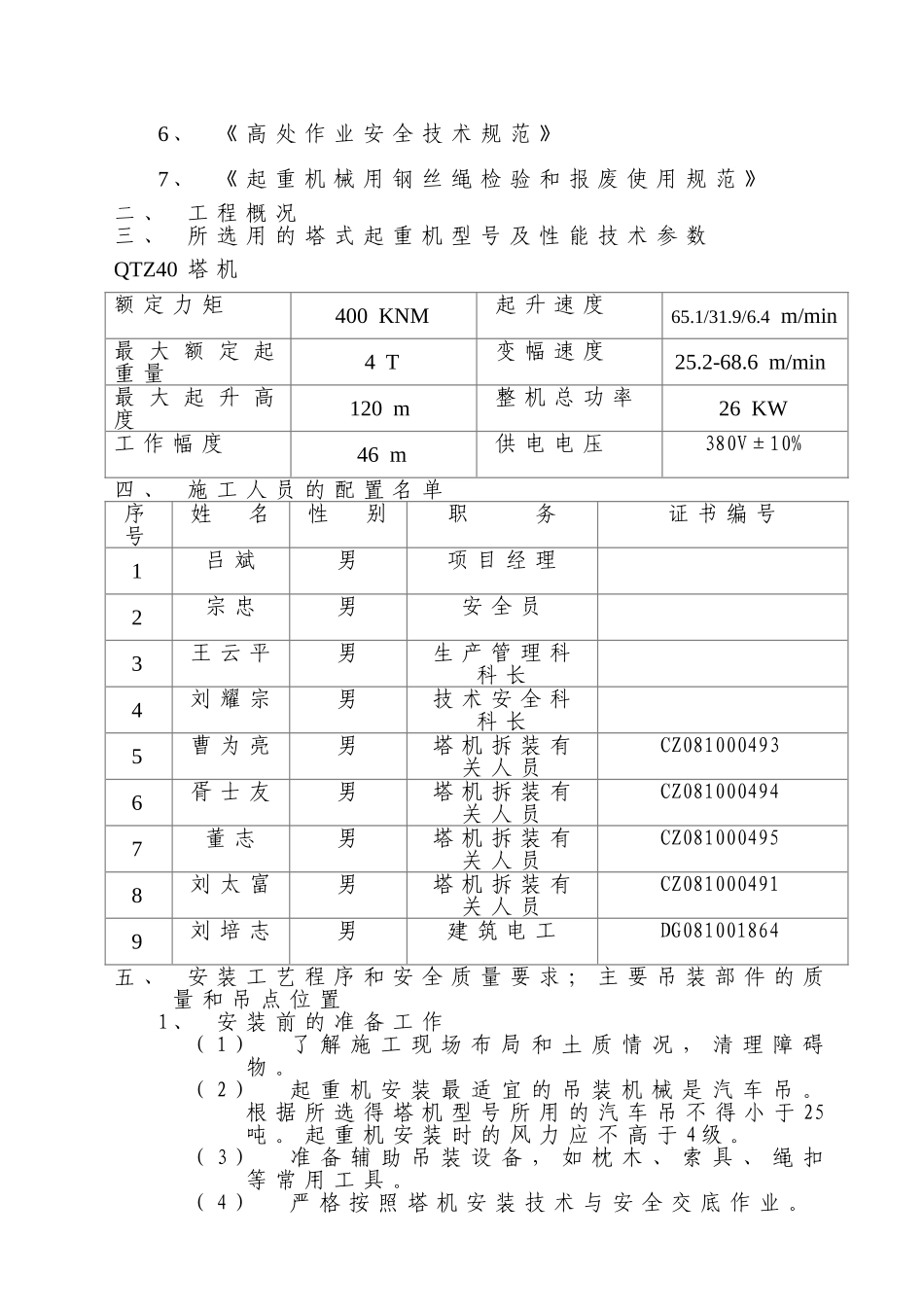

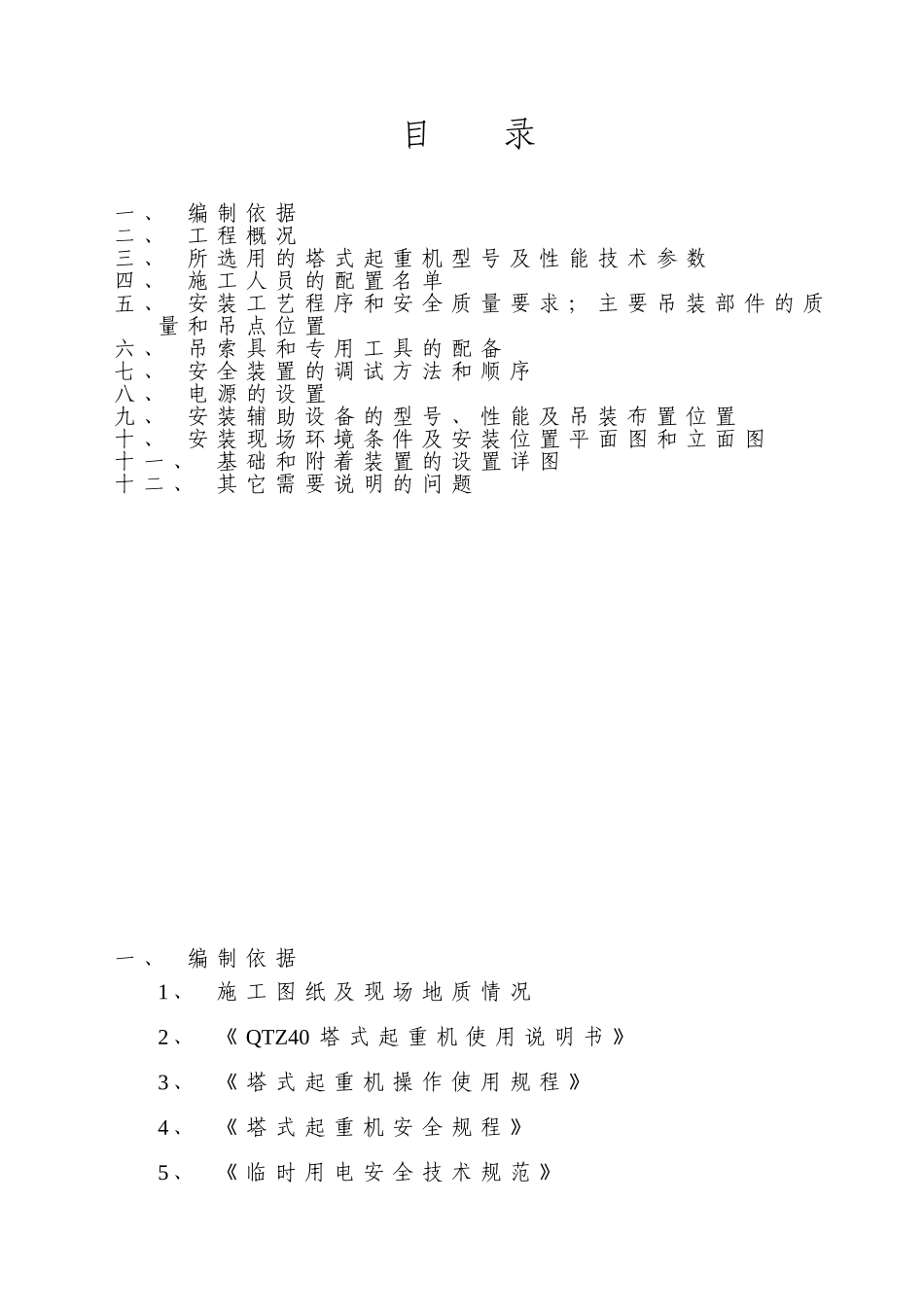

目录一、编制依据二、工程概况三、所选用的塔式起重机型号及性能技术参数四、施工人员的配置名单五、安装工艺程序和安全质量要求;主要吊装部件的质量和吊点位置六、吊索具和专用工具的配备七、安全装置的调试方法和顺序八、电源的设置九、安装辅助设备的型号、性能及吊装布置位置十、安装现场环境条件及安装位置平面图和立面图十一、基础和附着装置的设置详图十二、其它需要说明的问题一、编制依据1、施工图纸及现场地质情况2、《QTZ40塔式起重机使用说明书》3、《塔式起重机操作使用规程》4、《塔式起重机安全规程》5、《临时用电安全技术规范》6、《高处作业安全技术规范》7、《起重机械用钢丝绳检验和报废使用规范》二、工程概况三、所选用的塔式起重机型号及性能技术参数QTZ40塔机额定力矩400KNM起升速度65
4m/min最大额定起重量4T变幅速度25
6m/min最大起升高度120m整机总功率26KW工作幅度46m供电电压380V±10%四、施工人员的配置名单序号姓名性别职务证书编号1吕斌男项目经理2宗忠男安全员3王云平男生产管理科科长4刘耀宗男技术安全科科长5曹为亮男塔机拆装有关人员CZ0810004936胥士友男塔机拆装有关人员CZ0810004947董志男塔机拆装有关人员CZ0810004958刘太富男塔机拆装有关人员CZ0810004919刘培志男建筑电工DG081001864五、安装工艺程序和安全质量要求;主要吊装部件的质量和吊点位置1、安装前的准备工作(1)了解施工现场布局和土质情况,清理障碍物
(2)起重机安装最适宜的吊装机械是汽车吊
根据所选得塔机型号所用的汽车吊不得小于25吨
起重机安装时的风力应不高于4级
(3)准备辅助吊装设备,如枕木、索具、绳扣等常用工具
(4)严格按照塔机安装技术与安全交底作业

2、安装步骤(1)把底架的十字梁和砼基础连接
