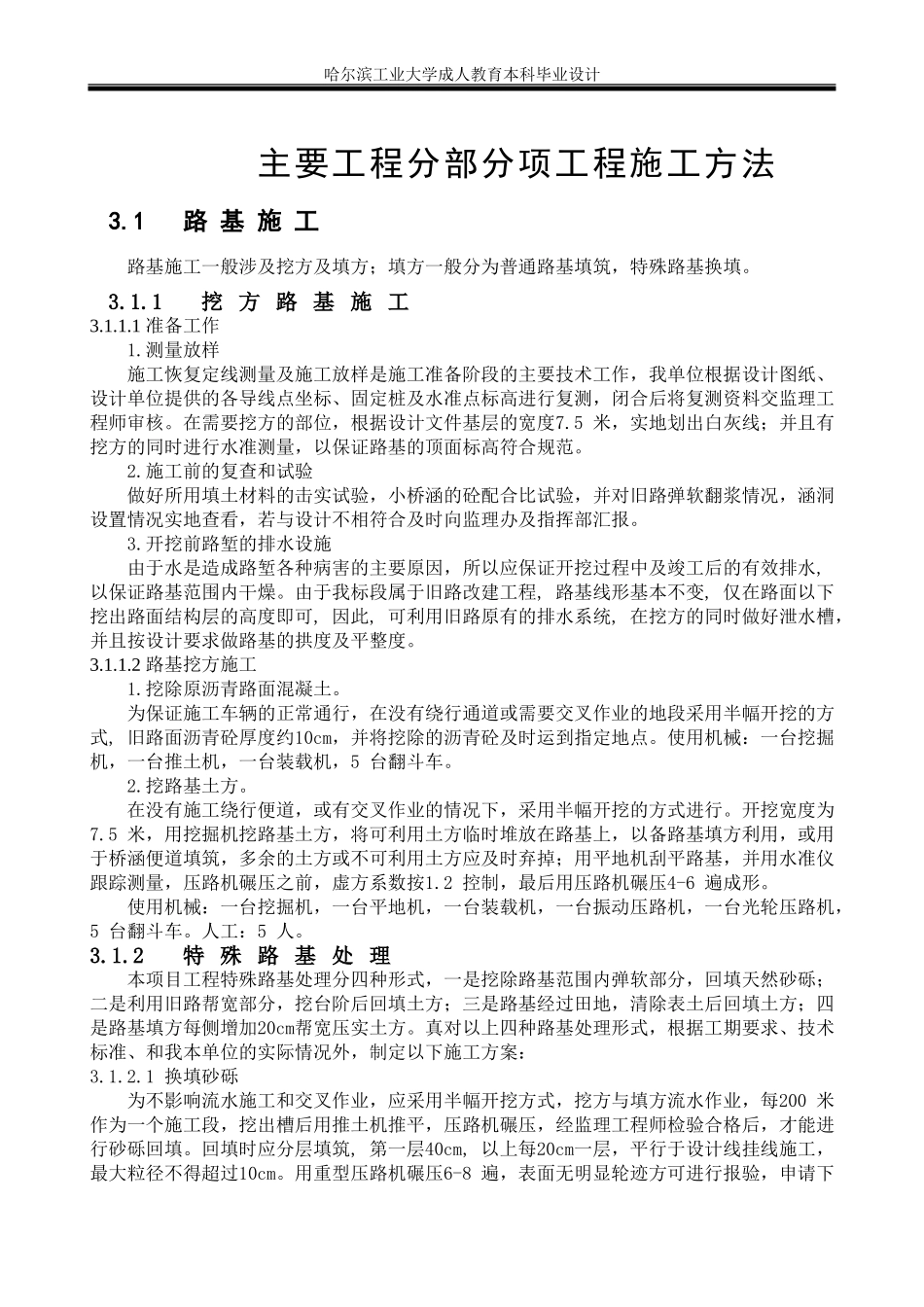

哈尔滨工业大学成人教育本科毕业设计主要工程分部分项工程施工方法3
1路基施工路基施工一般涉及挖方及填方;填方一般分为普通路基填筑,特殊路基换填
1挖方路基施工3
1准备工作1
测量放样施工恢复定线测量及施工放样是施工准备阶段的主要技术工作,我单位根据设计图纸、设计单位提供的各导线点坐标、固定桩及水准点标高进行复测,闭合后将复测资料交监理工程师审核
在需要挖方的部位,根据设计文件基层的宽度7
5米,实地划出白灰线;并且有挖方的同时进行水准测量,以保证路基的顶面标高符合规范
施工前的复查和试验做好所用填土材料的击实试验,小桥涵的砼配合比试验,并对旧路弹软翻浆情况,涵洞设置情况实地查看,若与设计不相符合及时向监理办及指挥部汇报
开挖前路堑的排水设施由于水是造成路堑各种病害的主要原因,所以应保证开挖过程中及竣工后的有效排水,以保证路基范围内干燥
由于我标段属于旧路改建工程,路基线形基本不变,仅在路面以下挖出路面结构层的高度即可,因此,可利用旧路原有的排水系统,在挖方的同时做好泄水槽,并且按设计要求做路基的拱度及平整度
2路基挖方施工1
挖除原沥青路面混凝土
为保证施工车辆的正常通行,在没有绕行通道或需要交叉作业的地段采用半幅开挖的方式,旧路面沥青砼厚度约10cm,并将挖除的沥青砼及时运到指定地点
使用机械:一台挖掘机,一台推土机,一台装载机,5台翻斗车
在没有施工绕行便道,或有交叉作业的情况下,采用半幅开挖的方式进行
开挖宽度为7
5米,用挖掘机挖路基土方,将可利用土方临时堆放在路基上,以备路基填方利用,或用于桥涵便道填筑,多余的土方或不可利用土方应及时弃掉;用平地机刮平路基,并用水准仪跟踪测量,压路机碾压之前,虚方系数按1
2控制,最后用压路机碾压4-6遍成形

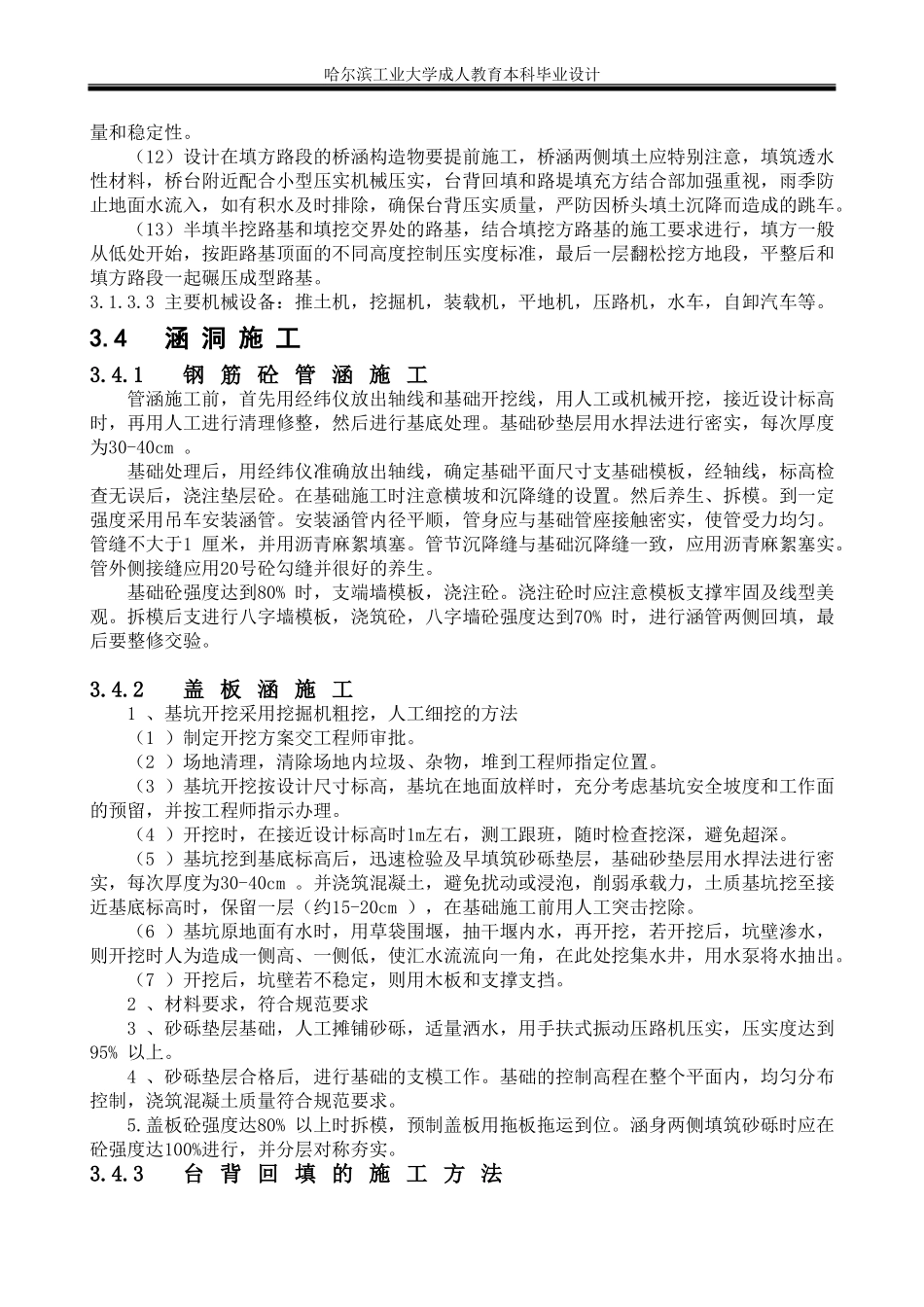

使用机械:一台挖掘机,一台平地机,一台装载机,一台振动压路机,一台光
