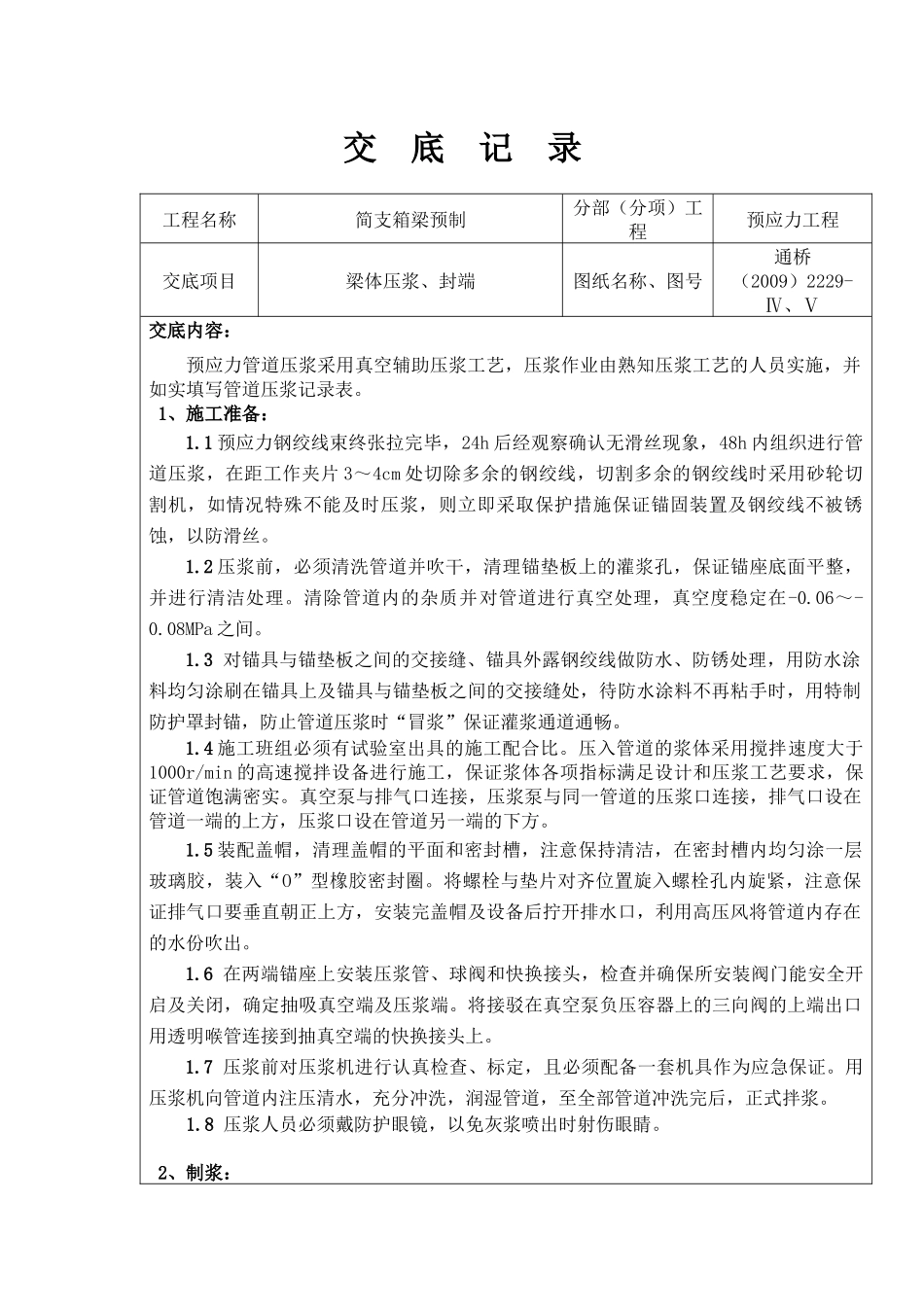

沈丹铁路客运专线技术交底纪要SDTJ-3标段工程项目:编号:记录者:交底者:技术负责:技术部门:日期:交底记录工程名称简支箱梁预制分部(分项)工程预应力工程交底项目梁体压浆、封端图纸名称、图号通桥(2009)2229-Ⅳ、Ⅴ交底内容:预应力管道压浆采用真空辅助压浆工艺,压浆作业由熟知压浆工艺的人员实施,并如实填写管道压浆记录表
1、施工准备:1
1预应力钢绞线束终张拉完毕,24h后经观察确认无滑丝现象,48h内组织进行管道压浆,在距工作夹片3~4cm处切除多余的钢绞线,切割多余的钢绞线时采用砂轮切割机,如情况特殊不能及时压浆,则立即采取保护措施保证锚固装置及钢绞线不被锈蚀,以防滑丝
2压浆前,必须清洗管道并吹干,清理锚垫板上的灌浆孔,保证锚座底面平整,并进行清洁处理
清除管道内的杂质并对管道进行真空处理,真空度稳定在-0
08MPa之间
3对锚具与锚垫板之间的交接缝、锚具外露钢绞线做防水、防锈处理,用防水涂料均匀涂刷在锚具上及锚具与锚垫板之间的交接缝处,待防水涂料不再粘手时,用特制防护罩封锚,防止管道压浆时“冒浆”保证灌浆通道通畅
4施工班组必须有试验室出具的施工配合比
压入管道的浆体采用搅拌速度大于1000r/min的高速搅拌设备进行施工,保证浆体各项指标满足设计和压浆工艺要求,保证管道饱满密实
真空泵与排气口连接,压浆泵与同一管道的压浆口连接,排气口设在管道一端的上方,压浆口设在管道另一端的下方
5装配盖帽,清理盖帽的平面和密封槽,注意保持清洁,在密封槽内均匀涂一层玻璃胶,装入“O”型橡胶密封圈
将螺栓与垫片对齐位置旋入螺栓孔内旋紧,注意保证排气口要垂直朝正上方,安装完盖帽及设备后拧开排水口,利用高压风将管道内存在的水份吹出
6在两端锚座上安装压浆管、球阀和快换接头,检查并确保所安装阀门能安全开启及关闭,确定抽吸真空端及压浆端
