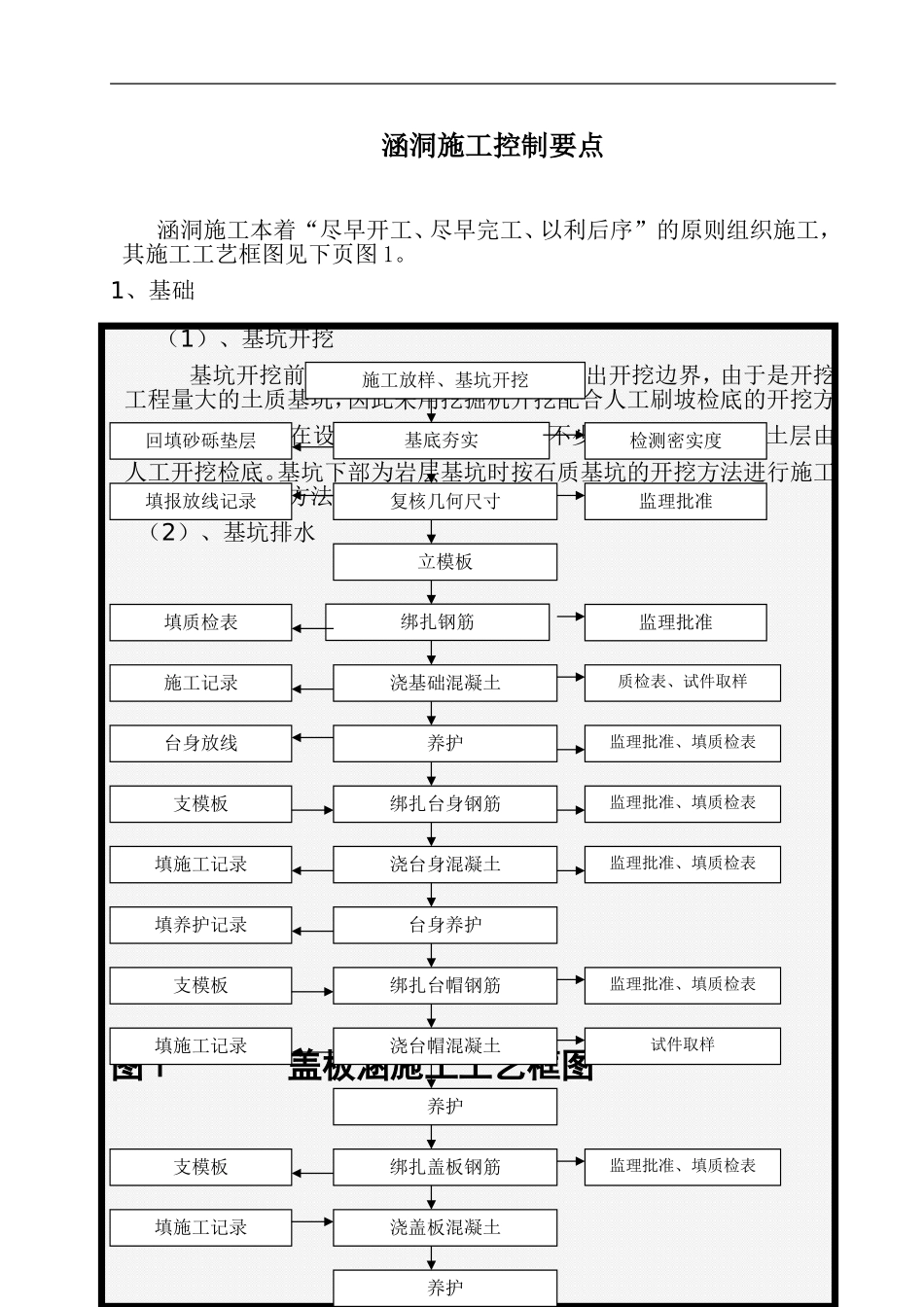

涵洞施工控制要点涵洞施工本着“尽早开工、尽早完工、以利后序”的原则组织施工,其施工工艺框图见下页图1
1、基础(1)、基坑开挖基坑开挖前由测量人员根据设计图纸放出开挖边界,由于是开挖工程量大的土质基坑,因此采用挖掘机开挖配合人工刷坡检底的开挖方法,机械开挖时在设计基底高程以上保留不少于30cm厚度的土层由人工开挖检底
基坑下部为岩层基坑时按石质基坑的开挖方法进行施工弃土提升及运输方法采用挖掘机回旋弃土
(2)、基坑排水图1盖板涵施工工艺框图共12页1施工放样、基坑开挖回填砂砾垫层基底夯实检测密实度填报放线记录复核几何尺寸监理批准立模板填质检表绑扎钢筋监理批准施工记录浇基础混凝土质检表、试件取样台身放线养护监理批准、填质检表支模板绑扎台身钢筋监理批准、填质检表填施工记录浇台身混凝土填养护记录台身养护监理批准、填质检表支模板绑扎台帽钢筋监理批准、填质检表养护支模板绑扎盖板钢筋监理批准、填质检表填施工记录浇盖板混凝土养护填施工记录浇台帽混凝土试件取样基坑排水采用改沟导流、汇水井抽水或井点法排水的排水方法

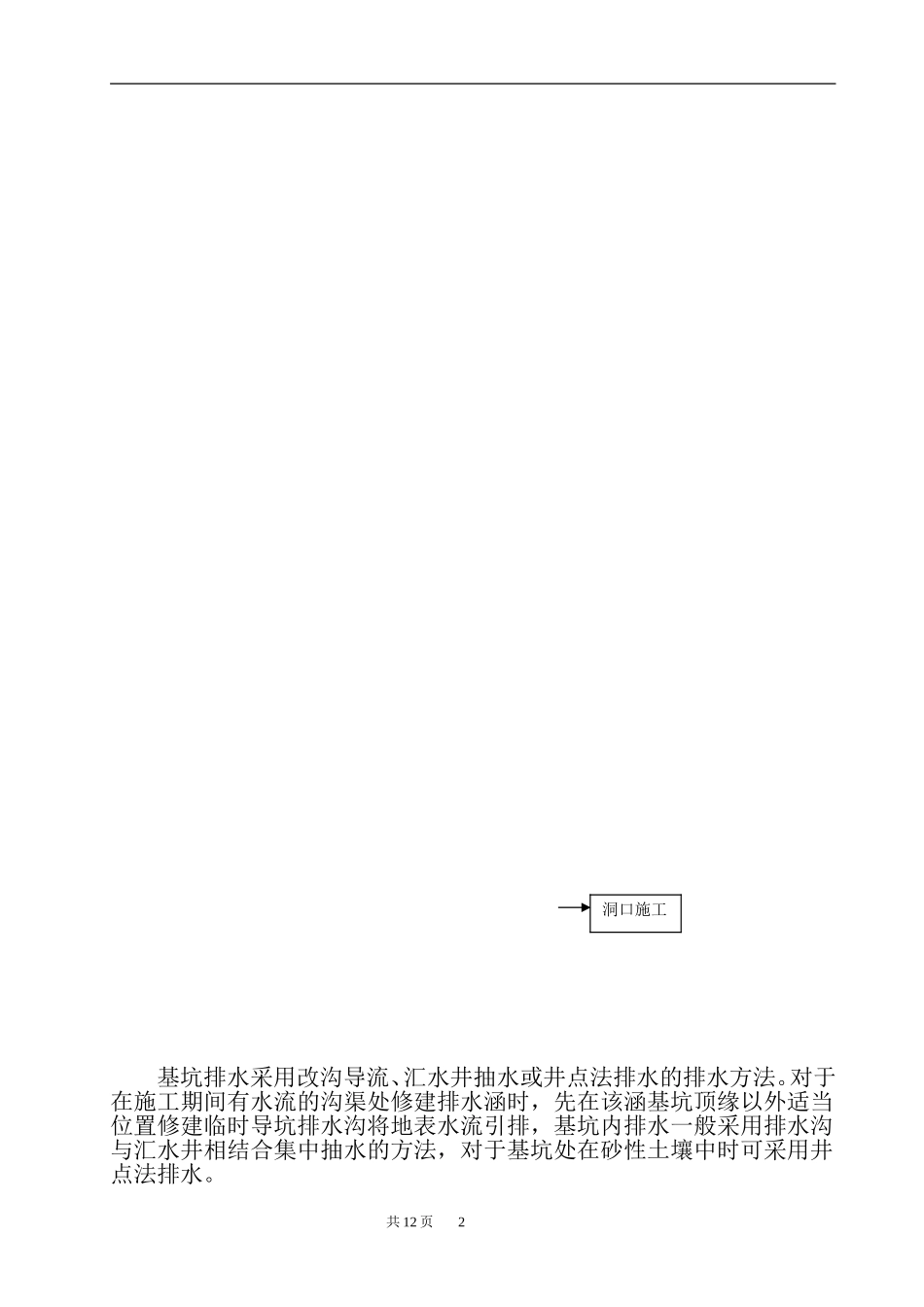

对于在施工期间有水流的沟渠处修建排水涵时,先在该涵基坑顶缘以外适当位置修建临时导坑排水沟将地表水流引排,基坑内排水一般采用排水沟与汇水井相结合集中抽水的方法,对于基坑处在砂性土壤中时可采用井点法排水
共12页2洞口施工(3)、地基承载力涵洞开挖到设计基底高程时进行基底检验,基坑检验合格后,及时施工,严禁长期暴露,以免降低地基强度
当不能满足设计承载力0
2MPa要求时,应会同监理工程师一起现场处理,根据试验数据确定砂砾换填的深度及范围等
经基底承载力检验合格后,才可进行基础施工

F=n*8-20(4)、施工工艺框图见下页图22、模板安装采用组合钢模、钢管脚手加固,按一般模板安装要求进行
(1)、模板与钢筋安装工作应配合进行,妨碍绑扎钢筋的模板应待钢筋安装完毕后安设
模板不应与脚手
