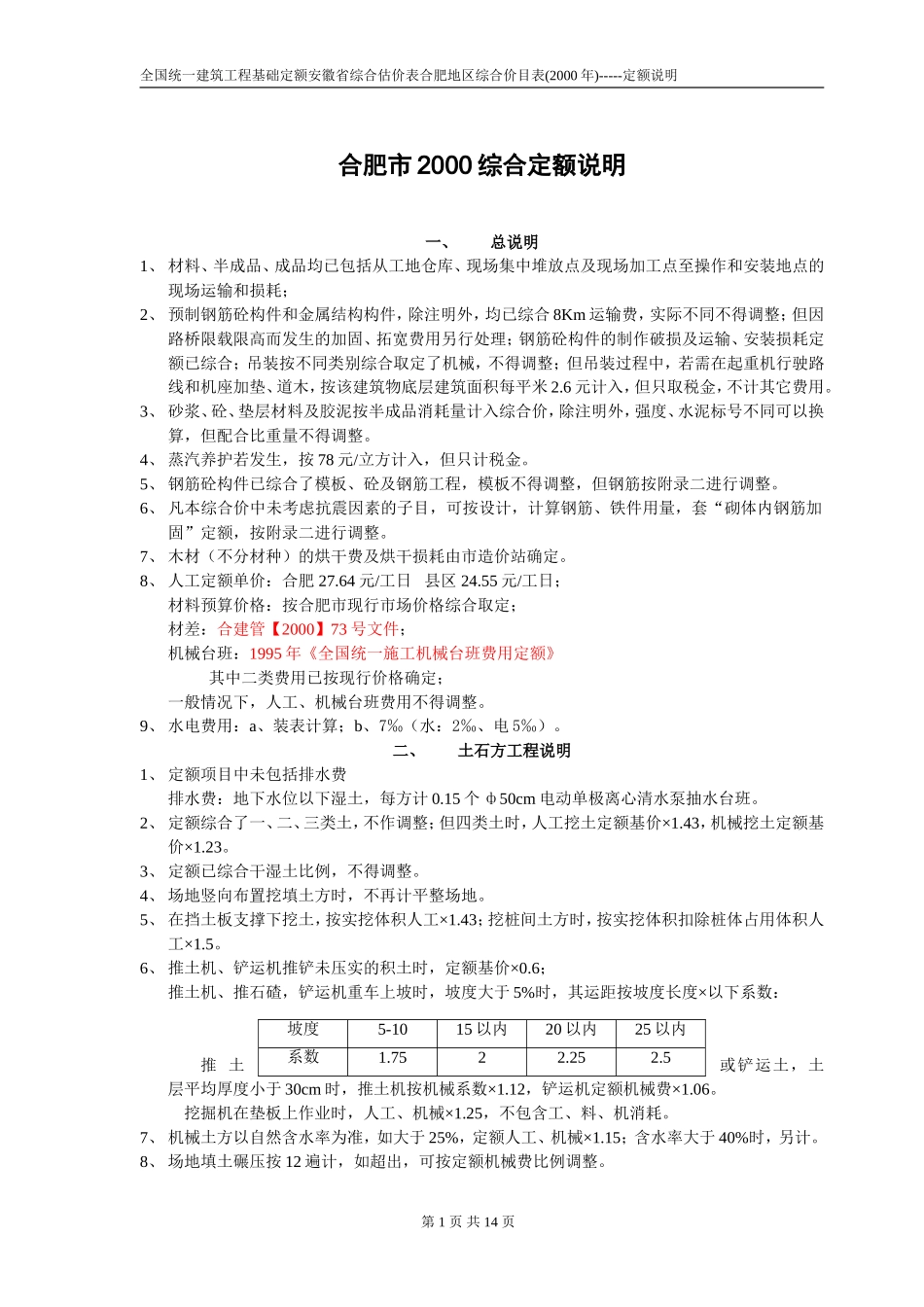

全国统一建筑工程基础定额安徽省综合估价表合肥地区综合价目表(2000年)-----定额说明合肥市2000综合定额说明一、总说明1、材料、半成品、成品均已包括从工地仓库、现场集中堆放点及现场加工点至操作和安装地点的现场运输和损耗;2、预制钢筋砼构件和金属结构构件,除注明外,均已综合8Km运输费,实际不同不得调整;但因路桥限载限高而发生的加固、拓宽费用另行处理;钢筋砼构件的制作破损及运输、安装损耗定额已综合;吊装按不同类别综合取定了机械,不得调整;但吊装过程中,若需在起重机行驶路线和机座加垫、道木,按该建筑物底层建筑面积每平米2
6元计入,但只取税金,不计其它费用
3、砂浆、砼、垫层材料及胶泥按半成品消耗量计入综合价,除注明外,强度、水泥标号不同可以换算,但配合比重量不得调整
4、蒸汽养护若发生,按78元/立方计入,但只计税金
5、钢筋砼构件已综合了模板、砼及钢筋工程,模板不得调整,但钢筋按附录二进行调整
6、凡本综合价中未考虑抗震因素的子目,可按设计,计算钢筋、铁件用量,套“砌体内钢筋加固”定额,按附录二进行调整
7、木材(不分材种)的烘干费及烘干损耗由市造价站确定
8、人工定额单价:合肥27

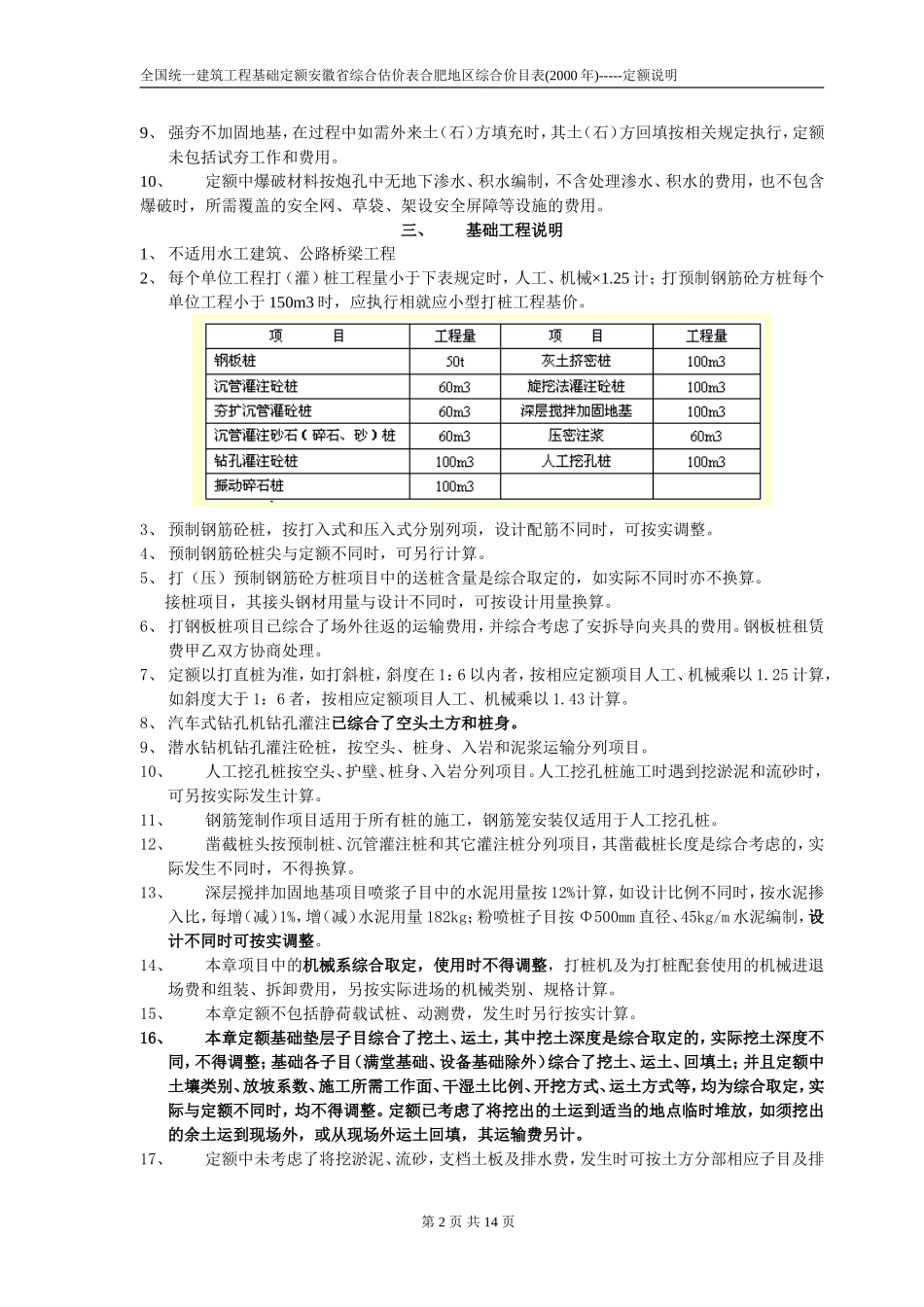

64元/工日县区24
55元/工日;材料预算价格:按合肥市现行市场价格综合取定;材差:合建管【2000】73号文件;机械台班:1995年《全国统一施工机械台班费用定额》其中二类费用已按现行价格确定;一般情况下,人工、机械台班费用不得调整
9、水电费用:a、装表计算;b、7‰(水:2‰、电5‰)

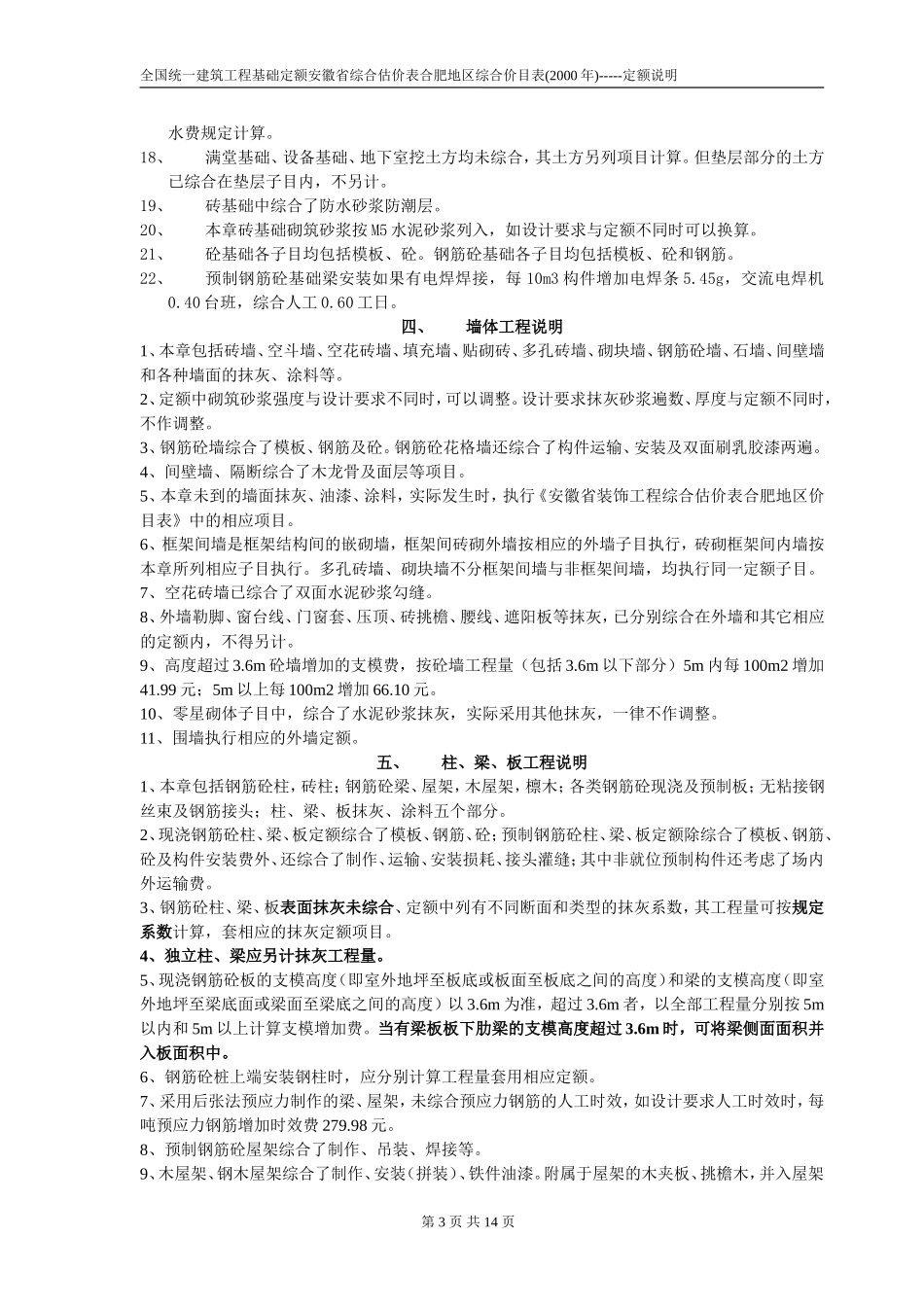

二、土石方工程说明1、定额项目中未包括排水费排水费:地下水位以下湿土,每方计0
15个ф50cm电动单极离心清水泵抽水台班
2、定额综合了一、二、三类土,不作调整;但四类土时,人工挖土定额基价×1
43,机械挖土定额基价×1
3、定额已综合干湿土比例,不得调整
4、场地竖向布置挖填土方时,
