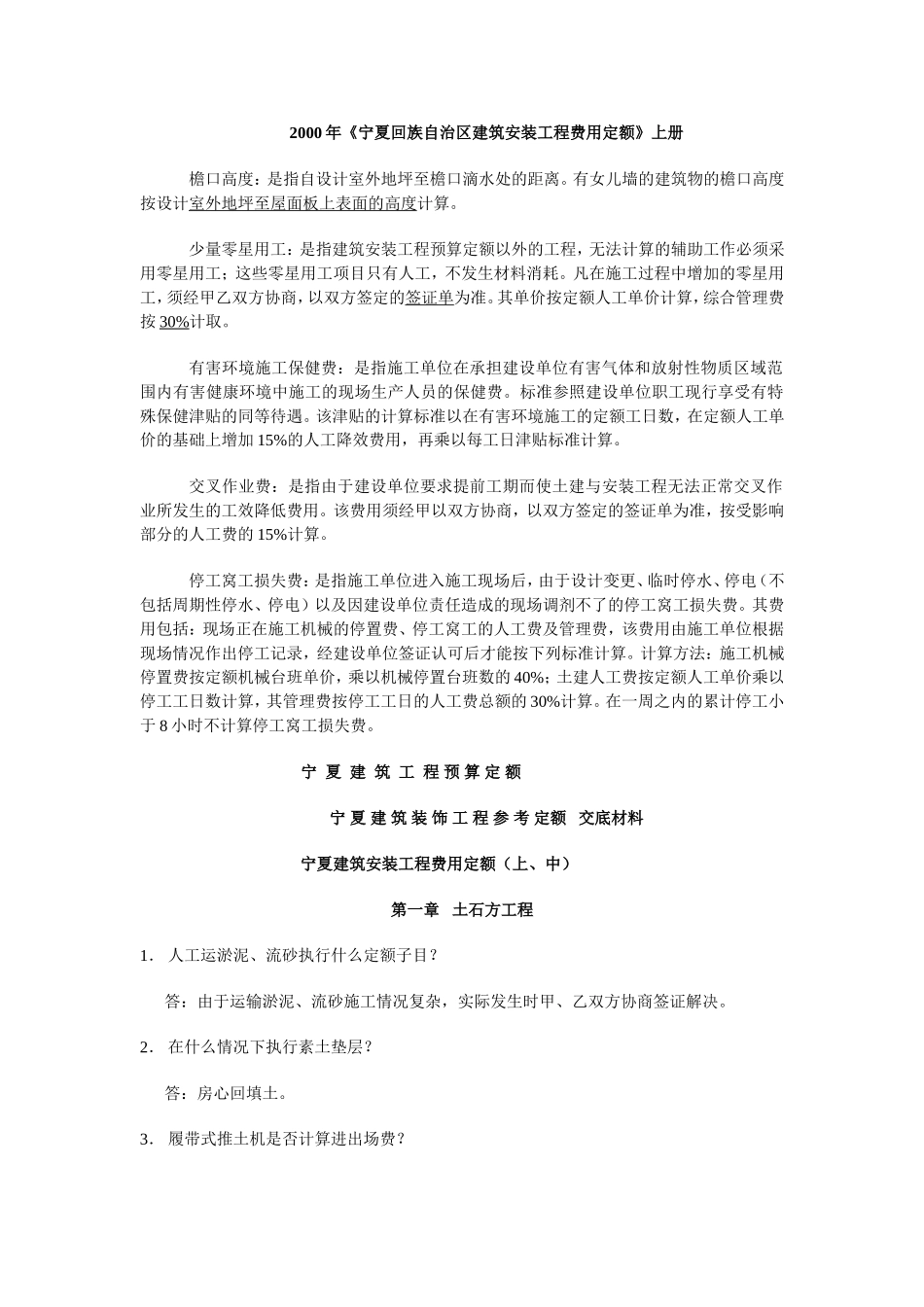

2000年《宁夏回族自治区建筑安装工程费用定额》上册檐口高度:是指自设计室外地坪至檐口滴水处的距离
有女儿墙的建筑物的檐口高度按设计室外地坪至屋面板上表面的高度计算
少量零星用工:是指建筑安装工程预算定额以外的工程,无法计算的辅助工作必须采用零星用工;这些零星用工项目只有人工,不发生材料消耗
凡在施工过程中增加的零星用工,须经甲乙双方协商,以双方签定的签证单为准
其单价按定额人工单价计算,综合管理费按30%计取
有害环境施工保健费:是指施工单位在承担建设单位有害气体和放射性物质区域范围内有害健康环境中施工的现场生产人员的保健费
标准参照建设单位职工现行享受有特殊保健津贴的同等待遇
该津贴的计算标准以在有害环境施工的定额工日数,在定额人工单价的基础上增加15%的人工降效费用,再乘以每工日津贴标准计算
交叉作业费:是指由于建设单位要求提前工期而使土建与安装工程无法正常交叉作业所发生的工效降低费用
该费用须经甲以双方协商,以双方签定的签证单为准,按受影响部分的人工费的15%计算
停工窝工损失费:是指施工单位进入施工现场后,由于设计变更、临时停水、停电(不包括周期性停水、停电)以及因建设单位责任造成的现场调剂不了的停工窝工损失费
其费用包括:现场正在施工机械的停置费、停工窝工的人工费及管理费,该费用由施工单位根据现场情况作出停工记录,经建设单位签证认可后才能按下列标准计算
计算方法:施工机械停置费按定额机械台班单价,乘以机械停置台班数的40%;土建人工费按定额人工单价乘以停工工日数计算,其管理费按停工工日的人工费总额的30%计算
在一周之内的累计停工小于8小时不计算停工窝工损失费

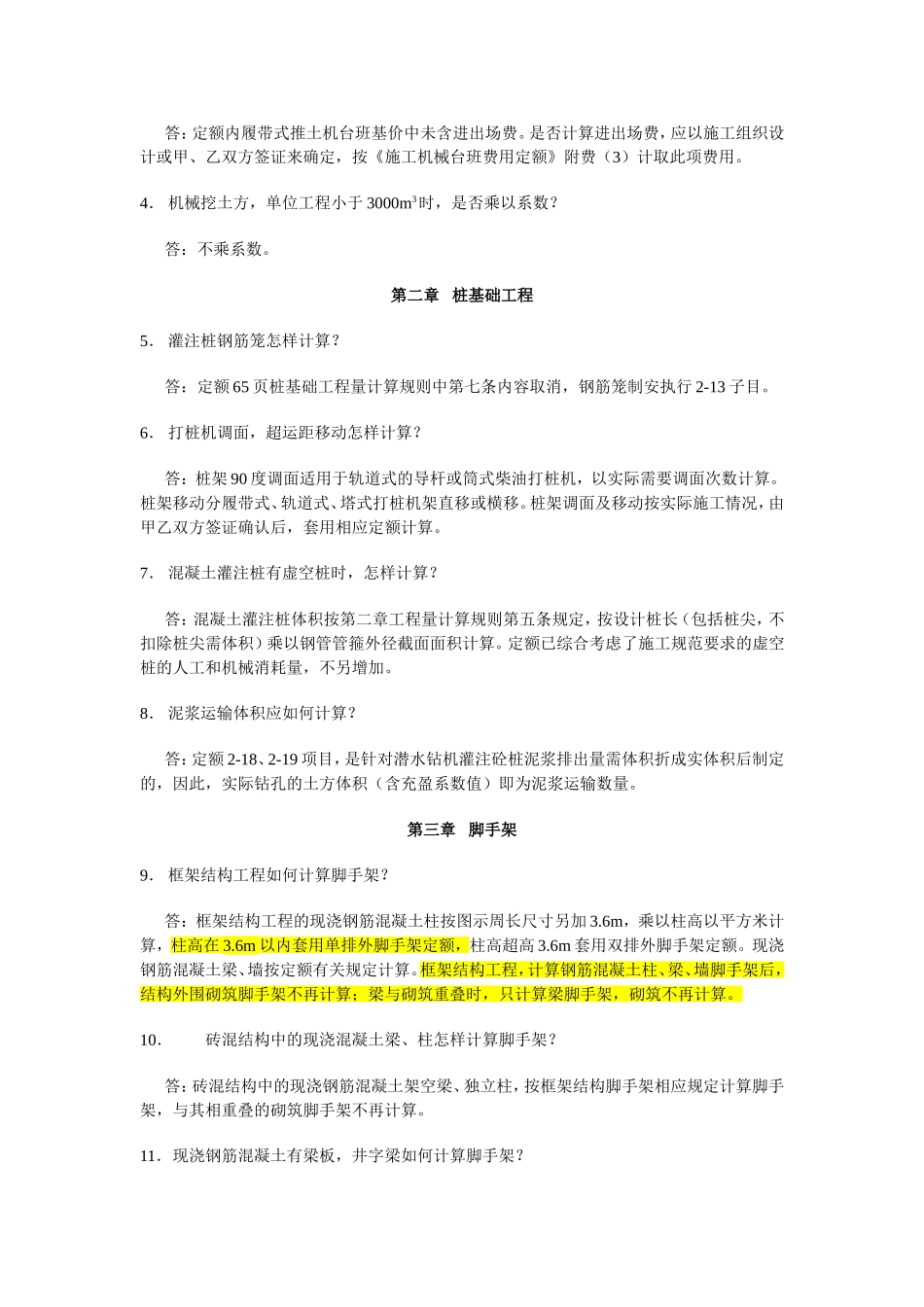

宁夏建筑工程预算定额宁夏建筑装饰工程参考定额交底材料宁夏建筑安装工程费用定额(上、中)第一章土石方工程1.人工运淤泥、流砂执行什么定额子目
答:由于运输淤泥、流砂施工情况复杂,实际发生时甲、乙双方协商签证
