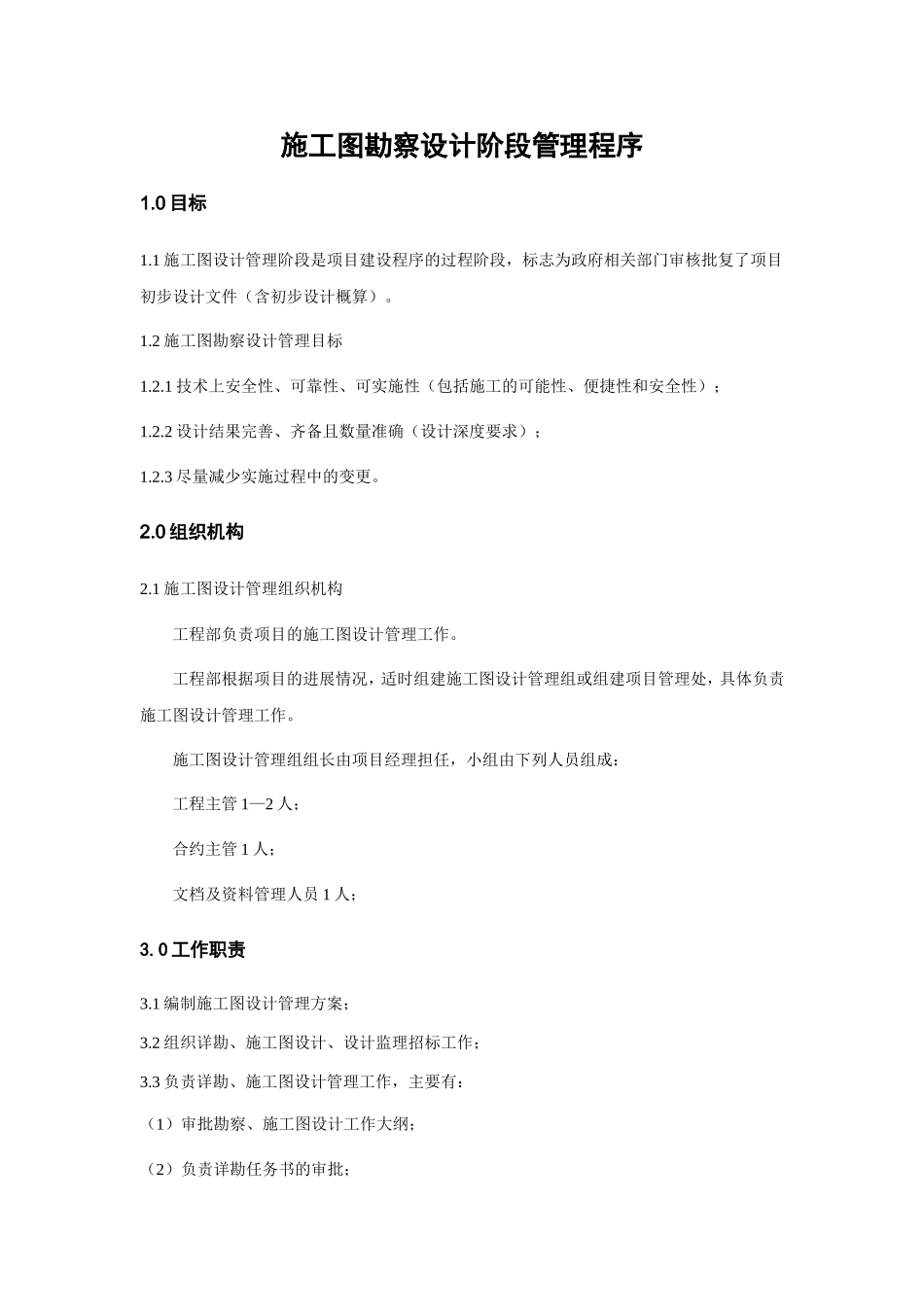

施工图勘察设计阶段管理程序1
1施工图设计管理阶段是项目建设程序的过程阶段,标志为政府相关部门审核批复了项目初步设计文件(含初步设计概算)
2施工图勘察设计管理目标1
1技术上安全性、可靠性、可实施性(包括施工的可能性、便捷性和安全性);1
2设计结果完善、齐备且数量准确(设计深度要求);1
3尽量减少实施过程中的变更
0组织机构2
1施工图设计管理组织机构工程部负责项目的施工图设计管理工作
工程部根据项目的进展情况,适时组建施工图设计管理组或组建项目管理处,具体负责施工图设计管理工作
施工图设计管理组组长由项目经理担任,小组由下列人员组成:工程主管1—2人;合约主管1人;文档及资料管理人员1人;3
0工作职责3
1编制施工图设计管理方案;3
2组织详勘、施工图设计、设计监理招标工作;3

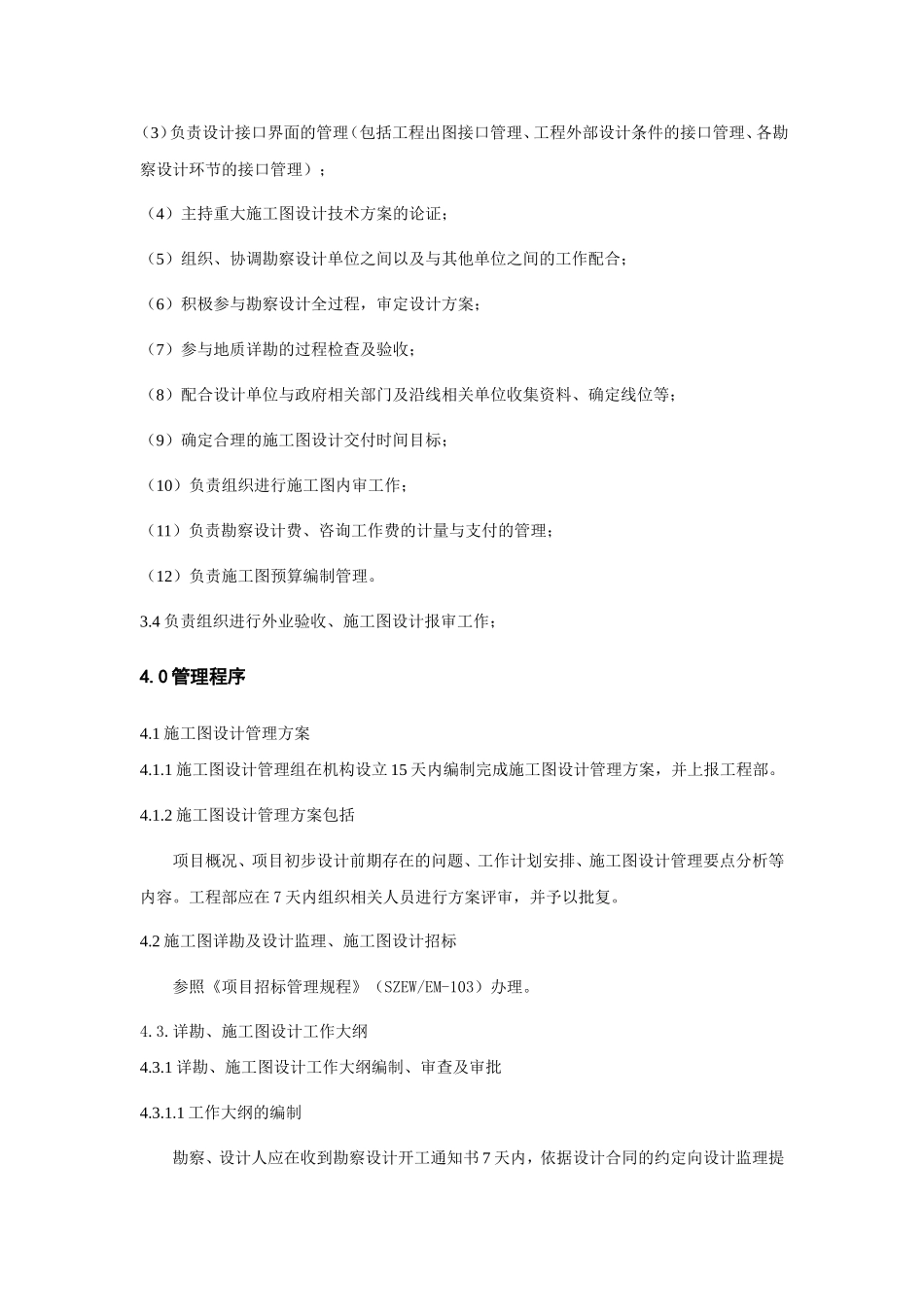

3负责详勘、施工图设计管理工作,主要有:(1)审批勘察、施工图设计工作大纲;(2)负责详勘任务书的审批;(3)负责设计接口界面的管理(包括工程出图接口管理、工程外部设计条件的接口管理、各勘察设计环节的接口管理);(4)主持重大施工图设计技术方案的论证;(5)组织、协调勘察设计单位之间以及与其他单位之间的工作配合;(6)积极参与勘察设计全过程,审定设计方案;(7)参与地质详勘的过程检查及验收;(8)配合设计单位与政府相关部门及沿线相关单位收集资料、确定线位等;(9)确定合理的施工图设计交付时间目标;(10)负责组织进行施工图内审工作;(11)负责勘察设计费、咨询工作费的计量与支付的管理;(12)负责施工图预算编制管理
4负责组织进行外业验收、施工图设计报审工作;4
0管理程序4
1施工图设计管理方案4
1施工图设计管理组在机构设立15天内编制完成施工图设计管理方案,并上报工程部
2施工图设计管理方案包括项目概况、项目初步设计前期存在的问题、工作计
