本表由施工单位填写,交底单位与接受交底单位各存一份

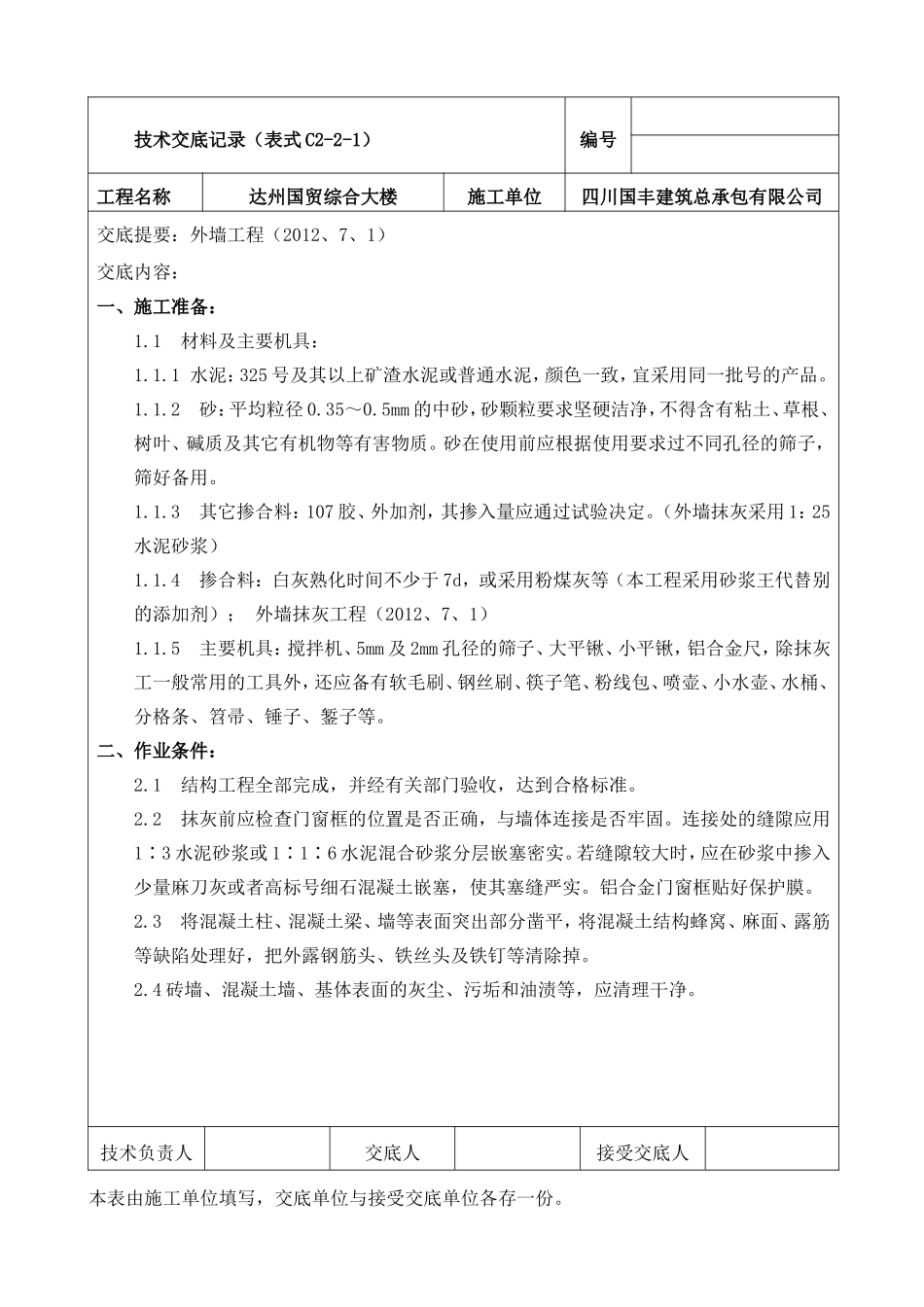

技术交底记录(表式C2-2-1)编号工程名称达州国贸综合大楼施工单位四川国丰建筑总承包有限公司交底提要:外墙工程(2012、7、1)交底内容:一、施工准备:1
1材料及主要机具:1
1水泥:325号及其以上矿渣水泥或普通水泥,颜色一致,宜采用同一批号的产品
2砂:平均粒径0
5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用
3其它掺合料:107胶、外加剂,其掺入量应通过试验决定
(外墙抹灰采用1:25水泥砂浆)1
4掺合料:白灰熟化时间不少于7d,或采用粉煤灰等(本工程采用砂浆王代替别的添加剂);外墙抹灰工程(2012、7、1)1
5主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,铝合金尺,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等

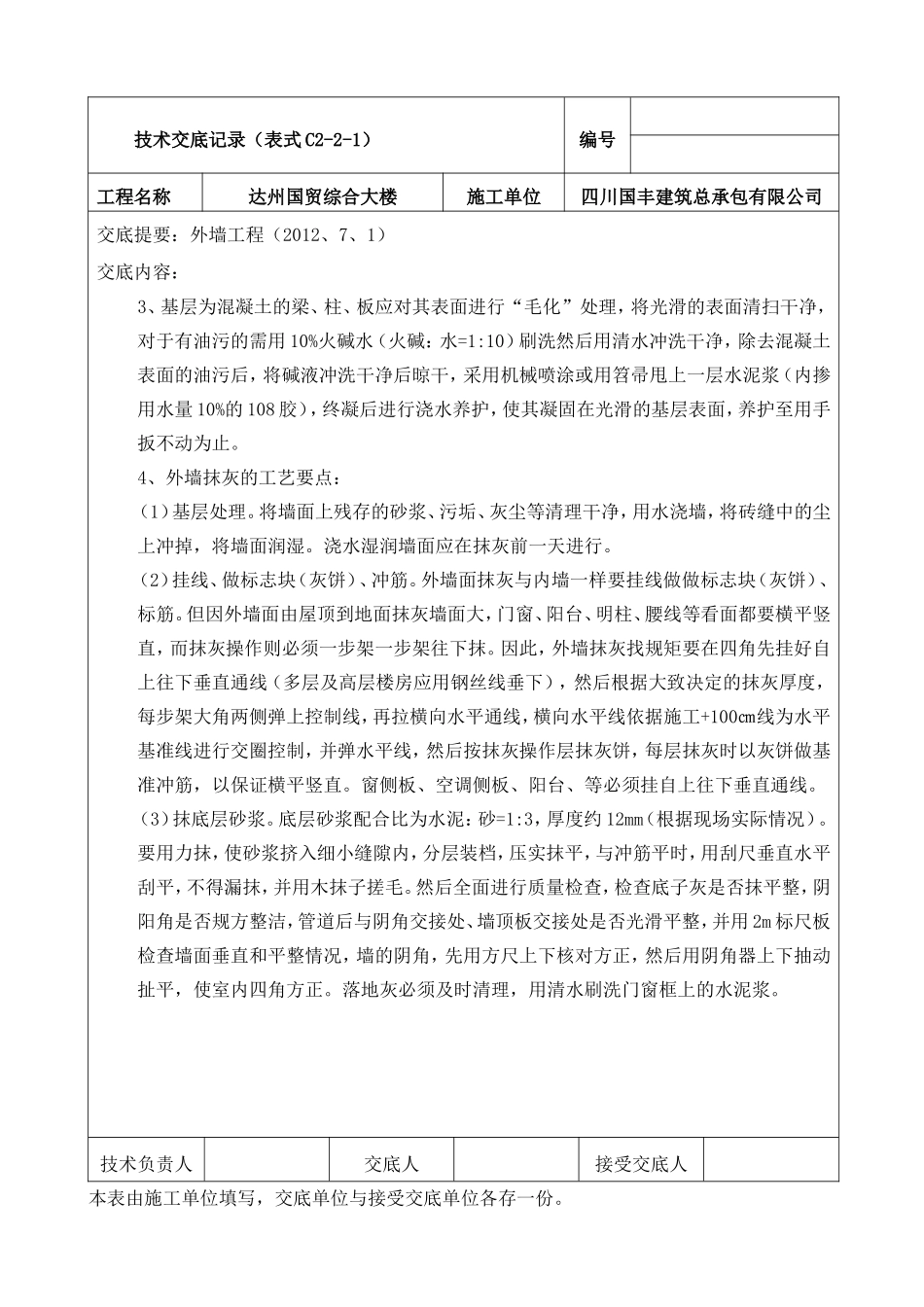

二、作业条件:2
1结构工程全部完成,并经有关部门验收,达到合格标准
2抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固
连接处的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分层嵌塞密实
若缝隙较大时,应在砂浆中掺入少量麻刀灰或者高标号细石混凝土嵌塞,使其塞缝严实
铝合金门窗框贴好保护膜
3将混凝土柱、混凝土梁、墙等表面突出部分凿平,将混凝土结构蜂窝、麻面、露筋等缺陷处理好,把外露钢筋头、铁丝头及铁钉等清除掉
4砖墙、混凝土墙、基体表面的灰尘、污垢和油渍等,应清理干净

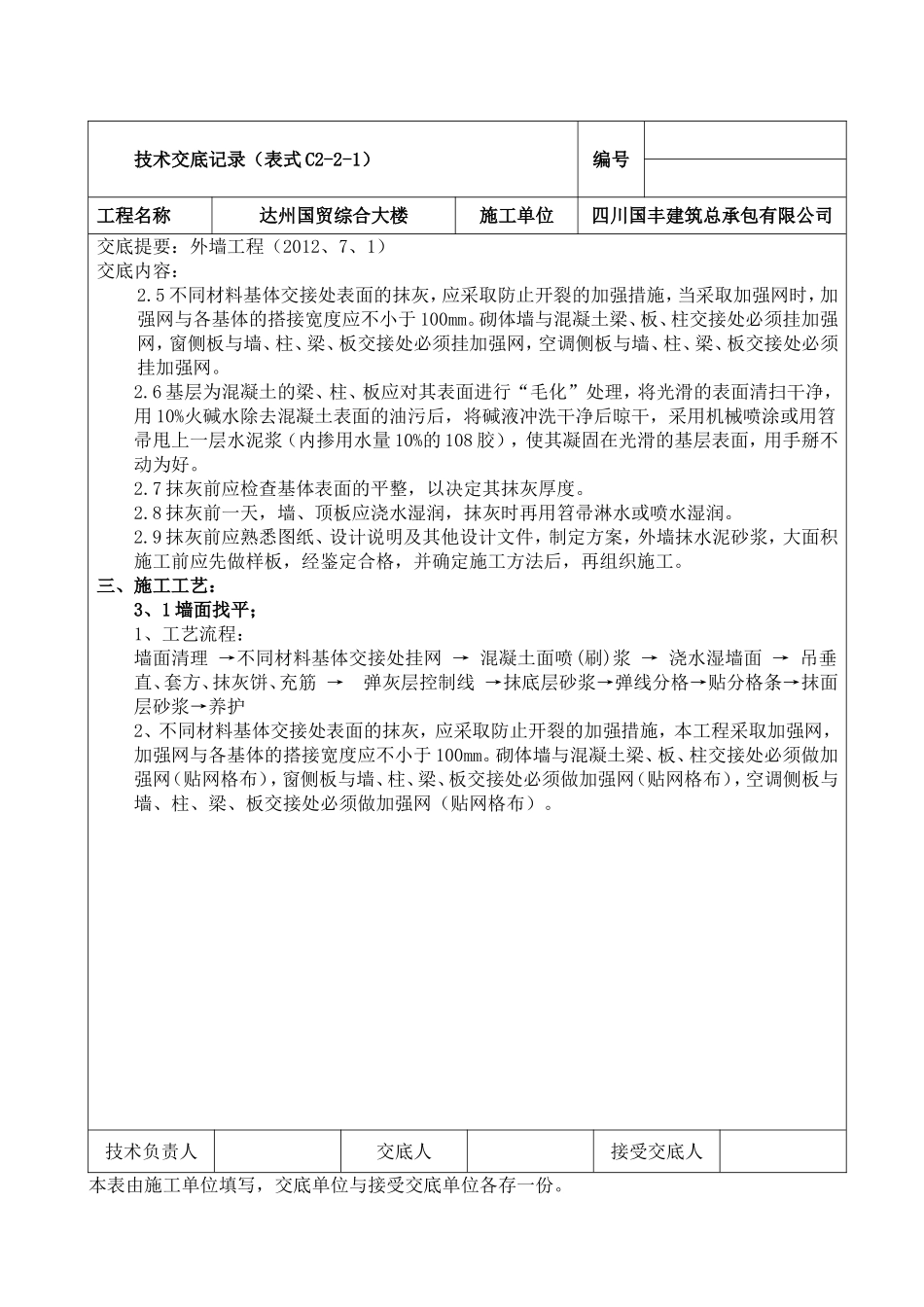

技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号工程名称达州国贸综合大楼施工单位四川国丰建筑总承包有限公司交底提要:外墙工程(2012、7、1)交底内容:2
5不同材料基体交接处表面的抹灰,
