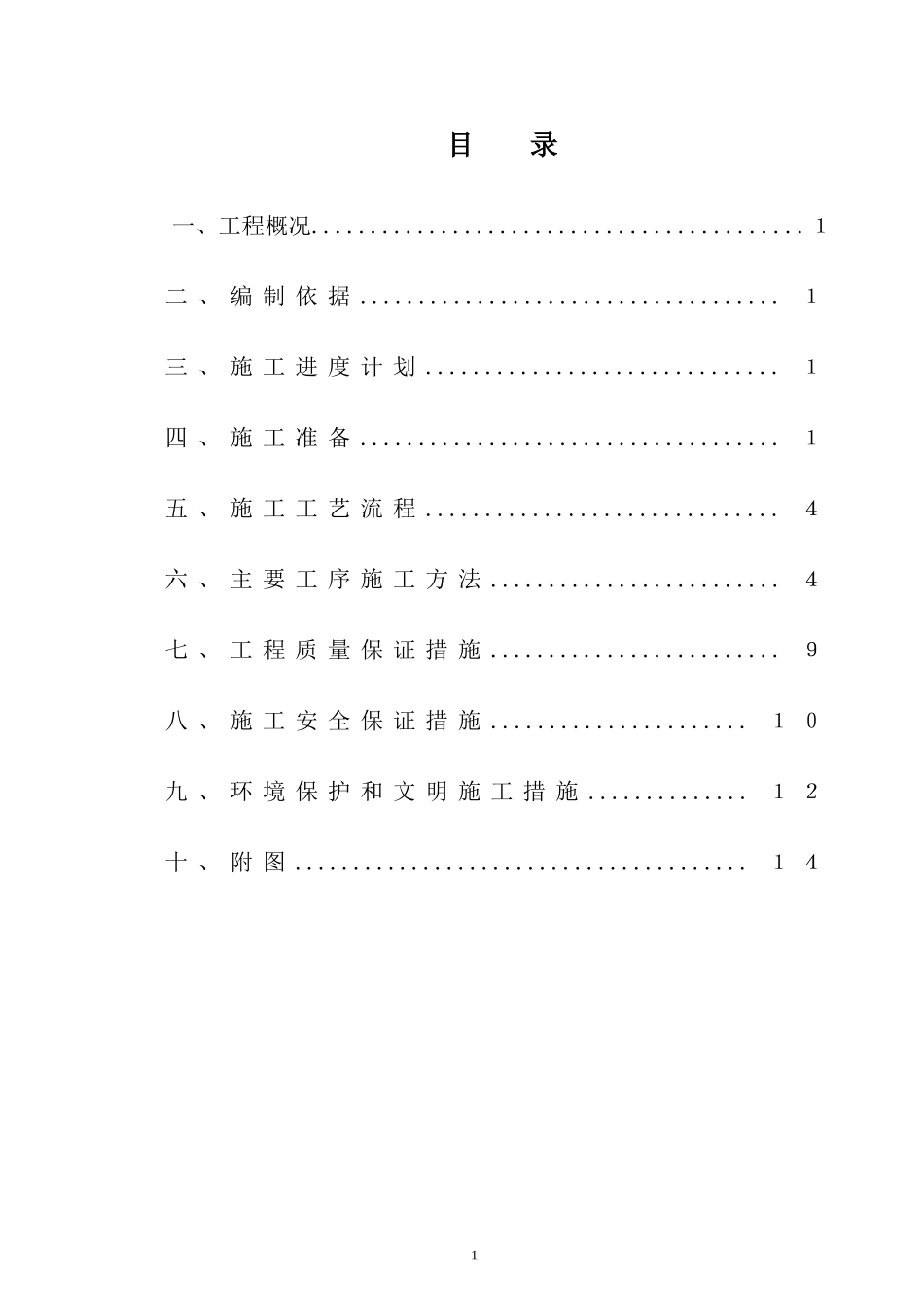

目录一、工程概况
1二、编制依据
1三、施工进度计划
1四、施工准备
1五、施工工艺流程
4六、主要工序施工方法
4七、工程质量保证措施
9八、施工安全保证措施
10九、环境保护和文明施工措施
12十、附图

14-1-一、工程概况本标段全长为4
71公里,桩号范围:K14+470~K19+180,其中K14+470~K15+450段按城市主干路建设标准,道路红线宽45m;K15+450~K19+180段按城市快速路兼一级公路建设标准实施,道路红线宽80m
本标段设置席家沟中桥1座,桥梁中心桩号K16+927
5,上部结构采用3孔16m预应力混凝土空心板,空心板梁高0
8m,下部结构采用桩柱式桥墩,桩接盖梁桥台,桥梁全长53
04m,桥梁全宽57m
席家沟中桥共计132片预应力空心板,预应力空心板断面为1
本桥处于圆曲线段中,采用径向布梁原则,空心板长15
786~16
214m不等
上下壁厚均为12cm,内孔断面为76cm×56cm
有中板、边板两种形式,中板108片,边板24片
中板每块含C50砼8
4m3,C40封端砼0
33m3,钢绞线333kg,锚具8套,钢筋1
5T;边板每块含C5
