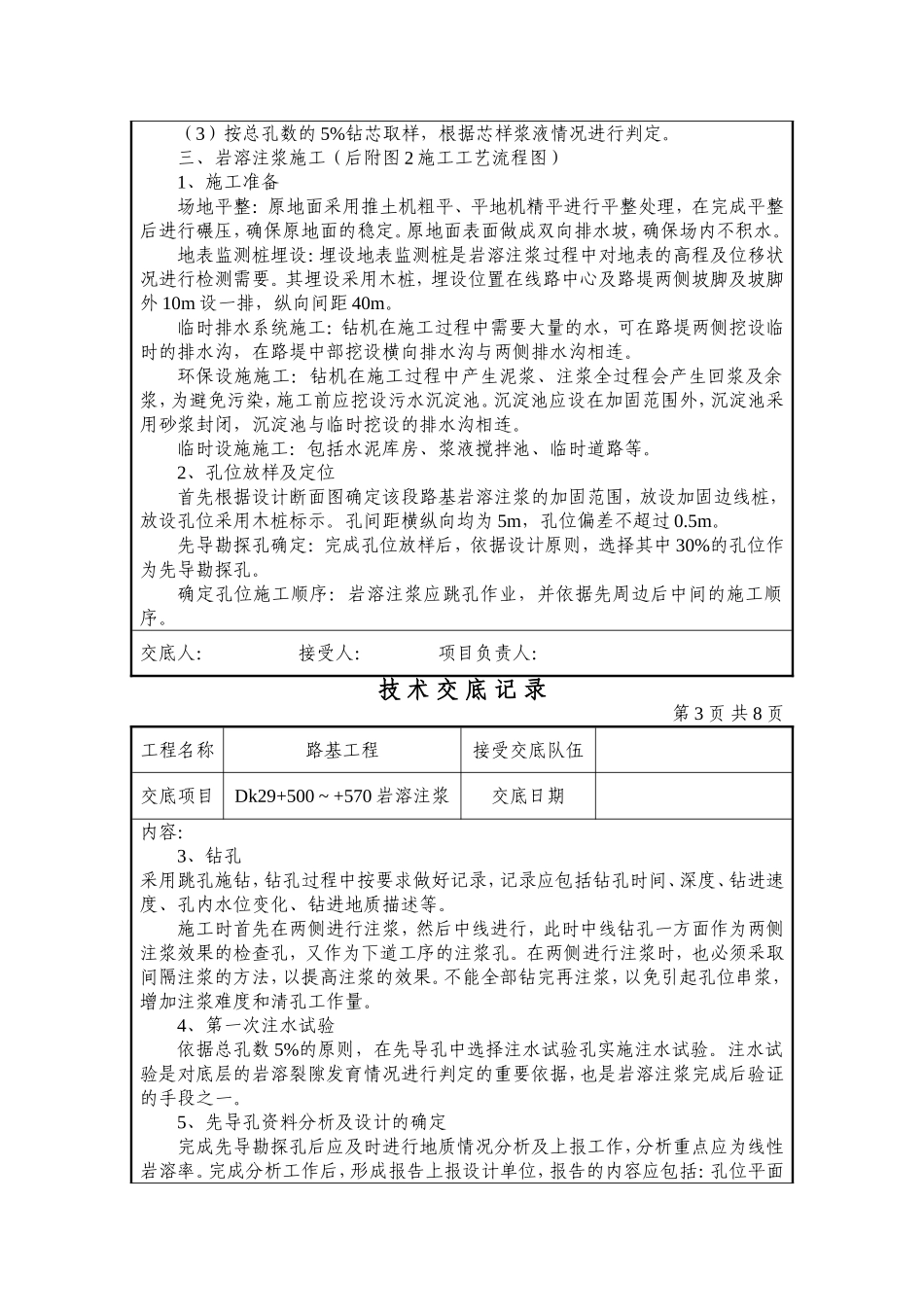

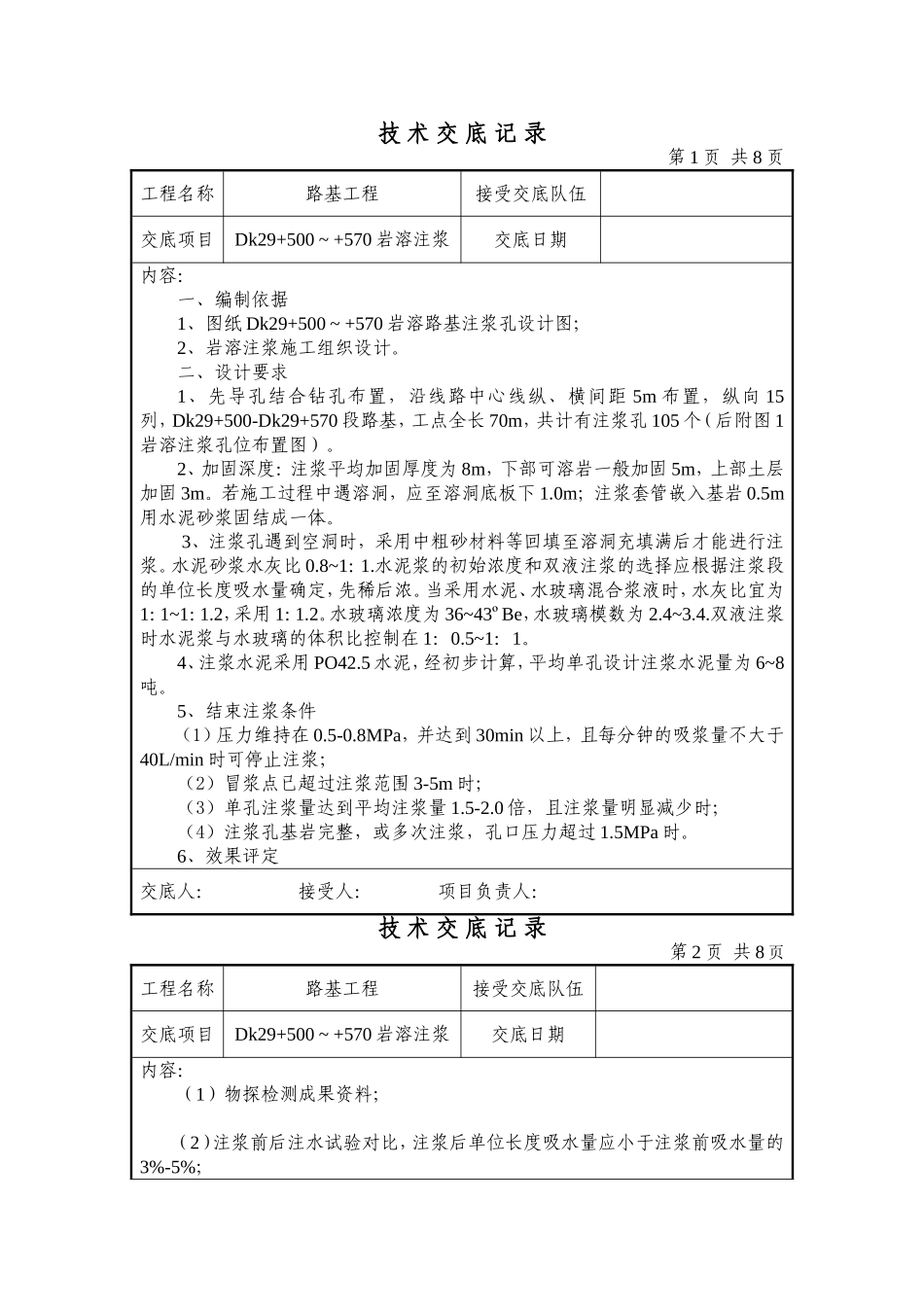

技术交底记录第1页共8页工程名称路基工程接受交底队伍交底项目Dk29+500~+570岩溶注浆交底日期内容:一、编制依据1、图纸Dk29+500~+570岩溶路基注浆孔设计图;2、岩溶注浆施工组织设计
二、设计要求1、先导孔结合钻孔布置,沿线路中心线纵、横间距5m布置,纵向15列,Dk29+500-Dk29+570段路基,工点全长70m,共计有注浆孔105个(后附图1岩溶注浆孔位布置图)
2、加固深度:注浆平均加固厚度为8m,下部可溶岩一般加固5m,上部土层加固3m
若施工过程中遇溶洞,应至溶洞底板下1
0m;注浆套管嵌入基岩0
5m用水泥砂浆固结成一体
3、注浆孔遇到空洞时,采用中粗砂材料等回填至溶洞充填满后才能进行注浆
水泥砂浆水灰比0
水泥浆的初始浓度和双液注浆的选择应根据注浆段的单位长度吸水量确定,先稀后浓
当采用水泥、水玻璃混合浆液时,水灰比宜为1:1~1:1
2,采用1:1
水玻璃浓度为36~43ºBe,水玻璃模数为2
双液注浆时水泥浆与水玻璃的体积比控制在1:0
4、注浆水泥采用PO42
5水泥,经初步计算,平均单孔设计注浆水泥量为6~8吨
5、结束注浆条件(1)压力维持在0
8MPa,并达到30min以上,且每分钟的吸浆量不大于40L/min时可停止注浆;(2)冒浆点已超过注浆范围3-5m时;(3)单孔注浆量达到平均注浆量1
0倍,且注浆量明显减少时;(4)注浆孔基岩完整,或多次注浆,孔口压力超过1
