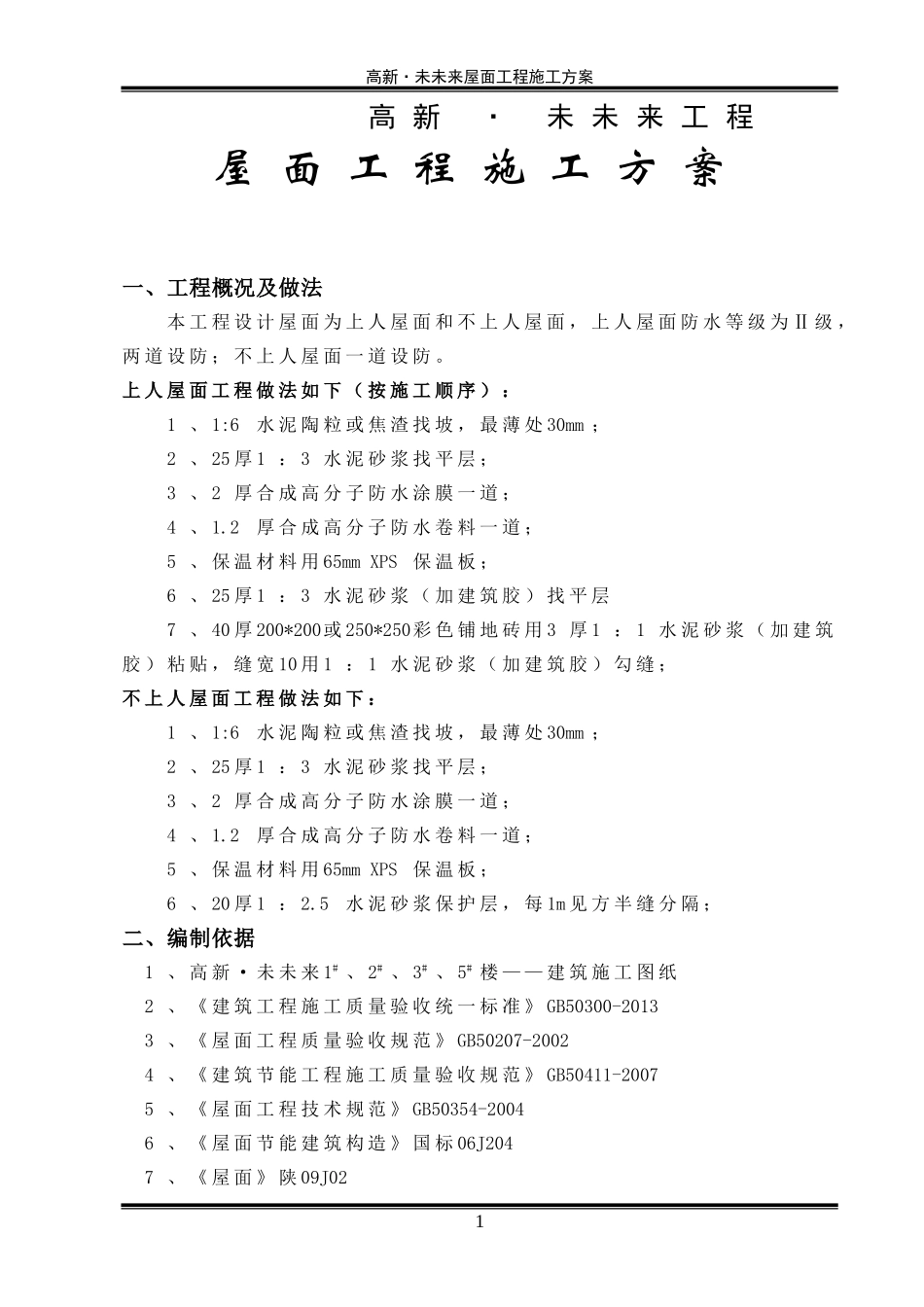

高新·未未来屋面工程施工方案高新·未未来工程屋面工程施工方案一、工程概况及做法本工程设计屋面为上人屋面和不上人屋面,上人屋面防水等级为Ⅱ级,两道设防;不上人屋面一道设防
上人屋面工程做法如下(按施工顺序):1、1:6水泥陶粒或焦渣找坡,最薄处30mm;2、25厚1:3水泥砂浆找平层;3、2厚合成高分子防水涂膜一道;4、1
2厚合成高分子防水卷料一道;5、保温材料用65mmXPS保温板;6、25厚1:3水泥砂浆(加建筑胶)找平层7、40厚200*200或250*250彩色铺地砖用3厚1:1水泥砂浆(加建筑胶)粘贴,缝宽10用1:1水泥砂浆(加建筑胶)勾缝;不上人屋面工程做法如下:1、1:6水泥陶粒或焦渣找坡,最薄处30mm;2、25厚1:3水泥砂浆找平层;3、2厚合成高分子防水涂膜一道;4、1
2厚合成高分子防水卷料一道;5、保温材料用65mmXPS保温板;6、20厚1:2

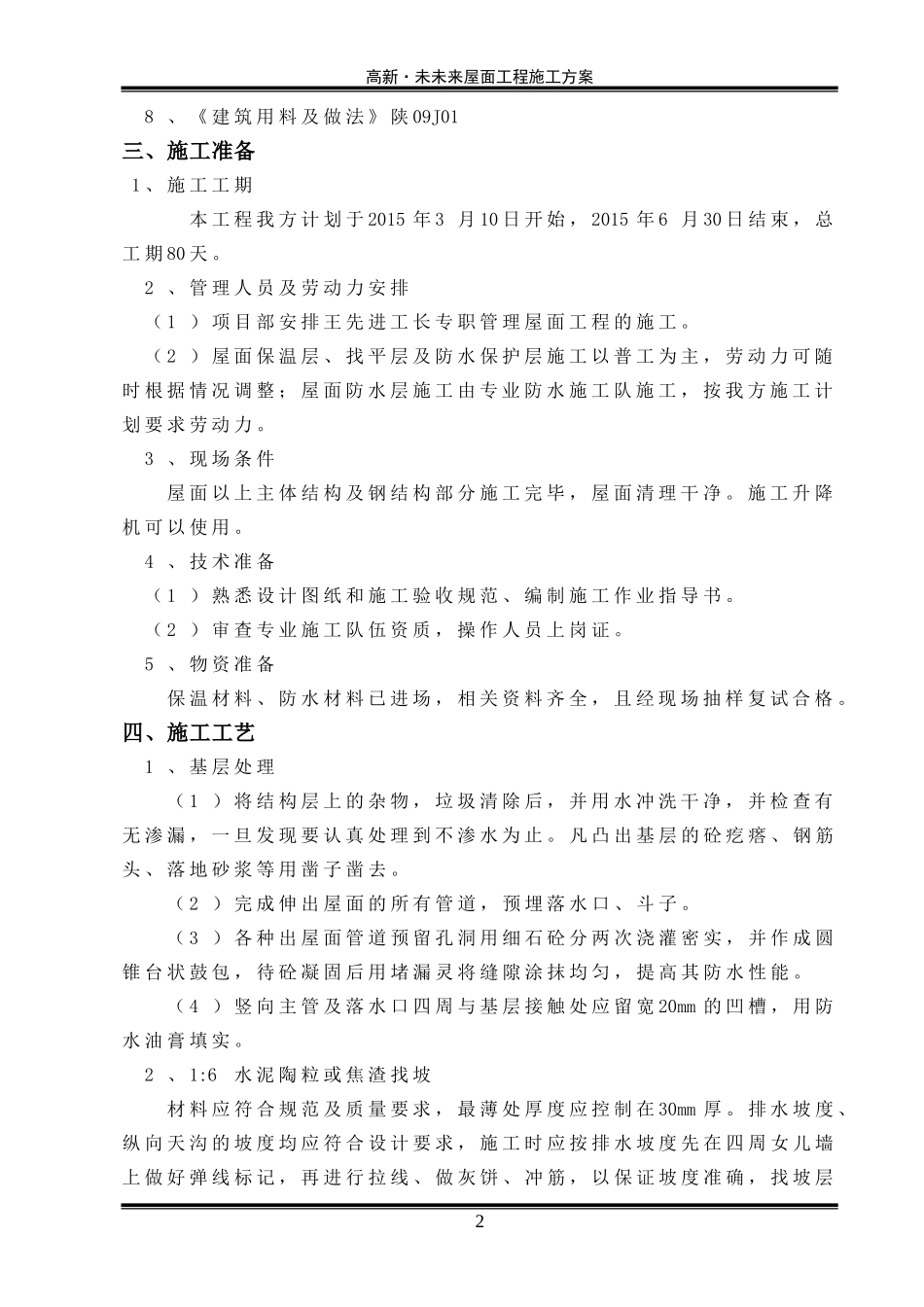

5水泥砂浆保护层,每1m见方半缝分隔;二、编制依据1、高新·未未来1#、2#、3#、5#楼——建筑施工图纸2、《建筑工程施工质量验收统一标准》GB50300-20133、《屋面工程质量验收规范》GB50207-20024、《建筑节能工程施工质量验收规范》GB50411-20075、《屋面工程技术规范》GB50354-20046、《屋面节能建筑构造》国标06J2047、《屋面》陕09J021高新·未未来屋面工程施工方案8、《建筑用料及做法》陕09J01三、施工准备1、施工工期本工程我方计划于2015年3月10日开始,2015年6月30日结束,总工期80天
2、管理人员及劳动力安排(1)项目部安排王先进工长专职管理屋面工程的施工
(2)屋面保温层、找平层及防水保护层施工以普工为主,劳动力可随时根据情况调整;屋面防水层施工由专业防水施工队施工,按我方施工计划要求劳动力
3、现场条件屋面以上主体结构及钢结构部分施
