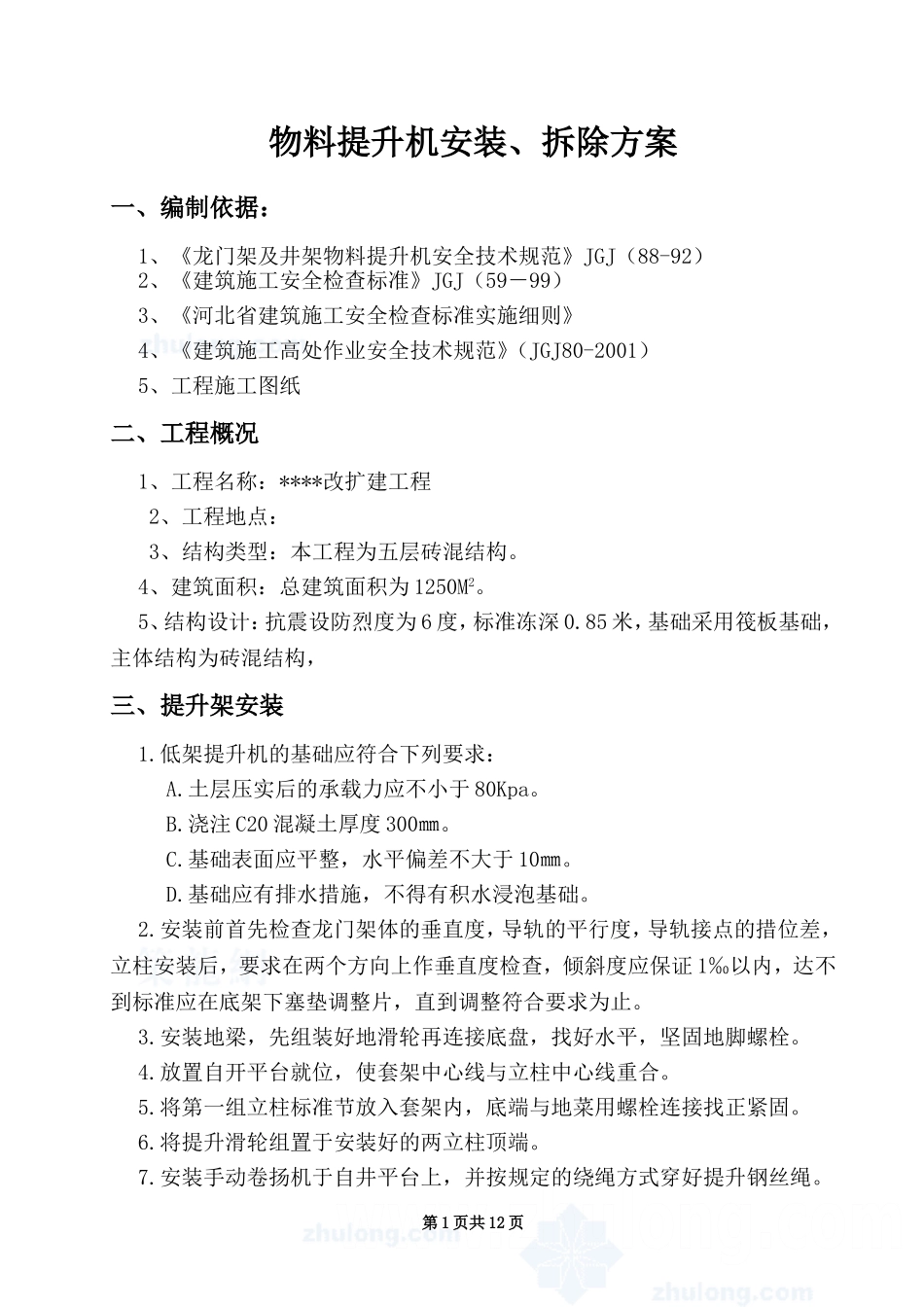

******有限公司改扩建工程物料提升机安装、拆除方案编制:审核:审批:****建筑工程有限公司二0一0年六月二十日物料提升机安装、拆除方案一、编制依据:1、《龙门架及井架物料提升机安全技术规范》JGJ(88-92)2、《建筑施工安全检查标准》JGJ(59-99)3、《河北省建筑施工安全检查标准实施细则》4、《建筑施工高处作业安全技术规范》(JGJ80-2001)5、工程施工图纸二、工程概况1、工程名称:****改扩建工程2、工程地点:3、结构类型:本工程为五层砖混结构
4、建筑面积:总建筑面积为1250M2
5、结构设计:抗震设防烈度为6度,标准冻深0
85米,基础采用筏板基础,主体结构为砖混结构,三、提升架安装1
低架提升机的基础应符合下列要求:A
土层压实后的承载力应不小于80Kpa
浇注C20混凝土厚度300㎜
基础表面应平整,水平偏差不大于10㎜
基础应有排水措施,不得有积水浸泡基础
安装前首先检查龙门架体的垂直度,导轨的平行度,导轨接点的措位差,立柱安装后,要求在两个方向上作垂直度检查,倾斜度应保证1‰以内,达不到标准应在底架下塞垫调整片,直到调整符合要求为止
安装地梁,先组装好地滑轮再连接底盘,找好水平,坚固地脚螺栓
放置自开平台就位,使套架中心线与立柱中心线重合
将第一组立柱标准节放入套架内,底端与地菜用螺栓连接找正紧固
将提升滑轮组置于安装好的两立柱顶端
安装手动卷扬机于自井平台上,并按规定的绕绳方式穿好提升钢丝绳

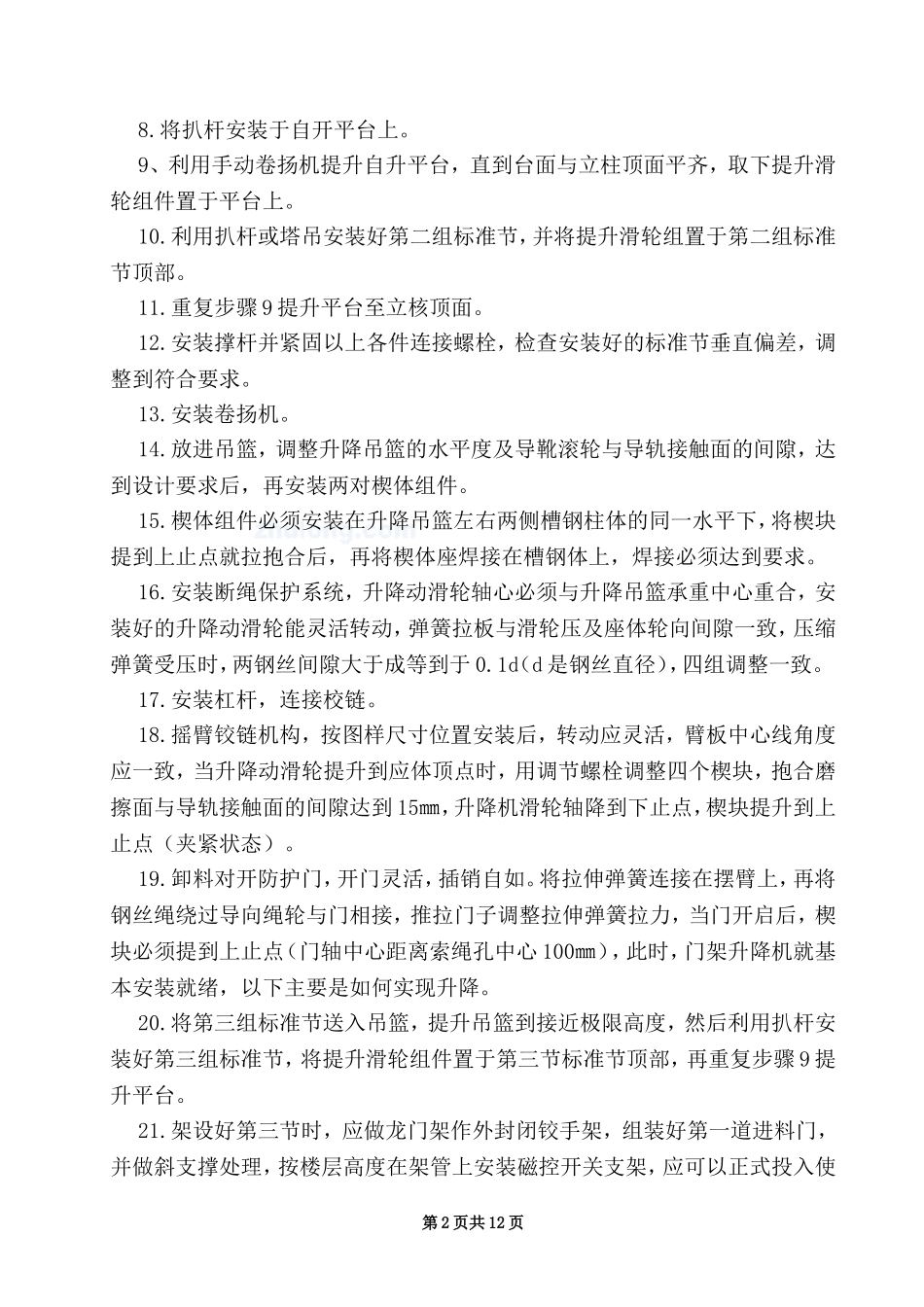

第1页共12页8
将扒杆安装于自开平台上
9、利用手动卷扬机提升自升平台,直到台面与立柱顶面平齐,取下提升滑轮组件置于平台上
利用扒杆或塔吊安装好第二组标准节,并将提升滑轮组置于第二组标准节顶部
重复步骤9提升平台至立核顶面
安装撑杆并紧固以上各件连接螺栓,检查安装好的标准节垂直偏差,调整到
