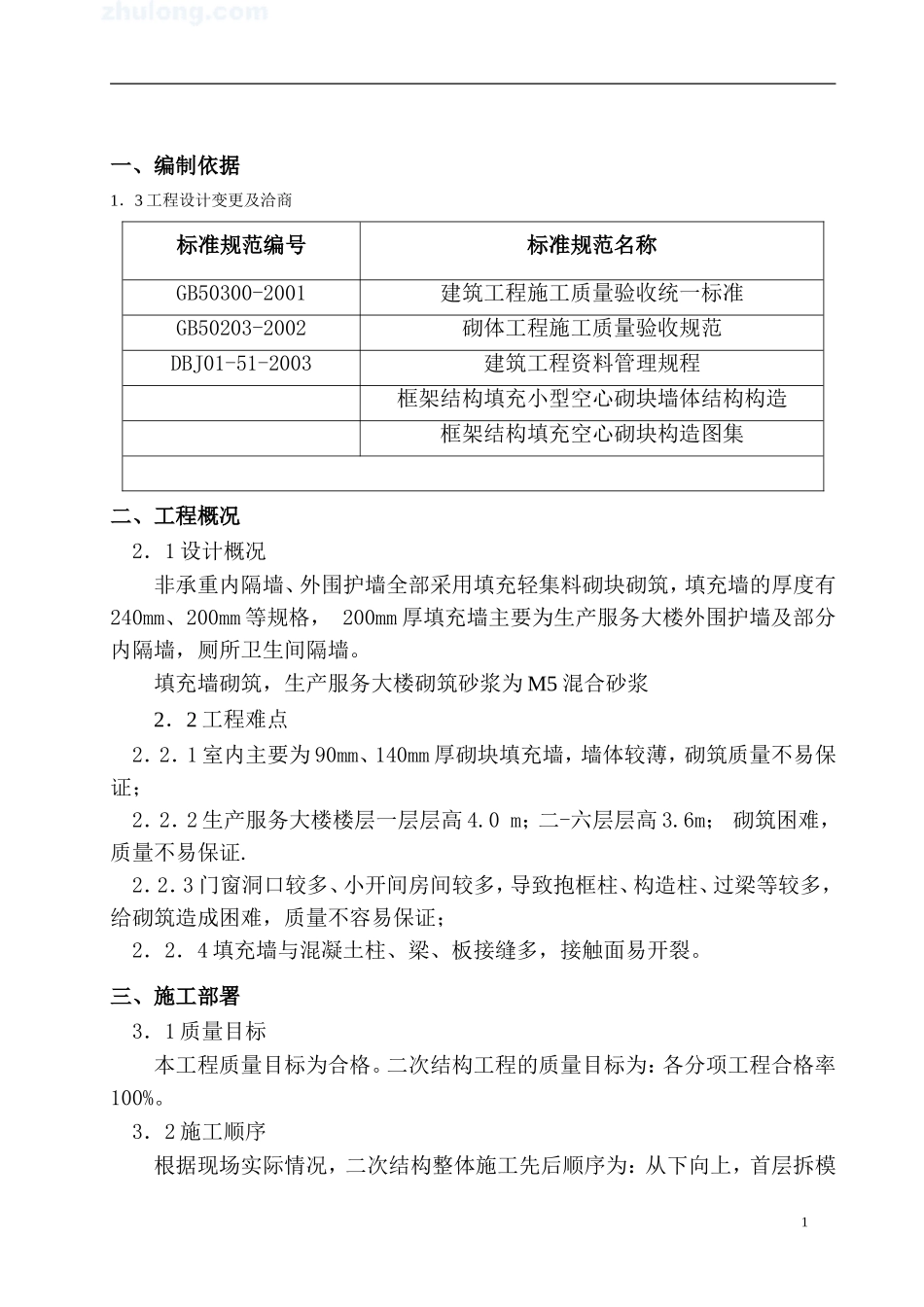

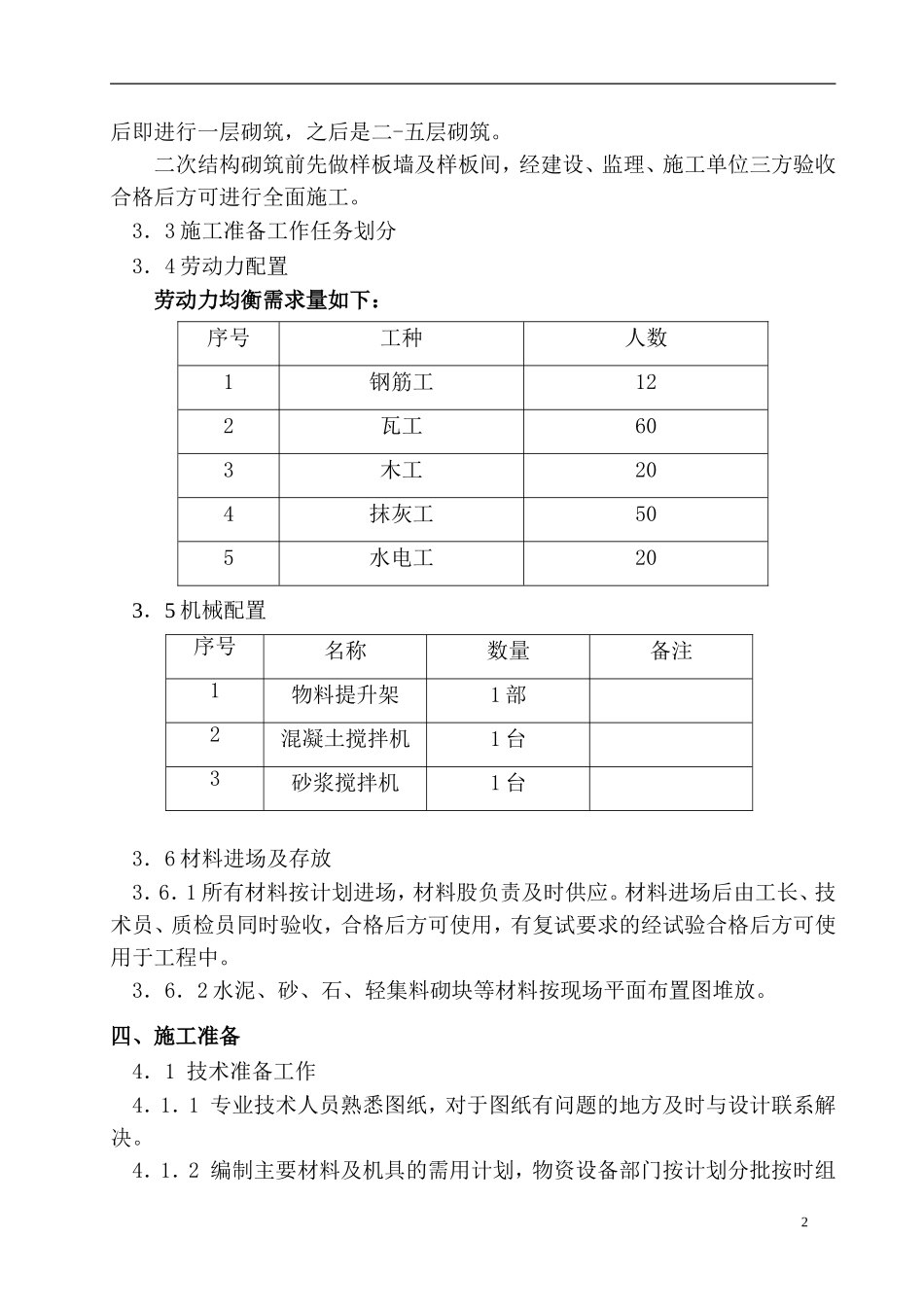

江苏大东港物流中心有限公司生产服务大楼填充墙砌筑施工方案编制人:审核人:批准人:常卅市武进建设工程有限公司2010年11月5日一、编制依据1.3工程设计变更及洽商标准规范编号标准规范名称GB50300-2001建筑工程施工质量验收统一标准GB50203-2002砌体工程施工质量验收规范DBJ01-51-2003建筑工程资料管理规程框架结构填充小型空心砌块墙体结构构造框架结构填充空心砌块构造图集二、工程概况2.1设计概况非承重内隔墙、外围护墙全部采用填充轻集料砌块砌筑,填充墙的厚度有240mm、200mm等规格,200mm厚填充墙主要为生产服务大楼外围护墙及部分内隔墙,厕所卫生间隔墙。填充墙砌筑,生产服务大楼砌筑砂浆为M5混合砂浆2.2工程难点2.2.1室内主要为90mm、140mm厚砌块填充墙,墙体较薄,砌筑质量不易保证;2.2.2生产服务大楼楼层一层层高4.0m;二-六层层高3.6m;砌筑困难,质量不易保证.2.2.3门窗洞口较多、小开间房间较多,导致抱框柱、构造柱、过梁等较多,给砌筑造成困难,质量不容易保证;2.2.4填充墙与混凝土柱、梁、板接缝多,接触面易开裂。三、施工部署3.1质量目标本工程质量目标为合格。二次结构工程的质量目标为:各分项工程合格率100%。3.2施工顺序根据现场实际情况,二次结构整体施工先后顺序为:从下向上,首层拆模1后即进行一层砌筑,之后是二-五层砌筑。二次结构砌筑前先做样板墙及样板间,经建设、监理、施工单位三方验收合格后方可进行全面施工。3.3施工准备工作任务划分3.4劳动力配置劳动力均衡需求量如下:序号工种人数1钢筋工122瓦工603木工204抹灰工505水电工203.5机械配置序号名称数量备注1物料提升架1部2混凝土搅拌机1台3砂浆搅拌机1台3.6材料进场及存放3.6.1所有材料按计划进场,材料股负责及时供应。材料进场后由工长、技术员、质检员同时验收,合格后方可使用,有复试要求的经试验合格后方可使用于工程中。3.6.2水泥、砂、石、轻集料砌块等材料按现场平面布置图堆放。四、施工准备4.1技术准备工作4.1.1专业技术人员熟悉图纸,对于图纸有问题的地方及时与设计联系解决。4.1.2编制主要材料及机具的需用计划,物资设备部门按计划分批按时组2织进场。4.1.3专业技术人员编制分项工程技术交底,并及时向工长及施工人员进行图纸及分项工程技术交底。4.1.4外管部门做好劳动力计划,并组织评审及选择工作。4.2施工准备工作4.2.1现场临时用电由甲方提供的变压器接入的现场总配电箱位于现场北侧,本工程采用TN~S三项五线制供电系统,在1、6、12、18层设置二级电箱,各施工楼层设流动箱,以满足装修用电。为了保证外用电梯的正常使用,外用电梯用电采用独立电源供电。4.2.2现场临时上下水在现场办公楼东北角挖一水井并设消防泵房,消防水管DN100既作为施工供水又作为消防供水,现场设消火栓井6座,呈环形布置,用于现场消防,生活用水用DN50管道。公寓楼设DN100消防立管两道,在每层设球筏供楼内施工用水。五、砌块隔墙施工5.1材料准备本工程所选用的砌块材料必须是优质产品,砌块龄期宜大于35d,并且不得小于28d。进场时必须提供材料的准用证、出厂合格证及检测报告,先进行严格仔细的外观检查,符合规范规定后才准入场。进场后,按规范规定进行现场取样,送到检测部门进行检测,检测合格达到设计或规范要求的指标,并报监理批准后方准使用。所用的水泥必须有出厂合格证和检测报告,经北京市建委备案,并要按规范要求进行进场复试,复试合格报监理批准后方可使用。施工中所用的砂浆必须按照设计要求进行配合比试配,按照试配的配合比进行搅拌,并留好试块,按规定送试。5.2填充墙砌筑5.2.1操作工艺㈠工艺流程基层清理→放线→打孔、植筋→绑扎构造柱筋,甩墙拉筋→钢筋验收→砌体砌筑→支构造柱、配筋带、抱框模板→混凝土浇筑→剩余砌3体砌筑及顶部处理→砌体验收㈡施工要求⑴轻集料保温砌块隔墙与主体结构要进行有效拉结,在连接处从楼板面起第一道拉结筋高度为600mm,以后每600mm一道,拉结筋采用2φ6,拉结筋、配筋带及构造柱采用环氧树脂胶植筋,拉结筋植入深度为80mm,配筋带及构造柱植入深度为100mm。拉结筋伸入隔墙长度为700mm...
