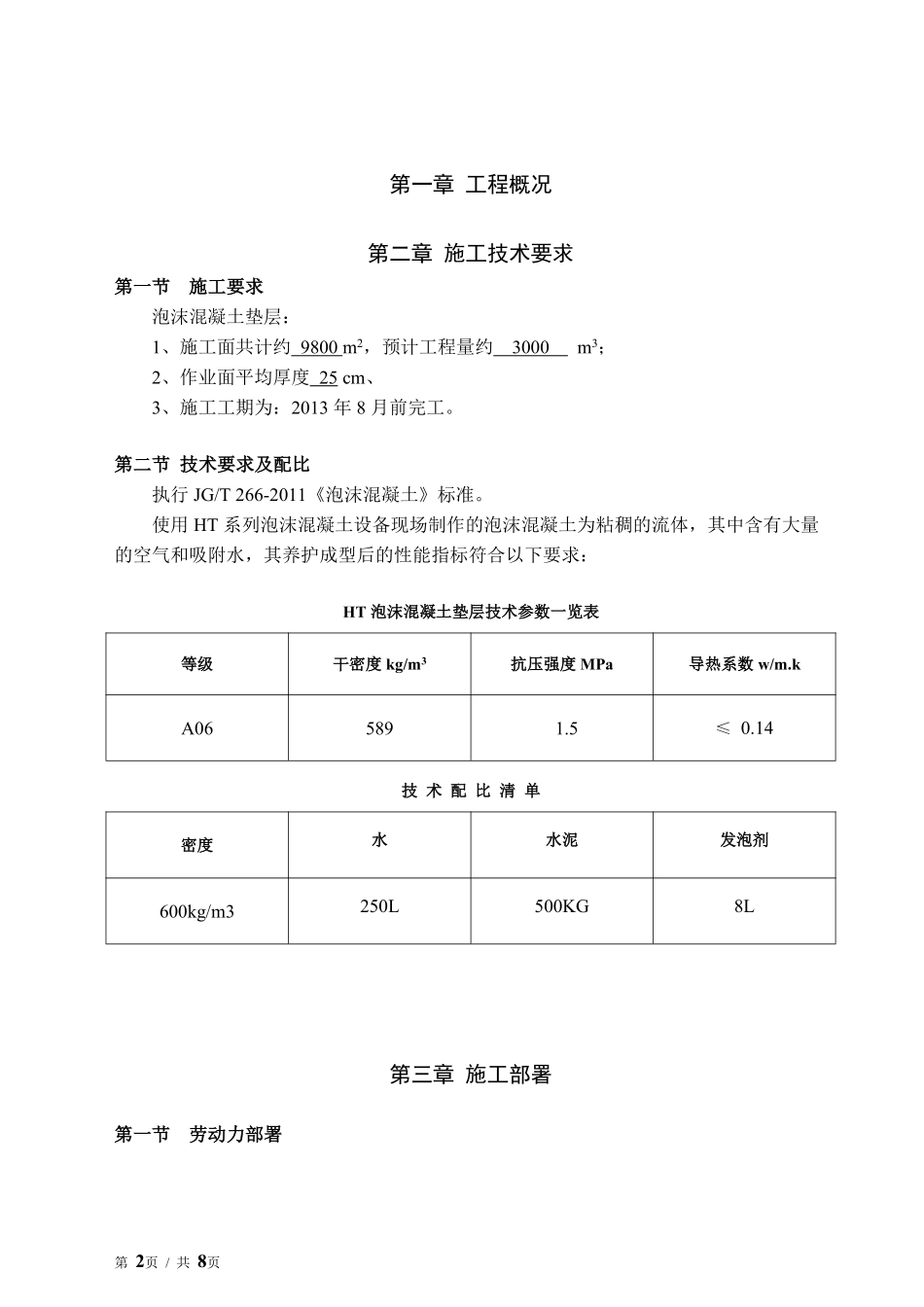

第1页/共8页I泡沫混凝土找坡施工方案编制单位:编制人:审核人:编制日期:2013年4月14日第2页/共8页第一章工程概况第二章施工技术要求第一节施工要求泡沫混凝土垫层:1、施工面共计约9800m2,预计工程量约3000m3;2、作业面平均厚度25cm、3、施工工期为:2013年8月前完工
第二节技术要求及配比执行JG/T266-2011《泡沫混凝土》标准
使用HT系列泡沫混凝土设备现场制作的泡沫混凝土为粘稠的流体,其中含有大量的空气和吸附水,其养护成型后的性能指标符合以下要求:HT泡沫混凝土垫层技术参数一览表等级干密度kg/m3抗压强度MPa导热系数w/m
kA065891

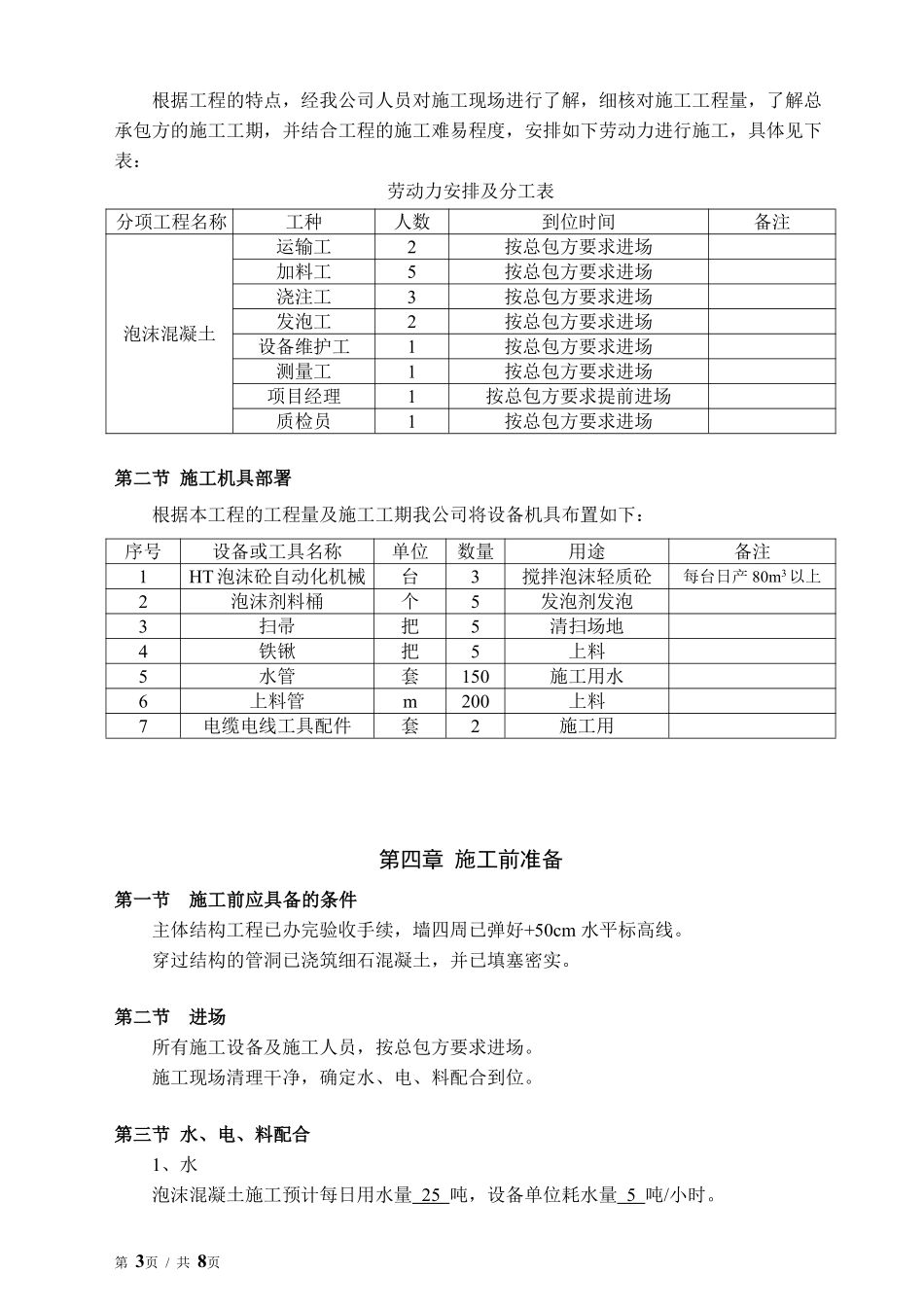

14技术配比清单密度水水泥发泡剂600kg/m3250L500KG8L第三章施工部署第一节劳动力部署第3页/共8页根据工程的特点,经我公司人员对施工现场进行了解,细核对施工工程量,了解总承包方的施工工期,并结合工程的施工难易程度,安排如下劳动力进行施工,具体见下表:劳动力安排及分工表分项工程名称工种人数到位时间备注泡沫混凝土运输工2按总包方要求进场加料工5按总包方要求进场浇注工3按总包方要求进场发泡工2按总包方要求进场设备维护工1按总包方要求进场测量工1按总包方要求进场项目经理1按总包方要求提前进场质检员1按总包方要求进场第二节施工机具部署根据本工程的工程量及施工工期我公司将设备机具布置如下:序号设备或工具名称单位数量用途备注1HT泡沫砼自动化机械台3搅拌泡沫轻质砼每台日产80m3以上2泡沫剂料桶个5发泡剂发泡3扫帚把5清扫场地4铁锹把5上料5水管套150施工用水6上料管m200上料7电缆电线工具配件套2施工用第四章施工前准备第一节施工前应具备的条件主体结构工程已办完验收手续,墙四周已弹好+50cm水平标高线
穿过结构的管洞已浇筑细石混凝土,并已填塞密实
第二节进场所有施工设备及施工人员,按总
