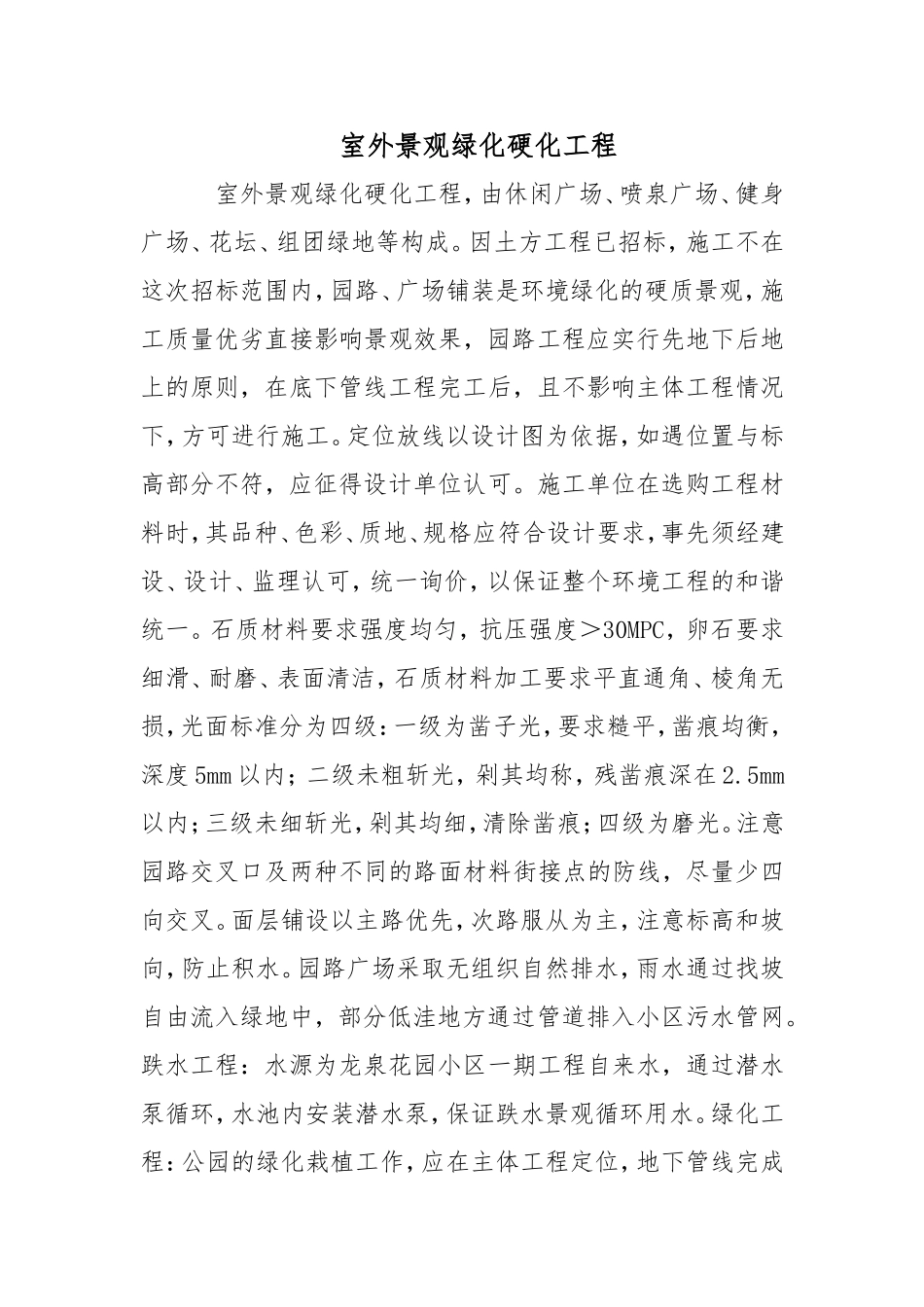

室外景观绿化硬化工程室外景观绿化硬化工程,由休闲广场、喷泉广场、健身广场、花坛、组团绿地等构成
因土方工程已招标,施工不在这次招标范围内,园路、广场铺装是环境绿化的硬质景观,施工质量优劣直接影响景观效果,园路工程应实行先地下后地上的原则,在底下管线工程完工后,且不影响主体工程情况下,方可进行施工
定位放线以设计图为依据,如遇位置与标高部分不符,应征得设计单位认可
施工单位在选购工程材料时,其品种、色彩、质地、规格应符合设计要求,事先须经建设、设计、监理认可,统一询价,以保证整个环境工程的和谐统一
石质材料要求强度均匀,抗压强度>30MPC,卵石要求细滑、耐磨、表面清洁,石质材料加工要求平直通角、棱角无损,光面标准分为四级:一级为凿子光,要求糙平,凿痕均衡,深度5mm以内;二级未粗斩光,剁其均称,残凿痕深在2
5mm以内;三级未细斩光,剁其均细,清除凿痕;四级为磨光
注意园路交叉口及两种不同的路面材料街接点的防线,尽量少四向交叉
面层铺设以主路优先,次路服从为主,注意标高和坡向,防止积水
园路广场采取无组织自然排水,雨水通过找坡自由流入绿地中,部分低洼地方通过管道排入小区污水管网
跌水工程:水源为龙泉花园小区一期工程自来水,通过潜水泵循环,水池内安装潜水泵,保证跌水景观循环用水

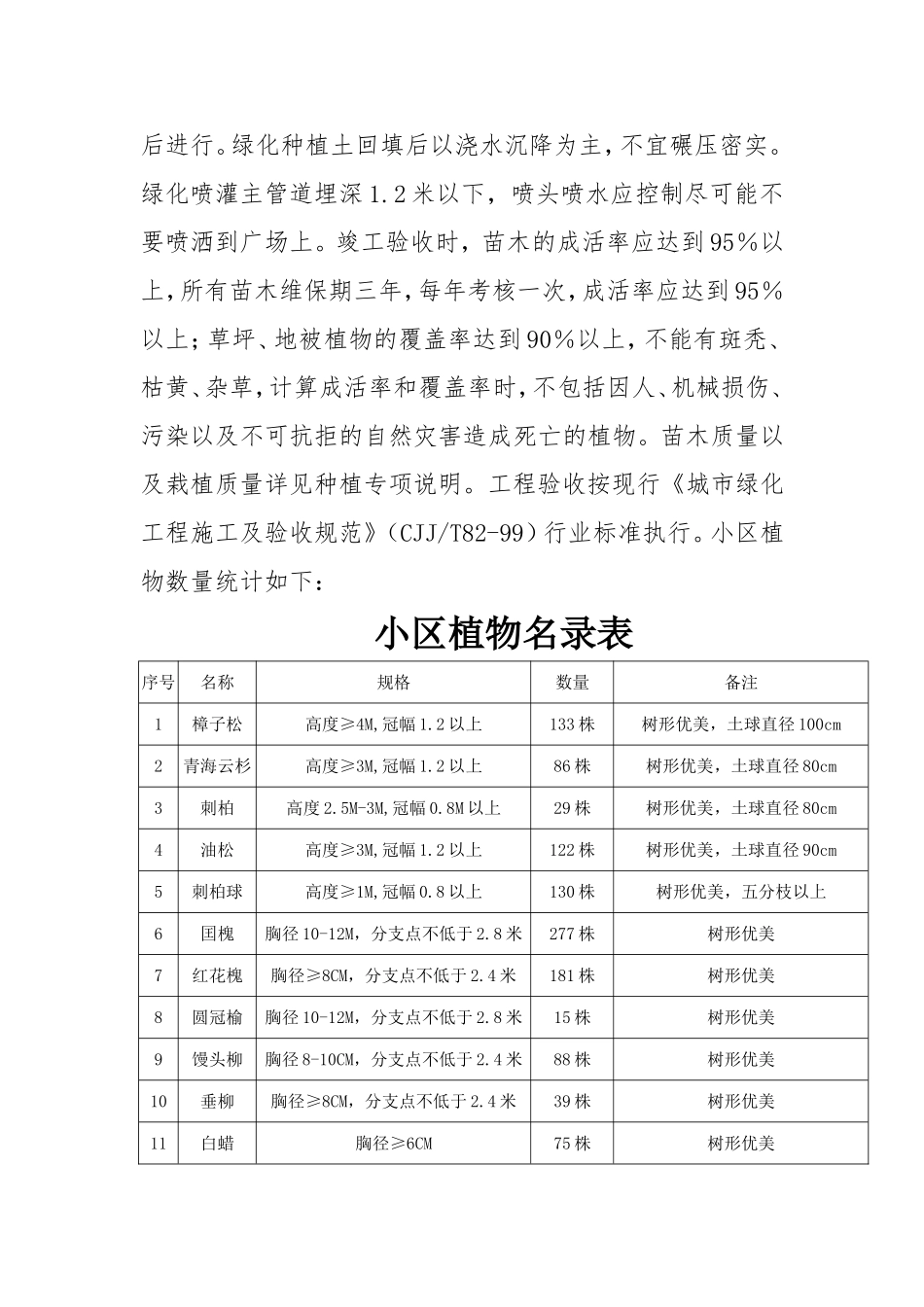

绿化工程:公园的绿化栽植工作,应在主体工程定位,地下管线完成后进行
绿化种植土回填后以浇水沉降为主,不宜碾压密实
绿化喷灌主管道埋深1
2米以下,喷头喷水应控制尽可能不要喷洒到广场上
竣工验收时,苗木的成活率应达到95%以上,所有苗木维保期三年,每年考核一次,成活率应达到95%以上;草坪、地被植物的覆盖率达到90%以上,不能有斑秃、枯黄、杂草,计算成活率和覆盖率时,不包括因人、机械损伤、污染以及不可抗拒的自然灾害造成死亡的植物
苗木质量以及栽植质量详见种植专项说明

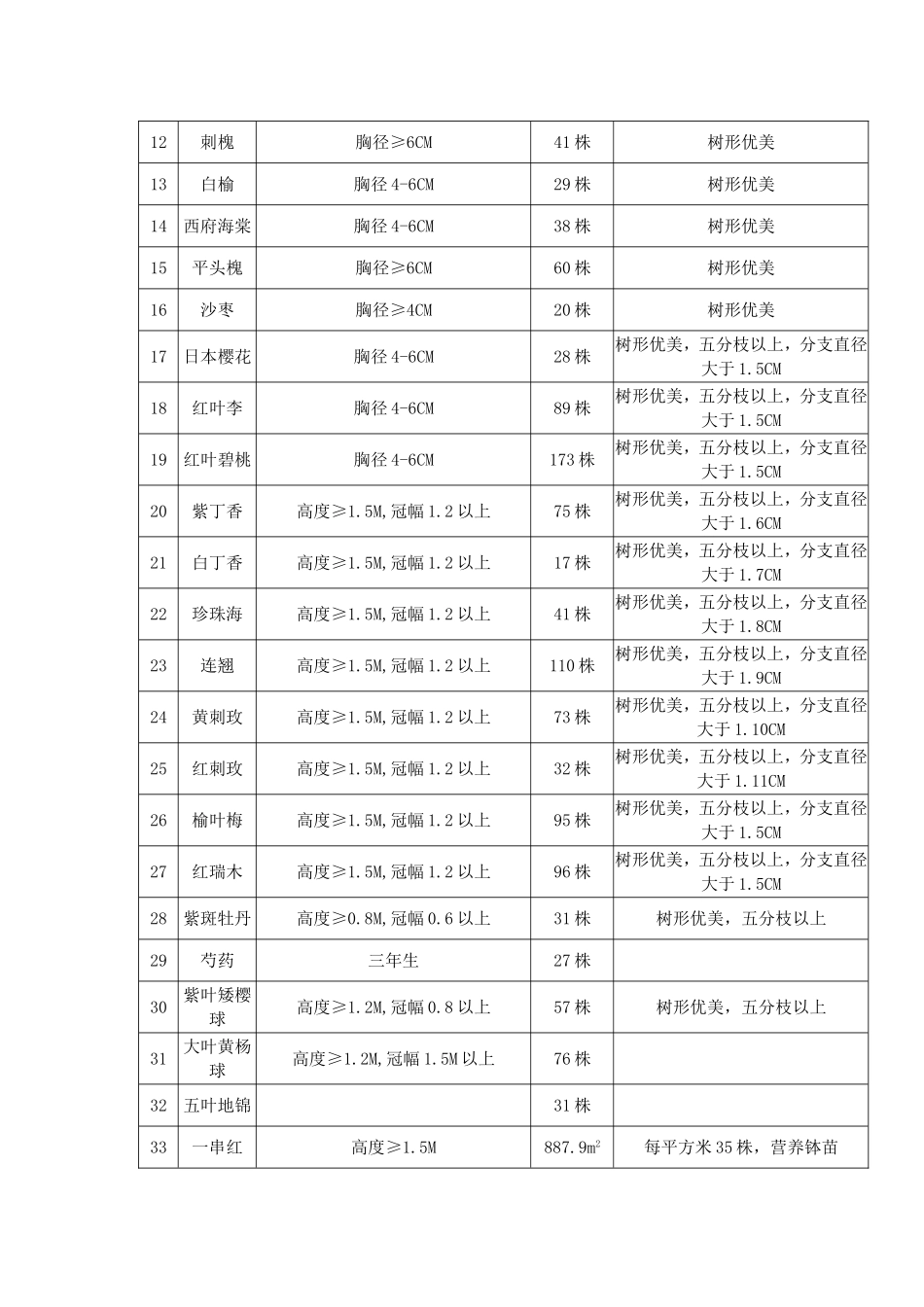

工程验收按现行《城市绿化工程施工及验
