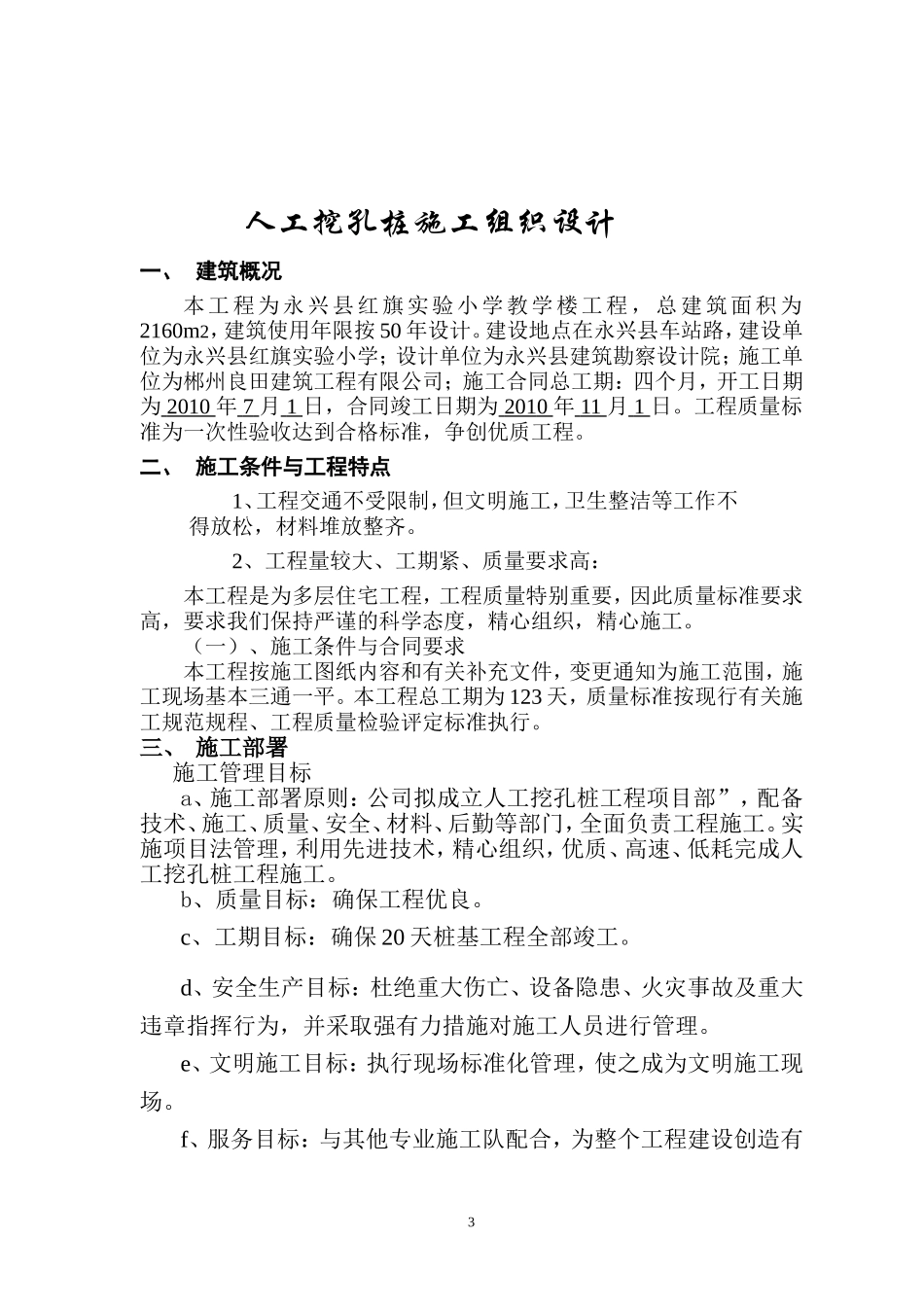

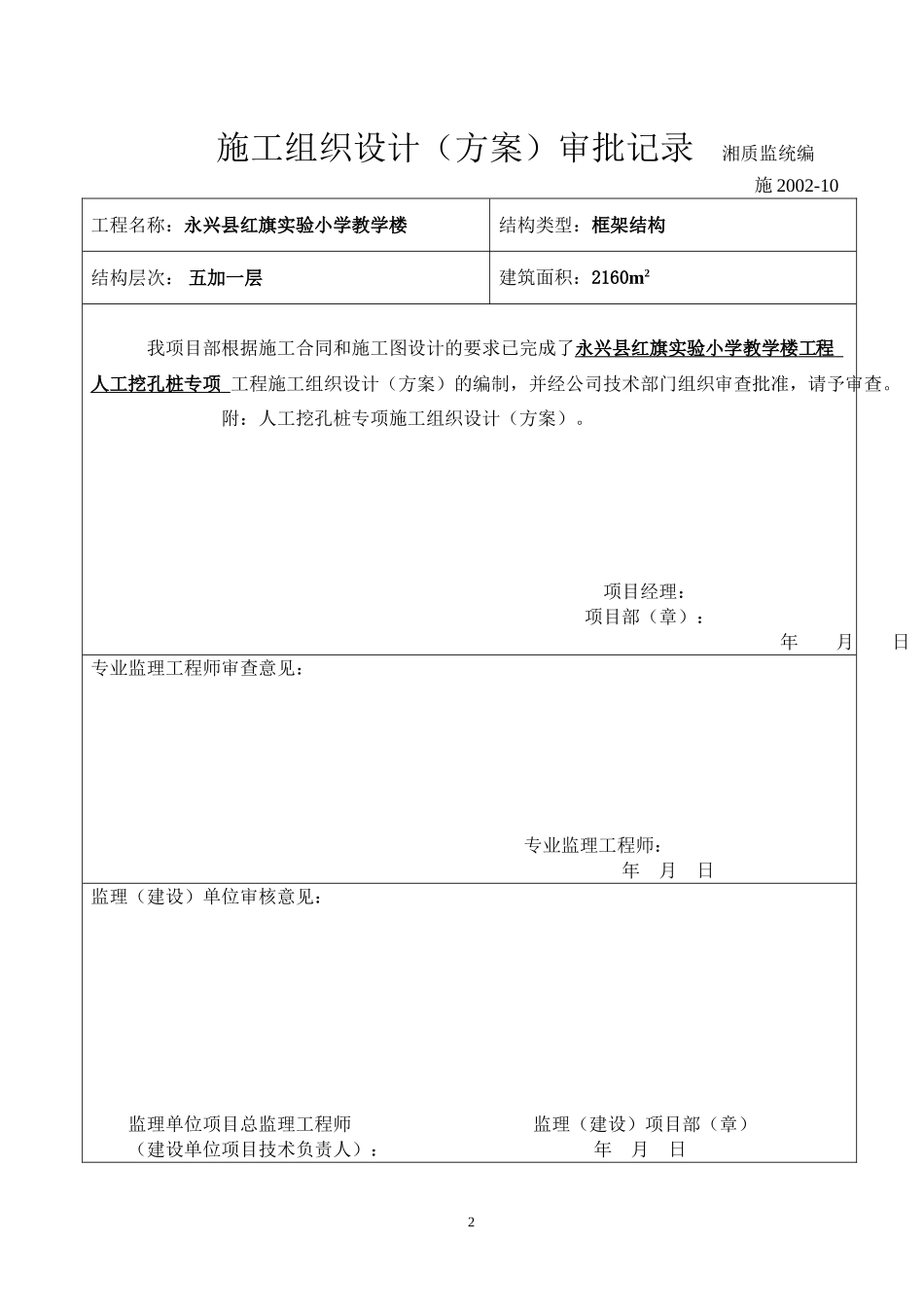

永兴县红旗实验小学教学楼人工挖孔桩施工组织设计编制人:审核人:批准人:郴州良田建筑工程有限公司二0一0年六月二十六日1施工组织设计(方案)审批记录湘质监统编施2002-10工程名称:永兴县红旗实验小学教学楼结构类型:框架结构结构层次:五加一层建筑面积:2160m2我项目部根据施工合同和施工图设计的要求已完成了永兴县红旗实验小学教学楼工程人工挖孔桩专项_工程施工组织设计(方案)的编制,并经公司技术部门组织审查批准,请予审查。附:人工挖孔桩专项施工组织设计(方案)。项目经理:项目部(章):年月日专业监理工程师审查意见:专业监理工程师:年月日监理(建设)单位审核意见:监理单位项目总监理工程师监理(建设)项目部(章)(建设单位项目技术负责人):年月日2人工挖孔桩施工组织设计一、建筑概况本工程为永兴县红旗实验小学教学楼工程,总建筑面积为2160m2,建筑使用年限按50年设计。建设地点在永兴县车站路,建设单位为永兴县红旗实验小学;设计单位为永兴县建筑勘察设计院;施工单位为郴州良田建筑工程有限公司;施工合同总工期:四个月,开工日期为2010年7月1日,合同竣工日期为2010年11月1日。工程质量标准为一次性验收达到合格标准,争创优质工程。二、施工条件与工程特点1、工程交通不受限制,但文明施工,卫生整洁等工作不得放松,材料堆放整齐。2、工程量较大、工期紧、质量要求高:本工程是为多层住宅工程,工程质量特别重要,因此质量标准要求高,要求我们保持严谨的科学态度,精心组织,精心施工。(一)、施工条件与合同要求本工程按施工图纸内容和有关补充文件,变更通知为施工范围,施工现场基本三通一平。本工程总工期为123天,质量标准按现行有关施工规范规程、工程质量检验评定标准执行。三、施工部署施工管理目标a、施工部署原则:公司拟成立人工挖孔桩工程项目部”,配备技术、施工、质量、安全、材料、后勤等部门,全面负责工程施工。实施项目法管理,利用先进技术,精心组织,优质、高速、低耗完成人工挖孔桩工程施工。b、质量目标:确保工程优良。c、工期目标:确保20天桩基工程全部竣工。d、安全生产目标:杜绝重大伤亡、设备隐患、火灾事故及重大违章指挥行为,并采取强有力措施对施工人员进行管理。e、文明施工目标:执行现场标准化管理,使之成为文明施工现场。f、服务目标:与其他专业施工队配合,为整个工程建设创造有3利条件,使业主满意,周边群从满意。、工程分析本工程场地有不利土层,可能产生涌泥、流沙、坍孔现象(底下水位较高,土质为I﹤10的轻亚粘土、粉土、粉砂或细砂等),因施工工期短,技术要求高,施工有一定难度,故公司派出设备较强,技术力量雄厚,有丰富施工经验的施工队伍承担施工任务。、施工顺序主要工作量为:所有工程桩分二批开挖,施工进行流水、交叉作业方式,控制桩基工期为20天。施工准备室外准备:a、组织检查验收定位放线桩,引出保证桩,建立现场测量控制轴线;b、清除现场障碍物,搭设临时工棚,安排生活设施;c、按施工平面图布置现场道路及材料堆场;d、布置现场水源、电源、交通、排水暂设工程;e、材料进场组织;f、对进场施工队伍进行文明、安全技术教育;g、落实班组任务。室内准备:a、熟悉、会审图纸;b、编制施工组织设计及施工图纸预算,并进行交底;c、编制进度计划及施工作业计划;d、汇总材料、劳动力、机具计划;e、落实材料货源、检验机具调试运转。、施工协调a、建立包括业主、质监、监理、设计、勘探、施工等各方参加的4协调会议制度,及时解决施工过程中出现的问题,进行整体协调组织,排除障碍,确保工期和质量。b、服从公安、交通等部门的安排,认真处理好周边居民和交通运输的关系,减少外来干扰,把主要精力投入施工,决不因外界矛盾而影响施工。c、及时协调各班组之间可能出现的矛盾,做到人尽其能,物尽其用。四、技术方案1、施工工艺流程施工工艺见施工工艺流程图。2、施工要点、测量放样:根据业主提供的平面坐标点,经测量组所放桩位,经业主等单位测量人员、施工人员在开挖前检验合格为准,并进行闭合校正,沿桩两端引控制点。、桩孔中心位置控制施工开始前,通过...
