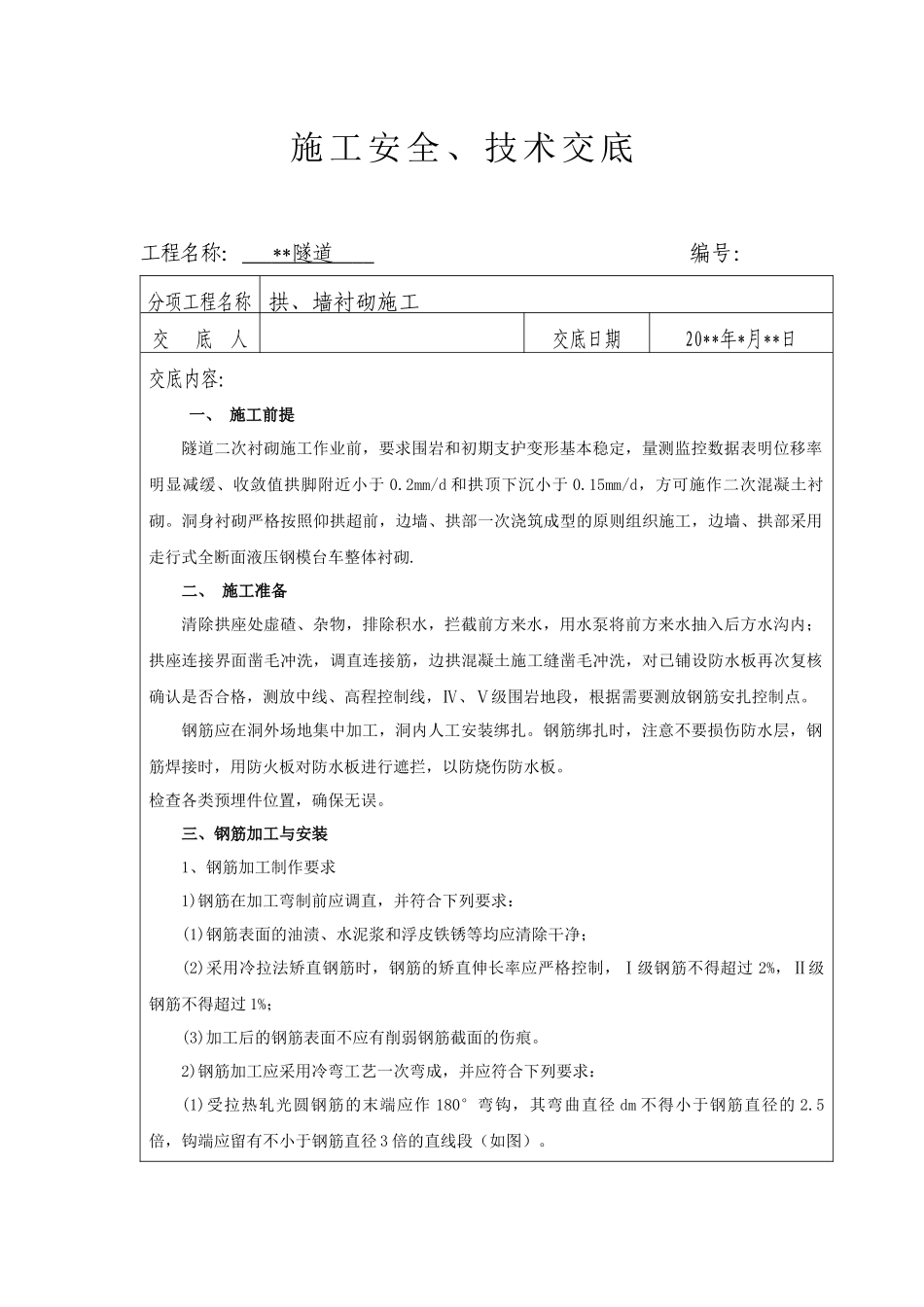

施工安全、技术交底工程名称:**隧道编号:分项工程名称拱、墙衬砌施工交底人交底日期20**年*月**日交底内容:一、施工前提隧道二次衬砌施工作业前,要求围岩和初期支护变形基本稳定,量测监控数据表明位移率明显减缓、收敛值拱脚附近小于0
2mm/d和拱顶下沉小于0
15mm/d,方可施作二次混凝土衬砌
洞身衬砌严格按照仰拱超前,边墙、拱部一次浇筑成型的原则组织施工,边墙、拱部采用走行式全断面液压钢模台车整体衬砌
二、施工准备清除拱座处虚碴、杂物,排除积水,拦截前方来水,用水泵将前方来水抽入后方水沟内;拱座连接界面凿毛冲洗,调直连接筋,边拱混凝土施工缝凿毛冲洗,对已铺设防水板再次复核确认是否合格,测放中线、高程控制线,Ⅳ、Ⅴ级围岩地段,根据需要测放钢筋安扎控制点
钢筋应在洞外场地集中加工,洞内人工安装绑扎
钢筋绑扎时,注意不要损伤防水层,钢筋焊接时,用防火板对防水板进行遮拦,以防烧伤防水板
检查各类预埋件位置,确保无误

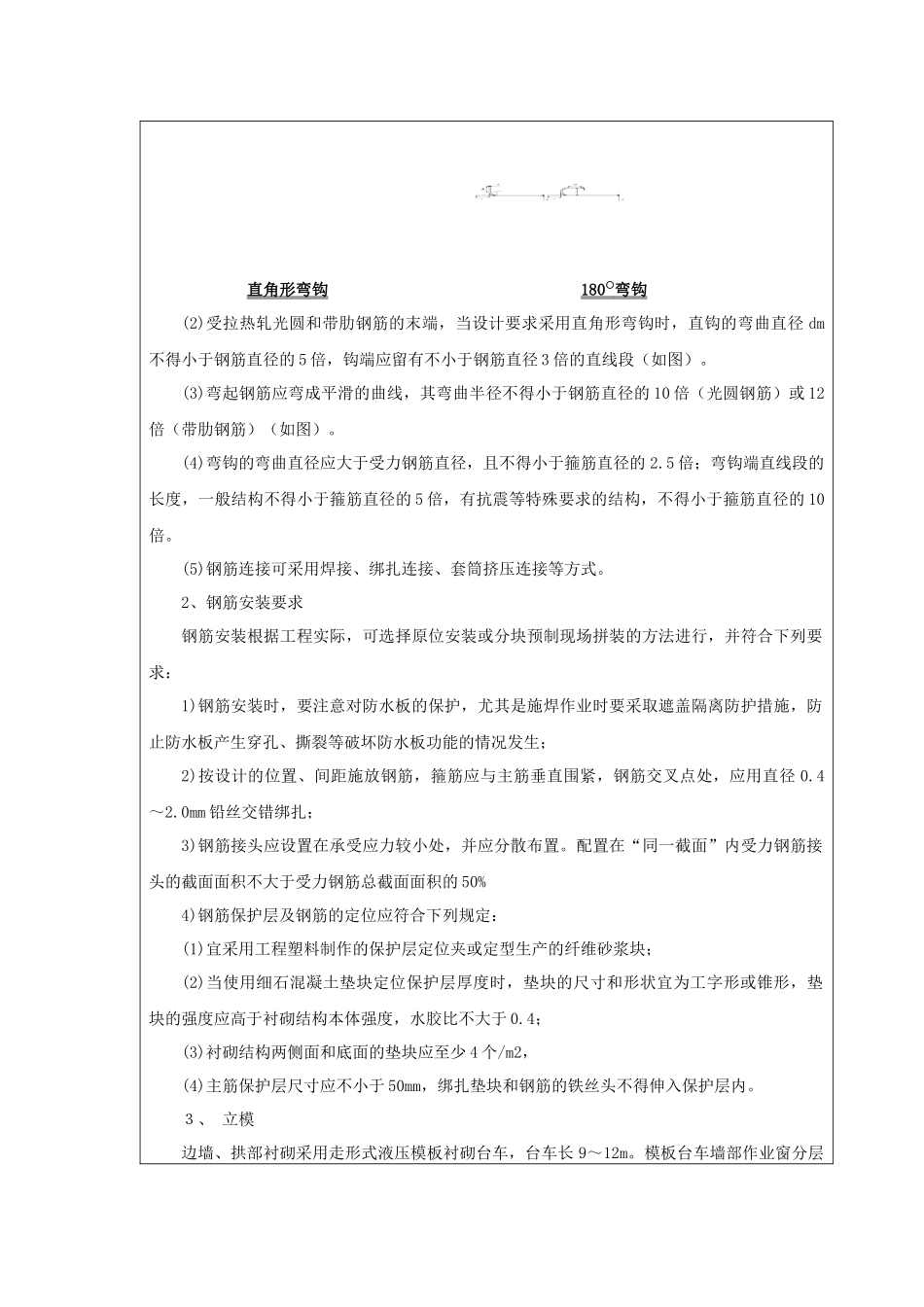

三、钢筋加工与安装1、钢筋加工制作要求1)钢筋在加工弯制前应调直,并符合下列要求:(1)钢筋表面的油渍、水泥浆和浮皮铁锈等均应清除干净;(2)采用冷拉法矫直钢筋时,钢筋的矫直伸长率应严格控制,Ⅰ级钢筋不得超过2%,Ⅱ级钢筋不得超过1%;(3)加工后的钢筋表面不应有削弱钢筋截面的伤痕
2)钢筋加工应采用冷弯工艺一次弯成,并应符合下列要求:(1)受拉热轧光圆钢筋的末端应作180°弯钩,其弯曲直径dm不得小于钢筋直径的2
5倍,钩端应留有不小于钢筋直径3倍的直线段(如图)
直角形弯钩180○弯钩(2)受拉热轧光圆和带肋钢筋的末端,当设计要求采用直角形弯钩时,直钩的弯曲直径dm不得小于钢筋直径的5倍,钩端应留有不小于钢筋直径3倍的直线段(如图)
(3)弯起钢筋应弯成平滑的曲线,其弯曲半径不得小于钢筋直径的10倍(光圆钢筋)或12倍(带肋钢筋)(如图)

(4)弯钩的弯曲直径
