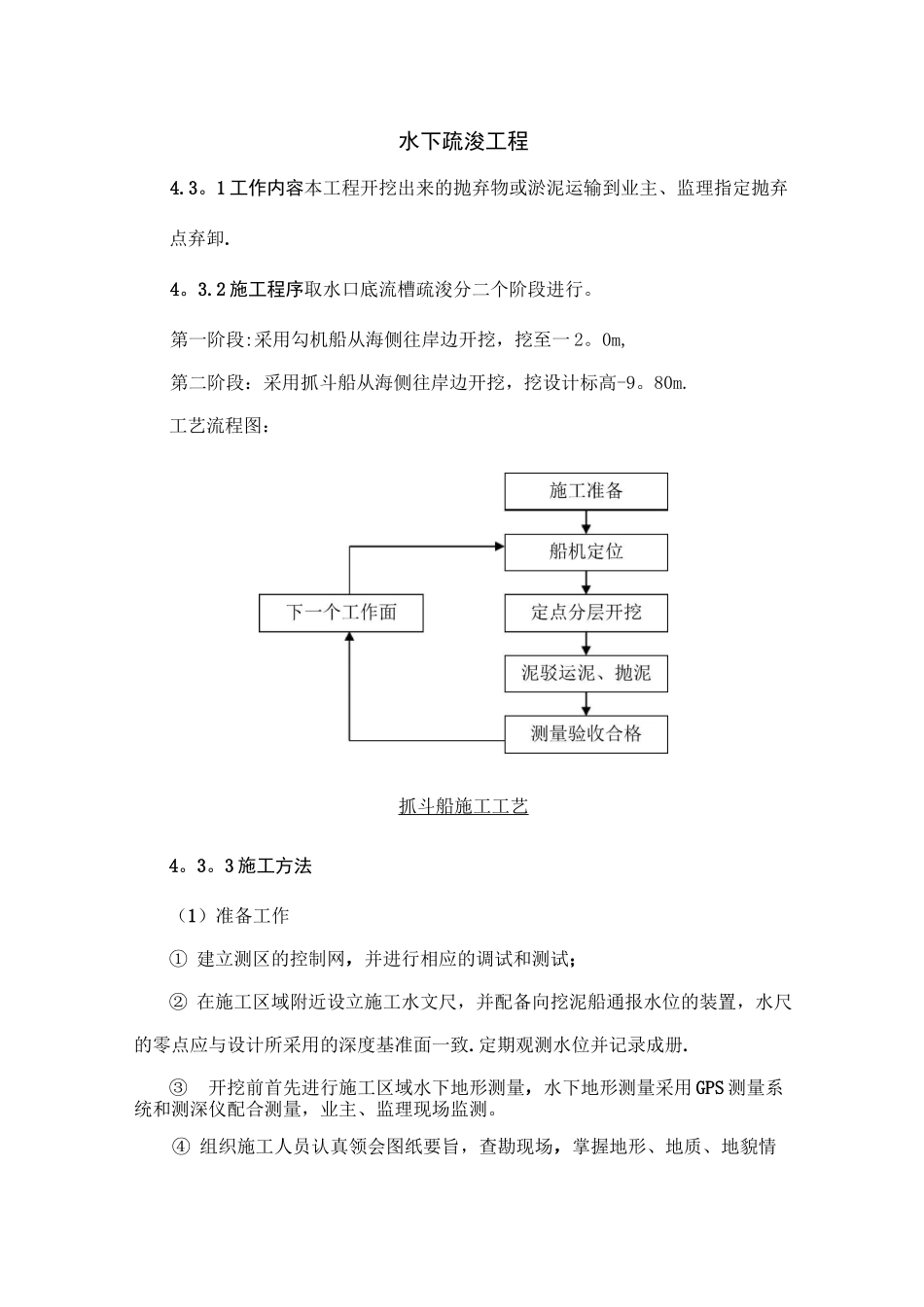

水下疏浚工程4
1工作内容本工程开挖出来的抛弃物或淤泥运输到业主、监理指定抛弃点弃卸
2施工程序取水口底流槽疏浚分二个阶段进行
第一阶段:采用勾机船从海侧往岸边开挖,挖至一2
0m,第二阶段:采用抓斗船从海侧往岸边开挖,挖设计标高-9
工艺流程图:抓斗船施工工艺4
3施工方法(1)准备工作①建立测区的控制网,并进行相应的调试和测试;②在施工区域附近设立施工水文尺,并配备向挖泥船通报水位的装置,水尺的零点应与设计所采用的深度基准面一致
定期观测水位并记录成册
③开挖前首先进行施工区域水下地形测量,水下地形测量采用GPS测量系统和测深仪配合测量,业主、监理现场监测
④组织施工人员认真领会图纸要旨,查勘现场,掌握地形、地质、地貌情况

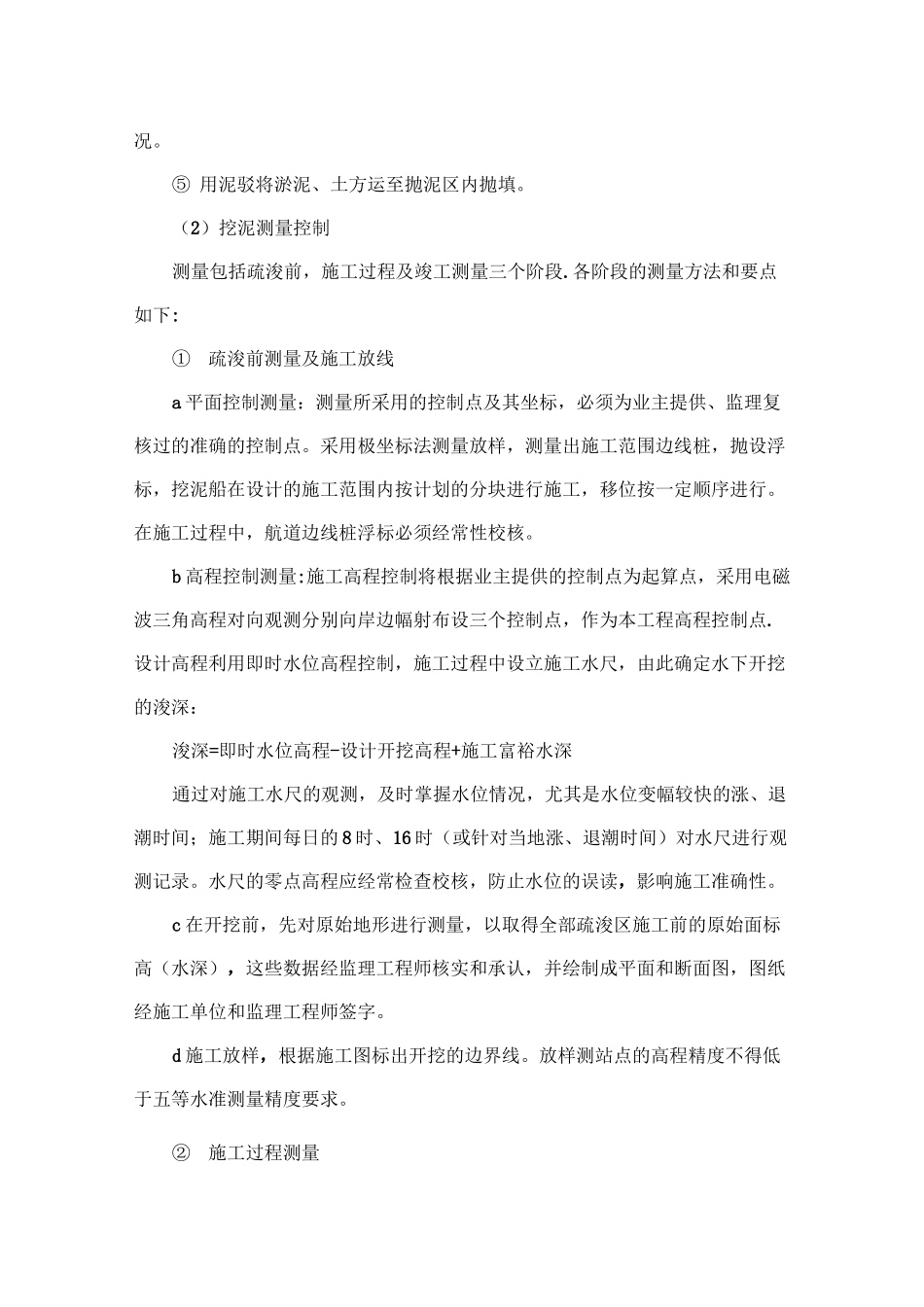

⑤用泥驳将淤泥、土方运至抛泥区内抛填
(2)挖泥测量控制测量包括疏浚前,施工过程及竣工测量三个阶段
各阶段的测量方法和要点如下:①疏浚前测量及施工放线a平面控制测量:测量所采用的控制点及其坐标,必须为业主提供、监理复核过的准确的控制点
采用极坐标法测量放样,测量出施工范围边线桩,抛设浮标,挖泥船在设计的施工范围内按计划的分块进行施工,移位按一定顺序进行
在施工过程中,航道边线桩浮标必须经常性校核
b高程控制测量:施工高程控制将根据业主提供的控制点为起算点,采用电磁波三角高程对向观测分别向岸边幅射布设三个控制点,作为本工程高程控制点
设计高程利用即时水位高程控制,施工过程中设立施工水尺,由此确定水下开挖的浚深:浚深=即时水位高程-设计开挖高程+施工富裕水深通过对施工水尺的观测,及时掌握水位情况,尤其是水位变幅较快的涨、退潮时间;施工期间每日的8时、16时(或针对当地涨、退潮时间)对水尺进行观测记录
水尺的零点高程应经常检查校核,防止水位的误读,影响施工准确性

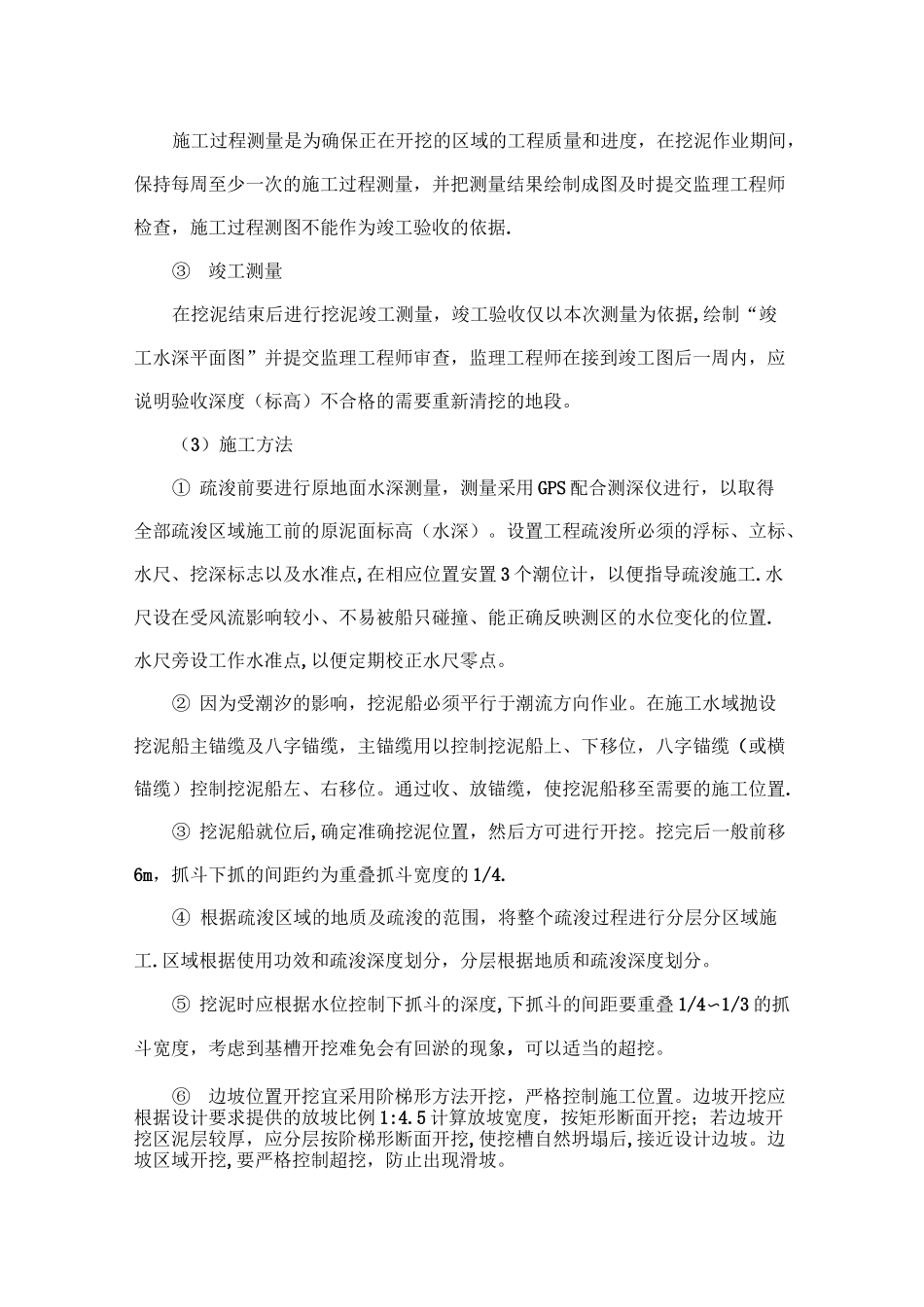

c在开挖前,先对原始地形进行测量,以取得全部疏浚区施工前的原始面标高(
