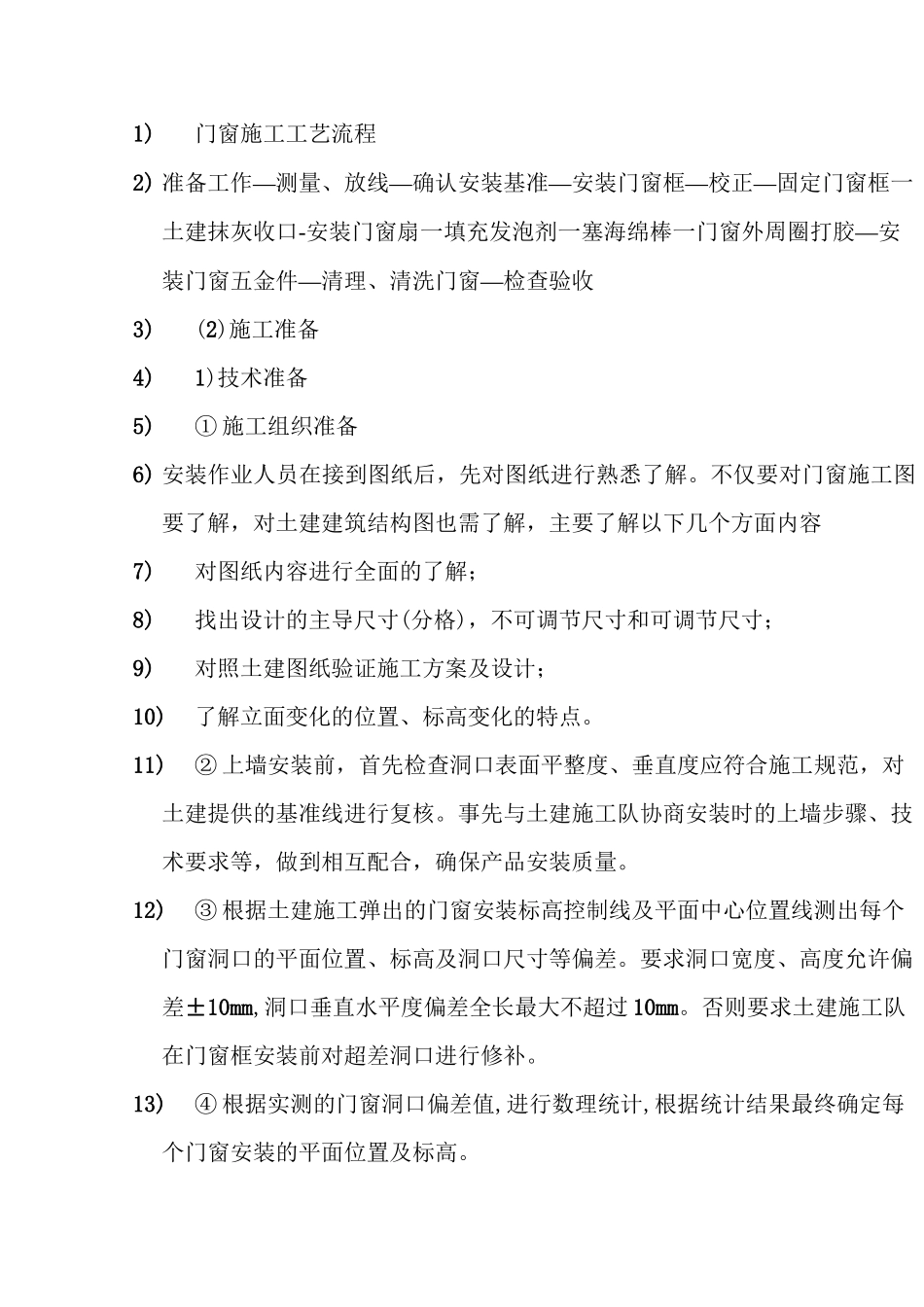

1)门窗施工工艺流程2)准备工作—测量、放线—确认安装基准—安装门窗框—校正—固定门窗框一土建抹灰收口-安装门窗扇一填充发泡剂一塞海绵棒一门窗外周圈打胶—安装门窗五金件—清理、清洗门窗—检查验收3)(2)施工准备4)1)技术准备5)①施工组织准备6)安装作业人员在接到图纸后,先对图纸进行熟悉了解
不仅要对门窗施工图要了解,对土建建筑结构图也需了解,主要了解以下几个方面内容7)对图纸内容进行全面的了解;8)找出设计的主导尺寸(分格),不可调节尺寸和可调节尺寸;9)对照土建图纸验证施工方案及设计;10)了解立面变化的位置、标高变化的特点
11)②上墙安装前,首先检查洞口表面平整度、垂直度应符合施工规范,对土建提供的基准线进行复核
事先与土建施工队协商安装时的上墙步骤、技术要求等,做到相互配合,确保产品安装质量
12)③根据土建施工弹出的门窗安装标高控制线及平面中心位置线测出每个门窗洞口的平面位置、标高及洞口尺寸等偏差
要求洞口宽度、高度允许偏差±10mm,洞口垂直水平度偏差全长最大不超过10mm
否则要求土建施工队在门窗框安装前对超差洞口进行修补
13)④根据实测的门窗洞口偏差值,进行数理统计,根据统计结果最终确定每个门窗安装的平面位置及标高
门窗安装平面位置的确定15)根据每层同一部位门窗洞口平面位置偏差统计数据,求得该部位门窗平面位置偏差值的平均数VI(本值有方向);然后统计出门窗洞口中心线位置偏差出现概率最大的偏差值Q1
16)当出现概率最大的偏差值Q1的出现概率小于50%时,门窗安装平面位置为:门窗洞中心线理论位置加上门窗洞平面位置偏差值的平均数VI;当出现概率最大的偏差值Q1的出现概率大于50%时,门窗安装平面位置为:门窗洞中心线理论位置加上出现概率最大的偏差值Q1
门窗安装标高确定18)门窗的安装标高,每层一确定,且确保同一层不同类型门窗的门窗楣
