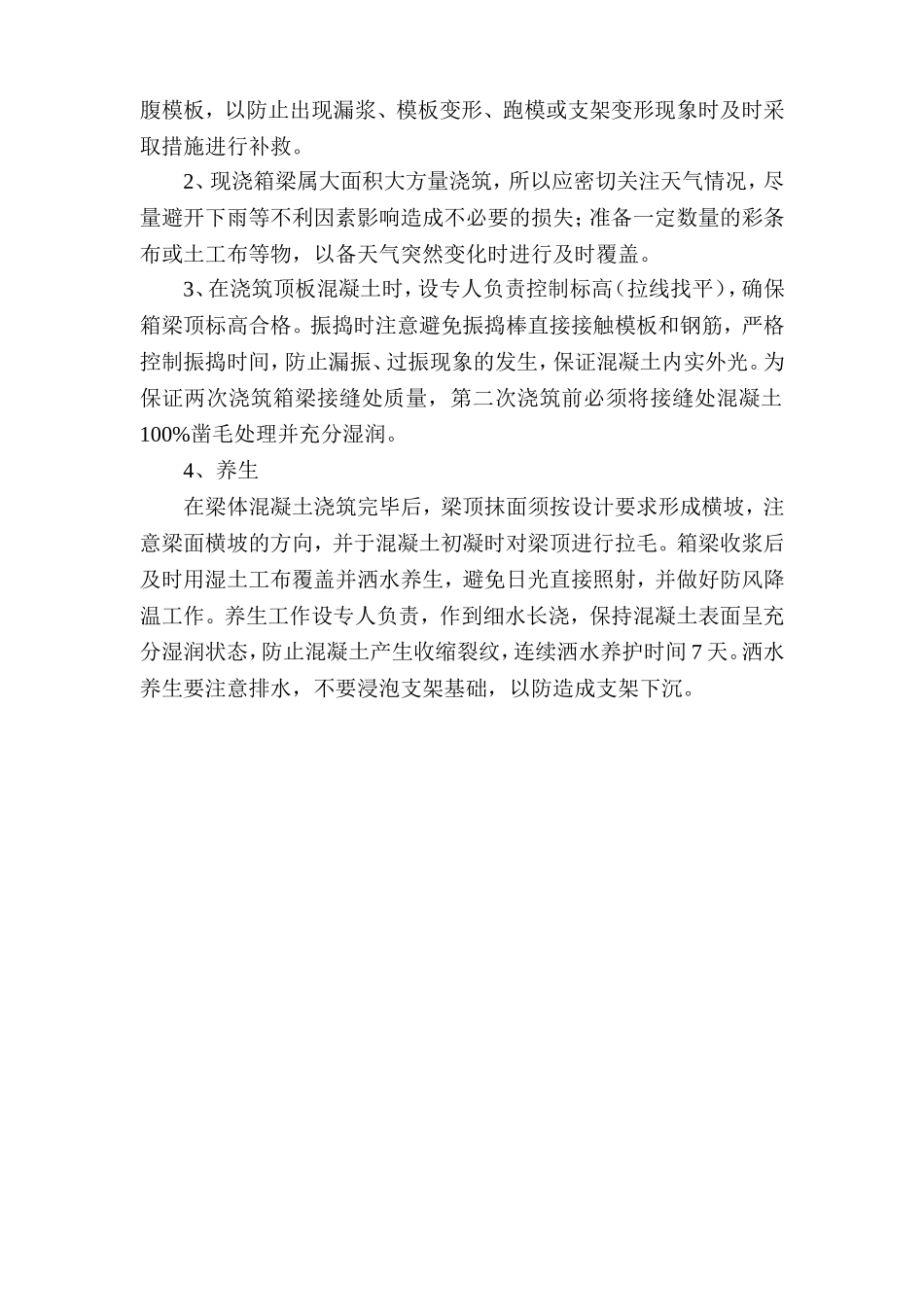

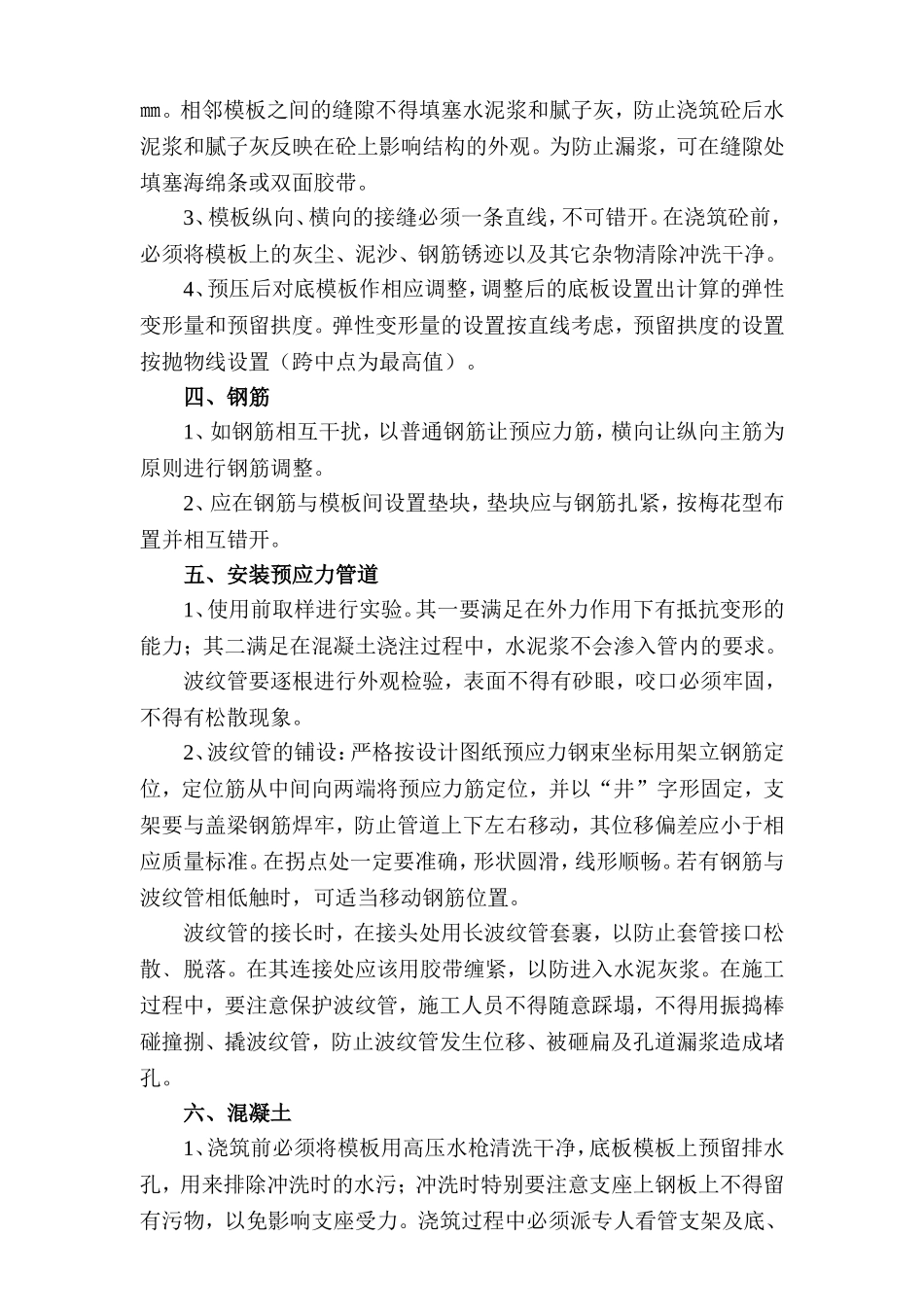

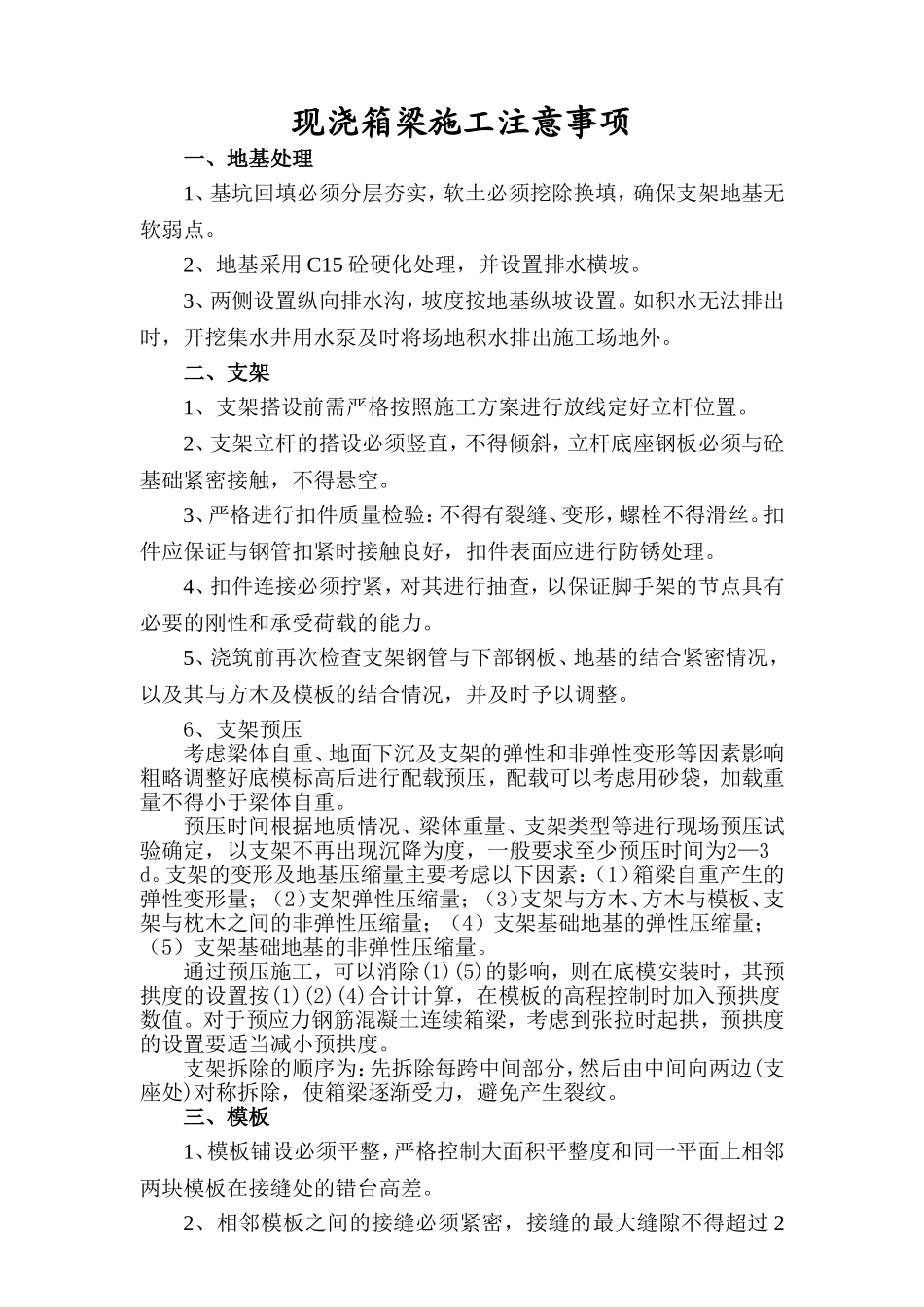

现浇箱梁施工注意事项一、地基处理1、基坑回填必须分层夯实,软土必须挖除换填,确保支架地基无软弱点
2、地基采用C15砼硬化处理,并设置排水横坡
3、两侧设置纵向排水沟,坡度按地基纵坡设置
如积水无法排出时,开挖集水井用水泵及时将场地积水排出施工场地外
二、支架1、支架搭设前需严格按照施工方案进行放线定好立杆位置
2、支架立杆的搭设必须竖直,不得倾斜,立杆底座钢板必须与砼基础紧密接触,不得悬空
3、严格进行扣件质量检验:不得有裂缝、变形,螺栓不得滑丝
扣件应保证与钢管扣紧时接触良好,扣件表面应进行防锈处理
4、扣件连接必须拧紧,对其进行抽查,以保证脚手架的节点具有必要的刚性和承受荷载的能力
5、浇筑前再次检查支架钢管与下部钢板、地基的结合紧密情况,以及其与方木及模板的结合情况,并及时予以调整
6、支架预压考虑梁体自重、地面下沉及支架的弹性和非弹性变形等因素影响粗略调整好底模标高后进行配载预压,配载可以考虑用砂袋,加载重量不得小于梁体自重
预压时间根据地质情况、梁体重量、支架类型等进行现场预压试验确定,以支架不再出现沉降为度,一般要求至少预压时间为2—3d
支架的变形及地基压缩量主要考虑以下因素:(1)箱梁自重产生的弹性变形量;(2)支架弹性压缩量;(3)支架与方木、方木与模板、支架与枕木之间的非弹性压缩量;(4)支架基础地基的弹性压缩量;(5)支架基础地基的非弹性压缩量
通过预压施工,可以消除(1)(5)的影响,则在底模安装时,其预拱度的设置按(1)(2)(4)合计计算,在模板的高程控制时加入预拱度数值
对于预应力钢筋混凝土连续箱梁,考虑到张拉时起拱,预拱度的设置要适当减小预拱度
支架拆除的顺序为:先拆除每跨中间部分,然后由中间向两边(支座处)对称拆除,使箱梁逐渐受力,避免产生裂纹
三、模板1、模板铺设必须平整,严格控制大面积平整度和同一平面上相邻两块模板在接缝处的错台高差
