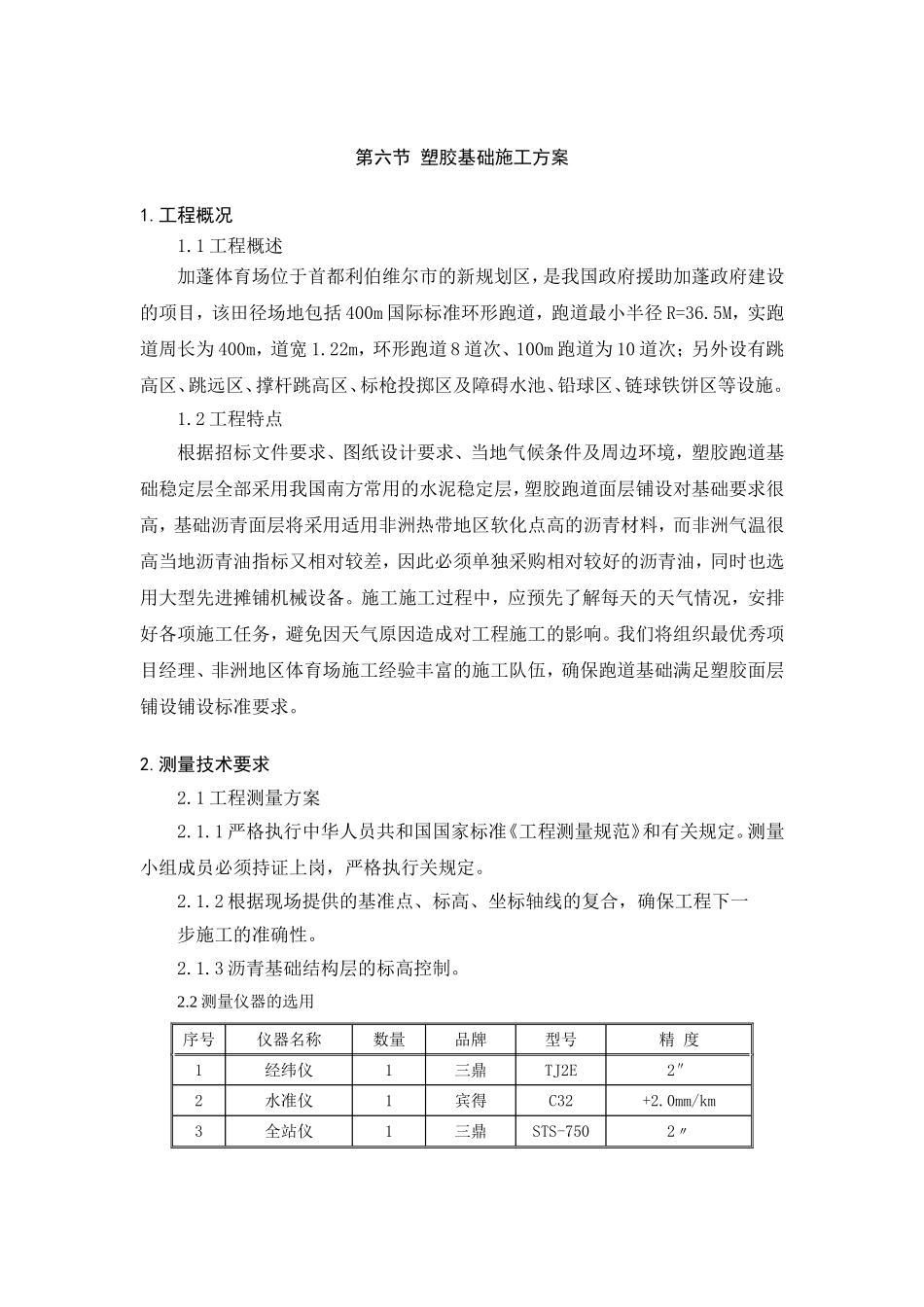

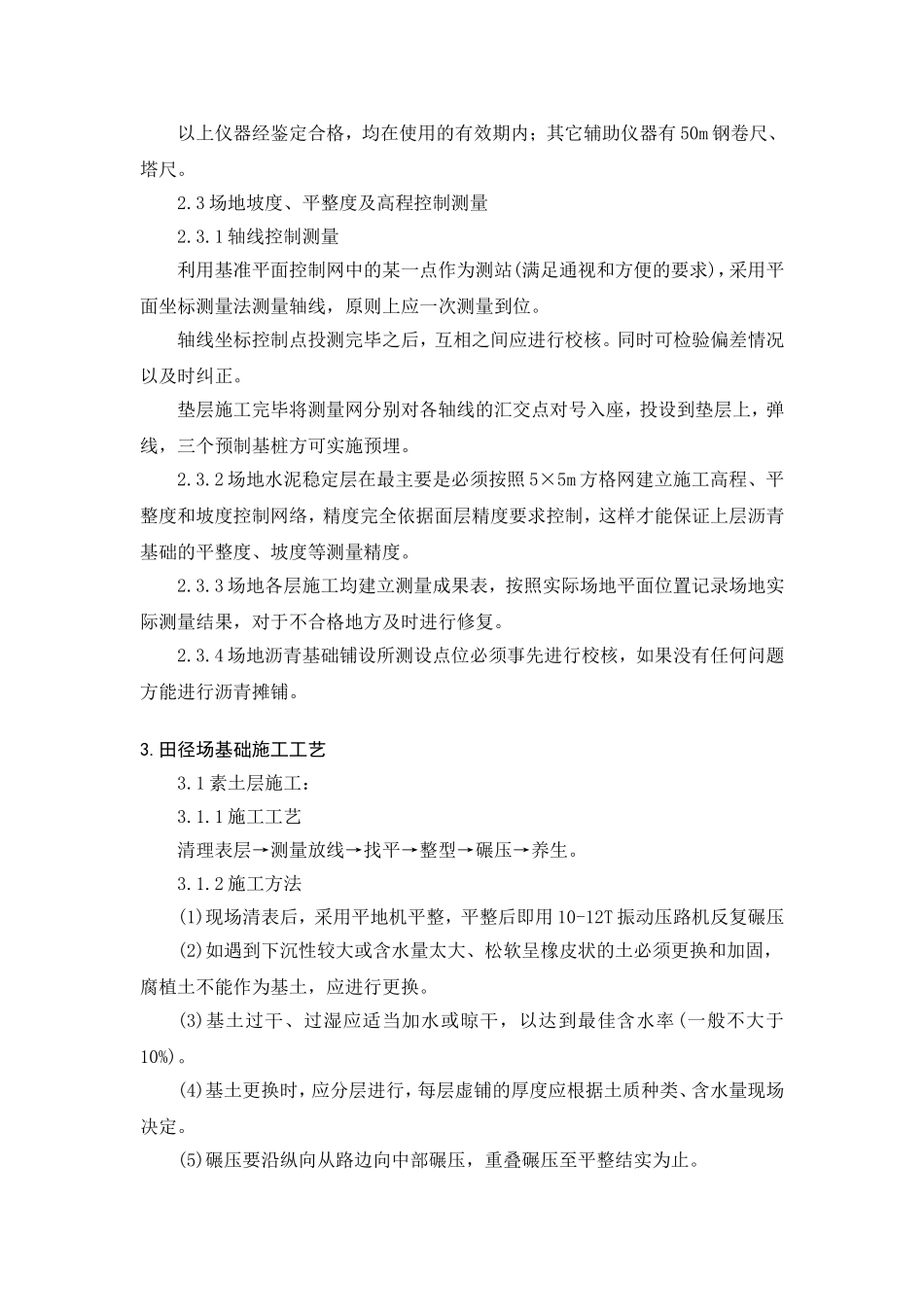

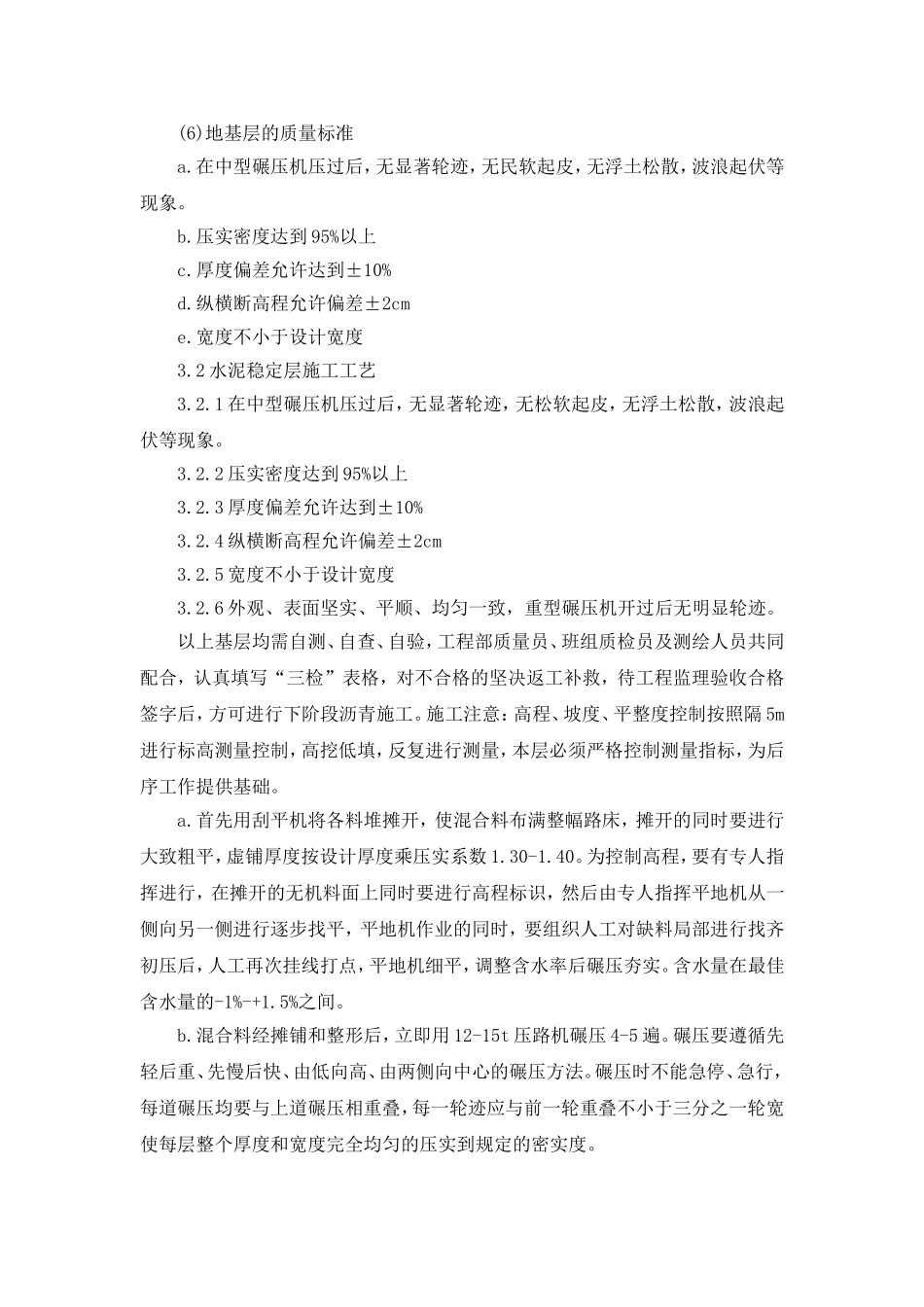

第六节塑胶基础施工方案1.工程概况1.1工程概述加蓬体育场位于首都利伯维尔市的新规划区,是我国政府援助加蓬政府建设的项目,该田径场地包括400m国际标准环形跑道,跑道最小半径R=36.5M,实跑道周长为400m,道宽1.22m,环形跑道8道次、100m跑道为10道次;另外设有跳高区、跳远区、撑杆跳高区、标枪投掷区及障碍水池、铅球区、链球铁饼区等设施。1.2工程特点根据招标文件要求、图纸设计要求、当地气候条件及周边环境,塑胶跑道基础稳定层全部采用我国南方常用的水泥稳定层,塑胶跑道面层铺设对基础要求很高,基础沥青面层将采用适用非洲热带地区软化点高的沥青材料,而非洲气温很高当地沥青油指标又相对较差,因此必须单独采购相对较好的沥青油,同时也选用大型先进摊铺机械设备。施工施工过程中,应预先了解每天的天气情况,安排好各项施工任务,避免因天气原因造成对工程施工的影响。我们将组织最优秀项目经理、非洲地区体育场施工经验丰富的施工队伍,确保跑道基础满足塑胶面层铺设铺设标准要求。2.测量技术要求2.1工程测量方案2.1.1严格执行中华人员共和国国家标准《工程测量规范》和有关规定。测量小组成员必须持证上岗,严格执行关规定。2.1.2根据现场提供的基准点、标高、坐标轴线的复合,确保工程下一步施工的准确性。2.1.3沥青基础结构层的标高控制。2.2测量仪器的选用序号仪器名称数量品牌型号精度1经纬仪1三鼎TJ2E2″2水准仪1宾得C32+2.0mm/km3全站仪1三鼎STS-7502〃以上仪器经鉴定合格,均在使用的有效期内;其它辅助仪器有50m钢卷尺、塔尺。2.3场地坡度、平整度及高程控制测量2.3.1轴线控制测量利用基准平面控制网中的某一点作为测站(满足通视和方便的要求),采用平面坐标测量法测量轴线,原则上应一次测量到位。轴线坐标控制点投测完毕之后,互相之间应进行校核。同时可检验偏差情况以及时纠正。垫层施工完毕将测量网分别对各轴线的汇交点对号入座,投设到垫层上,弹线,三个预制基桩方可实施预埋。2.3.2场地水泥稳定层在最主要是必须按照5×5m方格网建立施工高程、平整度和坡度控制网络,精度完全依据面层精度要求控制,这样才能保证上层沥青基础的平整度、坡度等测量精度。2.3.3场地各层施工均建立测量成果表,按照实际场地平面位置记录场地实际测量结果,对于不合格地方及时进行修复。2.3.4场地沥青基础铺设所测设点位必须事先进行校核,如果没有任何问题方能进行沥青摊铺。3.田径场基础施工工艺3.1素土层施工:3.1.1施工工艺清理表层→测量放线→找平→整型→碾压→养生。3.1.2施工方法(1)现场清表后,采用平地机平整,平整后即用10-12T振动压路机反复碾压(2)如遇到下沉性较大或含水量太大、松软呈橡皮状的土必须更换和加固,腐植土不能作为基土,应进行更换。(3)基土过干、过湿应适当加水或晾干,以达到最佳含水率(一般不大于10%)。(4)基土更换时,应分层进行,每层虚铺的厚度应根据土质种类、含水量现场决定。(5)碾压要沿纵向从路边向中部碾压,重叠碾压至平整结实为止。(6)地基层的质量标准a.在中型碾压机压过后,无显著轮迹,无民软起皮,无浮土松散,波浪起伏等现象。b.压实密度达到95%以上c.厚度偏差允许达到±10%d.纵横断高程允许偏差±2cme.宽度不小于设计宽度3.2水泥稳定层施工工艺3.2.1在中型碾压机压过后,无显著轮迹,无松软起皮,无浮土松散,波浪起伏等现象。3.2.2压实密度达到95%以上3.2.3厚度偏差允许达到±10%3.2.4纵横断高程允许偏差±2cm3.2.5宽度不小于设计宽度3.2.6外观、表面坚实、平顺、均匀一致,重型碾压机开过后无明显轮迹。以上基层均需自测、自查、自验,工程部质量员、班组质检员及测绘人员共同配合,认真填写“三检”表格,对不合格的坚决返工补救,待工程监理验收合格签字后,方可进行下阶段沥青施工。施工注意:高程、坡度、平整度控制按照隔5m进行标高测量控制,高挖低填,反复进行测量,本层必须严格控制测量指标,为后序工作提供基础。a.首先用刮平机将各料堆摊开,使混合料布满整幅路床,摊开的同时要进行大致粗平,虚铺厚度按设计厚度乘压实系数1.30-1.40。为控制高程,要有专人指挥进行,在摊开的无机料面上同时要进行高程...
