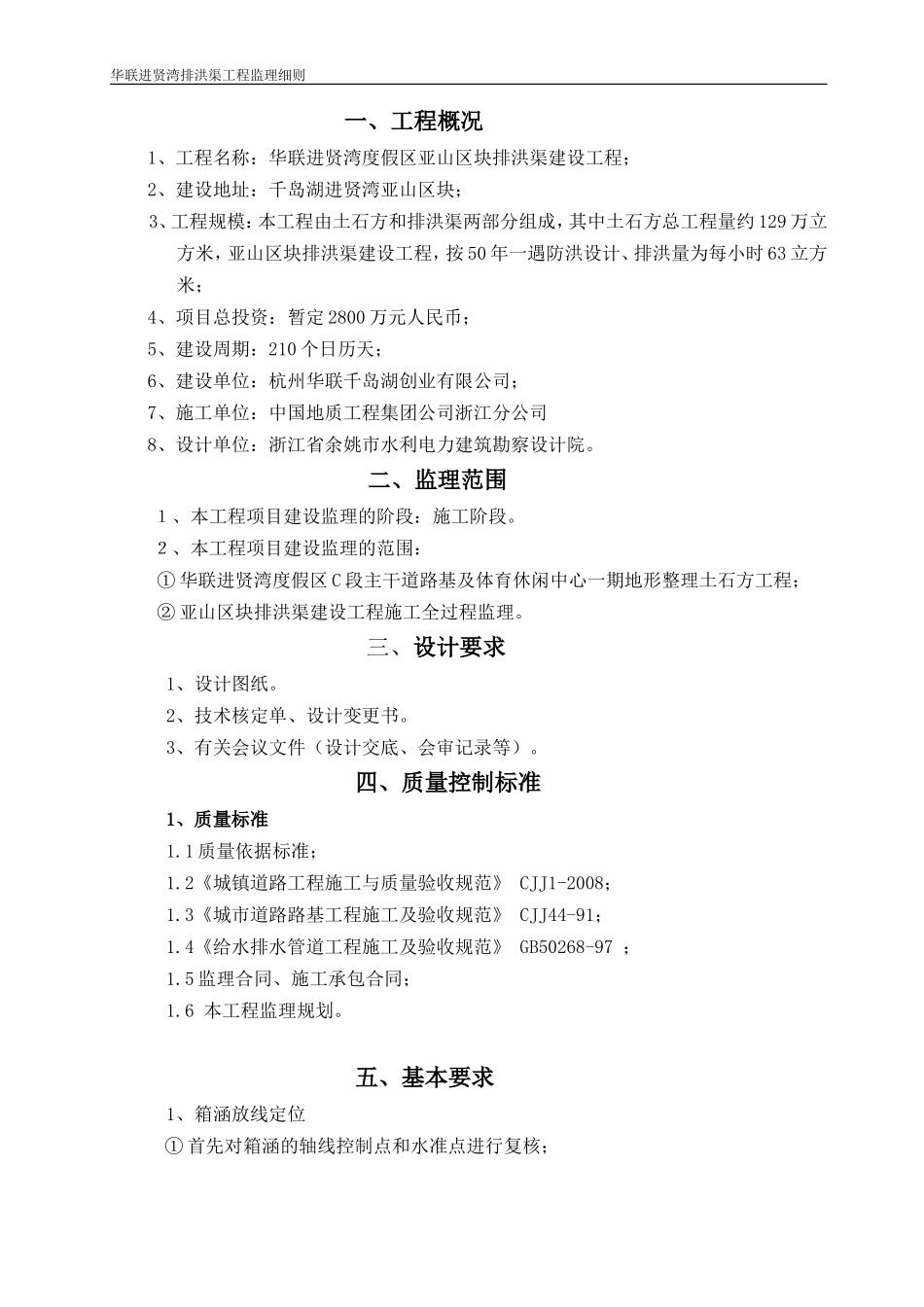

华联进贤湾排洪渠工程监理细则一、工程概况1、工程名称:华联进贤湾度假区亚山区块排洪渠建设工程;2、建设地址:千岛湖进贤湾亚山区块;3、工程规模:本工程由土石方和排洪渠两部分组成,其中土石方总工程量约129万立方米,亚山区块排洪渠建设工程,按50年一遇防洪设计、排洪量为每小时63立方米;4、项目总投资:暂定2800万元人民币;5、建设周期:210个日历天;6、建设单位:杭州华联千岛湖创业有限公司;7、施工单位:中国地质工程集团公司浙江分公司8、设计单位:浙江省余姚市水利电力建筑勘察设计院
二、监理范围1、本工程项目建设监理的阶段:施工阶段
2、本工程项目建设监理的范围:①华联进贤湾度假区C段主干道路基及体育休闲中心一期地形整理土石方工程;②亚山区块排洪渠建设工程施工全过程监理
三、设计要求1、设计图纸
2、技术核定单、设计变更书
3、有关会议文件(设计交底、会审记录等)
四、质量控制标准1、质量标准1
1质量依据标准;1
2《城镇道路工程施工与质量验收规范》CJJ1-2008;1
3《城市道路路基工程施工及验收规范》CJJ44-91;1
4《给水排水管道工程施工及验收规范》GB50268-97;1
5监理合同、施工承包合同;1
6本工程监理规划
五、基本要求1、箱涵放线定位①首先对箱涵的轴线控制点和水准点进行复核;华联进贤湾排洪渠工程监理细则②各控制桩都应编号、编制汇总表,标注坐标数据,桩上应分别涂上各色油漆,做到醒目、牢固,并应定期进行复核

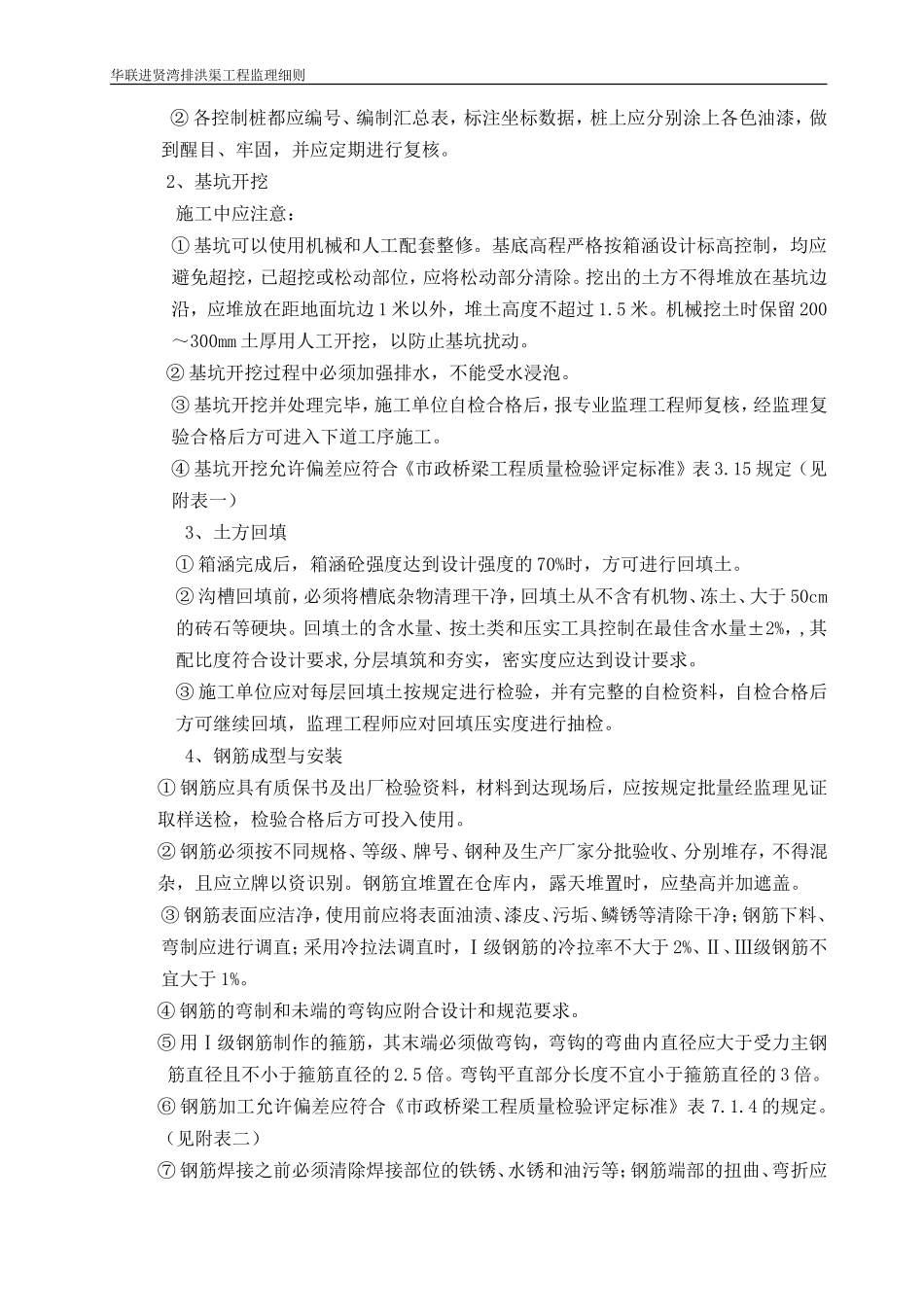

2、基坑开挖施工中应注意:①基坑可以使用机械和人工配套整修
基底高程严格按箱涵设计标高控制,均应避免超挖,已超挖或松动部位,应将松动部分清除
挖出的土方不得堆放在基坑边沿,应堆放在距地面坑边1米以外,堆土高度不超过1
机械挖土时保留200~300mm土厚用人工开挖,以防止基坑扰动

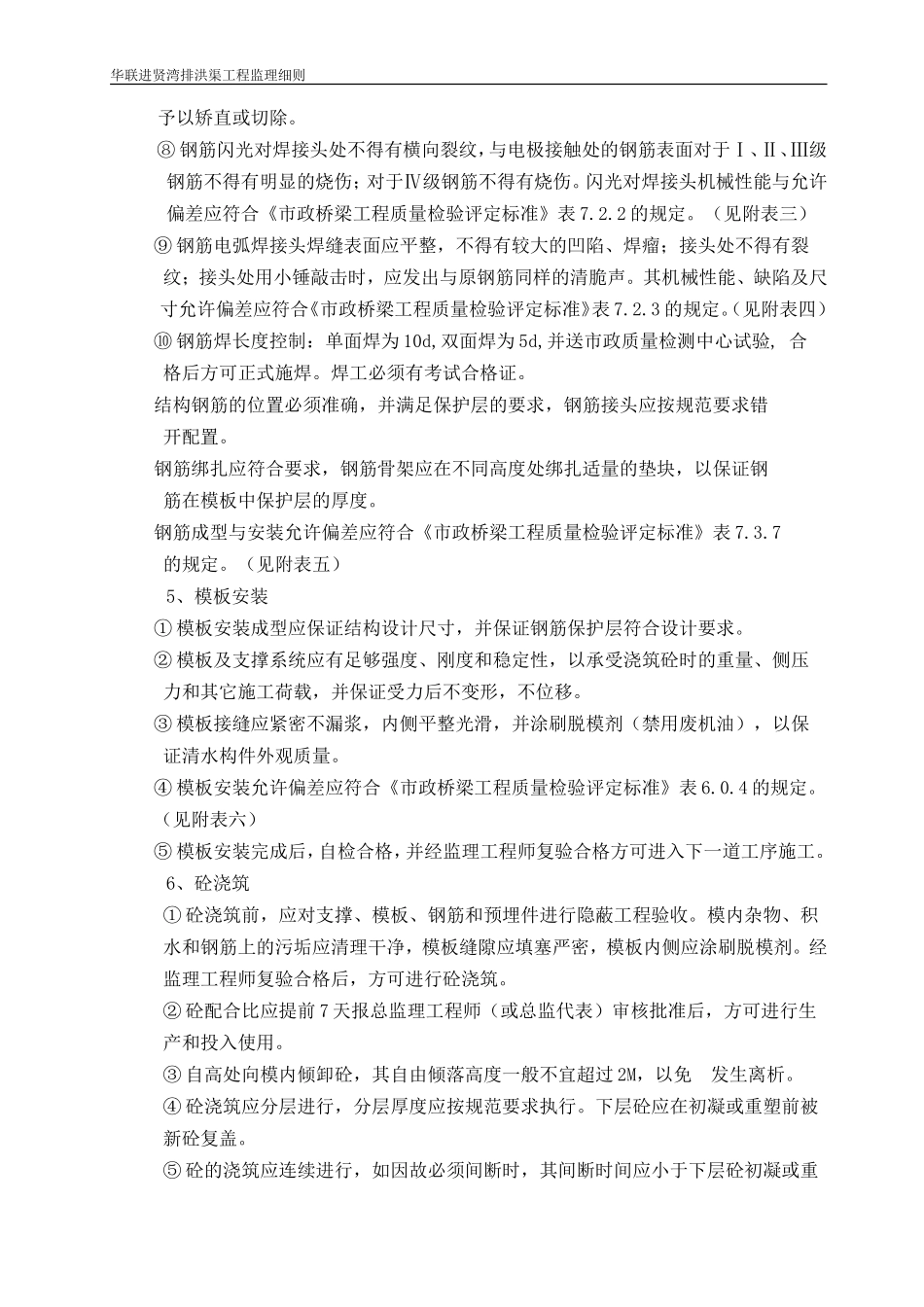

②基坑开挖过程中必须加强排水,不能受水浸泡
