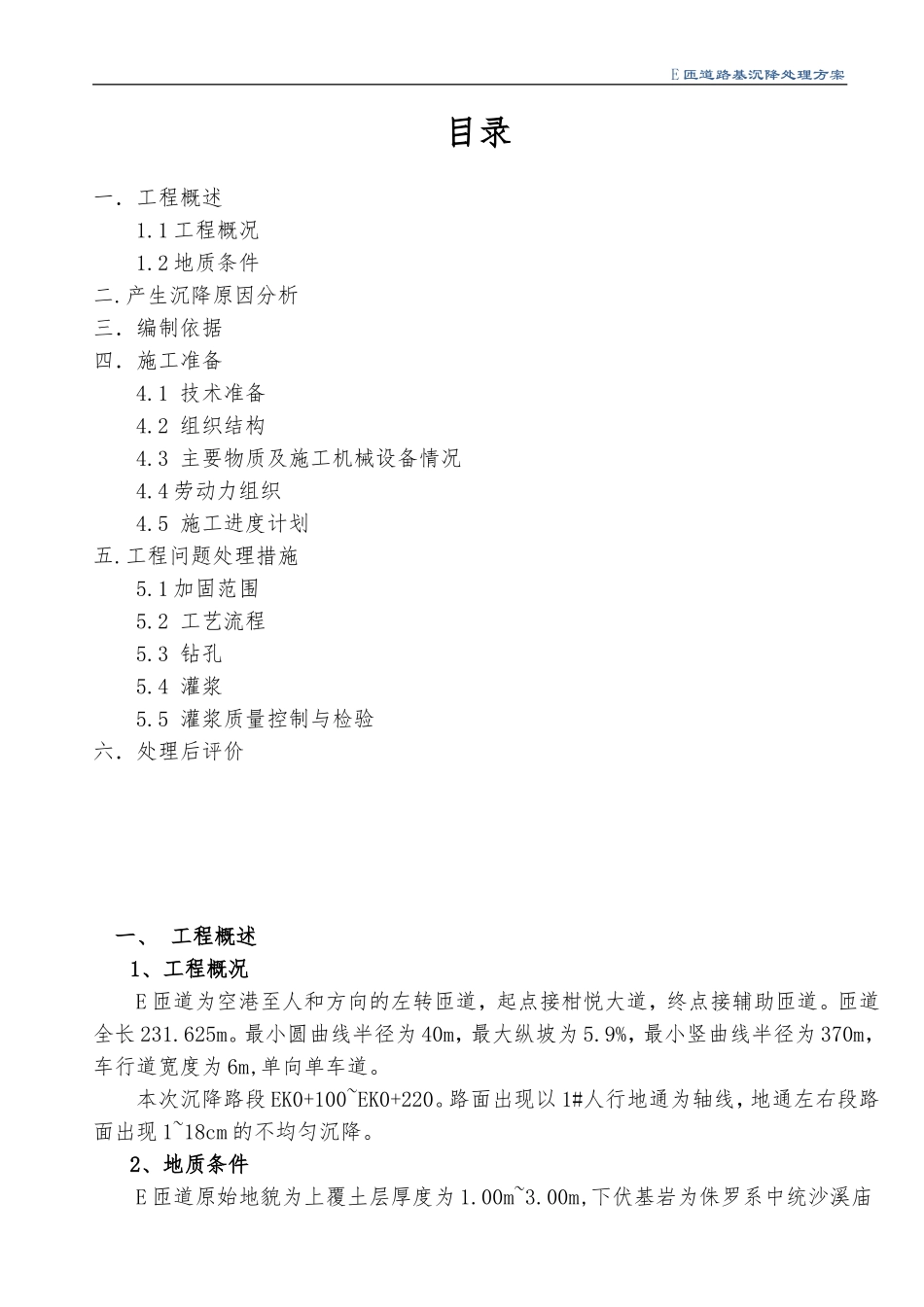

E匝道路基沉降处理方案目录一.工程概述1
1工程概况1
2地质条件二
产生沉降原因分析三.编制依据四.施工准备4
1技术准备4
2组织结构4
3主要物质及施工机械设备情况4
4劳动力组织4
5施工进度计划五
工程问题处理措施5
1加固范围5
2工艺流程5
5灌浆质量控制与检验六.处理后评价一、工程概述1、工程概况E匝道为空港至人和方向的左转匝道,起点接柑悦大道,终点接辅助匝道
匝道全长231
最小圆曲线半径为40m,最大纵坡为5
9%,最小竖曲线半径为370m,车行道宽度为6m,单向单车道
本次沉降路段EK0+100~EK0+220
路面出现以1#人行地通为轴线,地通左右段路面出现1~18cm的不均匀沉降

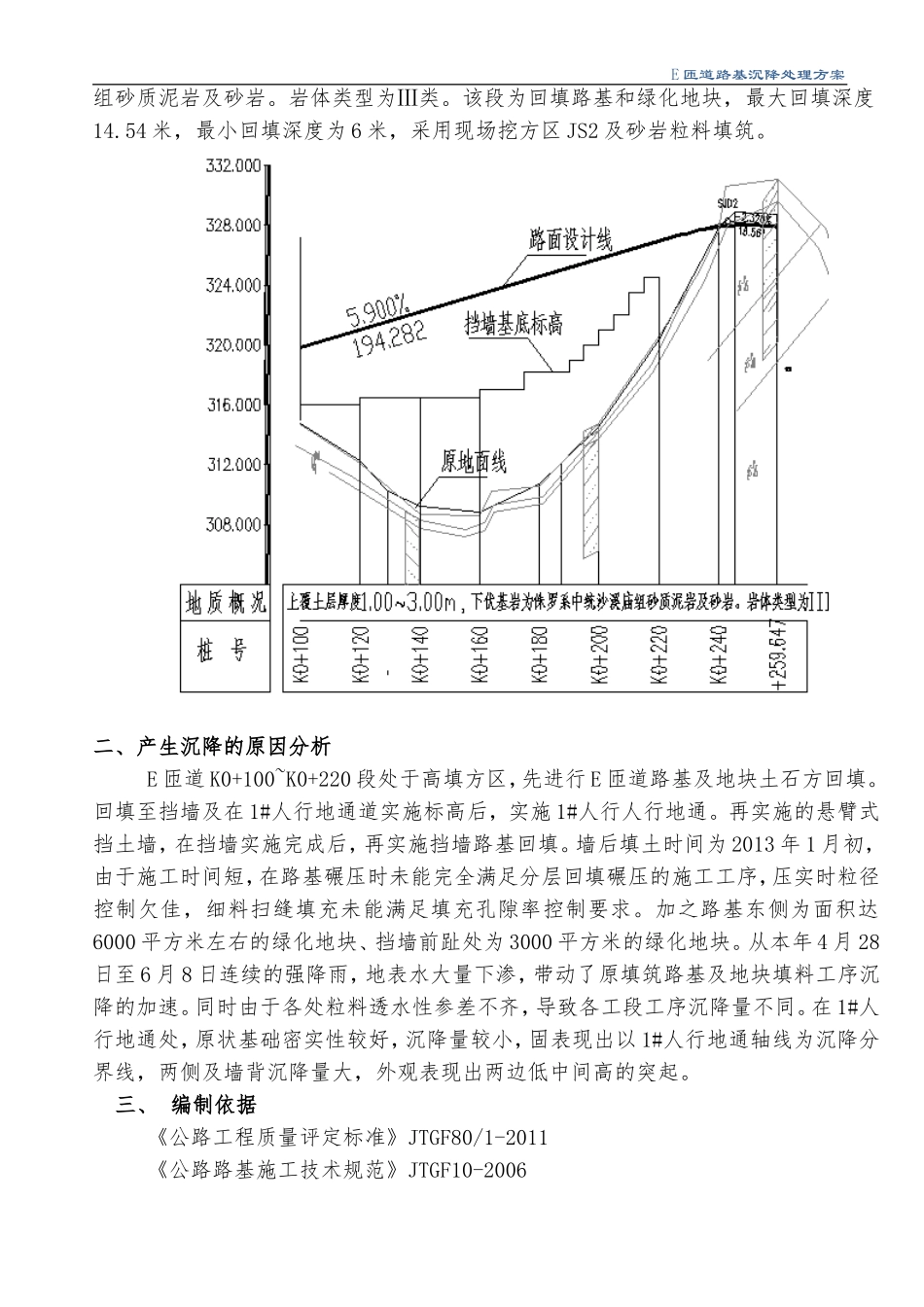

2、地质条件E匝道原始地貌为上覆土层厚度为1
00m,下伏基岩为侏罗系中统沙溪庙E匝道路基沉降处理方案组砂质泥岩及砂岩
岩体类型为Ⅲ类
该段为回填路基和绿化地块,最大回填深度14
54米,最小回填深度为6米,采用现场挖方区JS2及砂岩粒料填筑
二、产生沉降的原因分析E匝道K0+100~K0+220段处于高填方区,先进行E匝道路基及地块土石方回填
回填至挡墙及在1#人行地通道实施标高后,实施1#人行人行地通
再实施的悬臂式挡土墙,在挡墙实施完成后,再实施挡墙路基回填
墙后填土时间为2013年1月初,由于施工时间短,在路基碾压时未能完全满足分层回填碾压的施工工序,压实时粒径控制欠佳,细料扫缝填充未能满足填充孔隙率控制要求
加之路基东侧为面积达6000平方米左右的绿化地块、挡墙前趾处为3000平方米的绿化地块
从本年4月28日至6月8日连续的强降雨,地表水大量下渗,带动了原填筑路基及地块填料工序沉降的加速
同时由于各处粒料透水性参差不齐,导致各工段工序沉降量不同
在1#人行地通处,原状基础密实性较好,沉降量较小,固表现出以1#人行地通轴
