隧道帷幕注浆专项施工方案1、适用范围:仅适用于地下水断层破碎带或可能出现突水涌泥地段,隧道开挖可能引起突水涌泥或地下水,地表水流失,采取“以堵为主,限量排放”的原则,通过超前预注浆控制地下水流量,保证施工安全
注浆范围为开挖轮廓线外2m进行设计

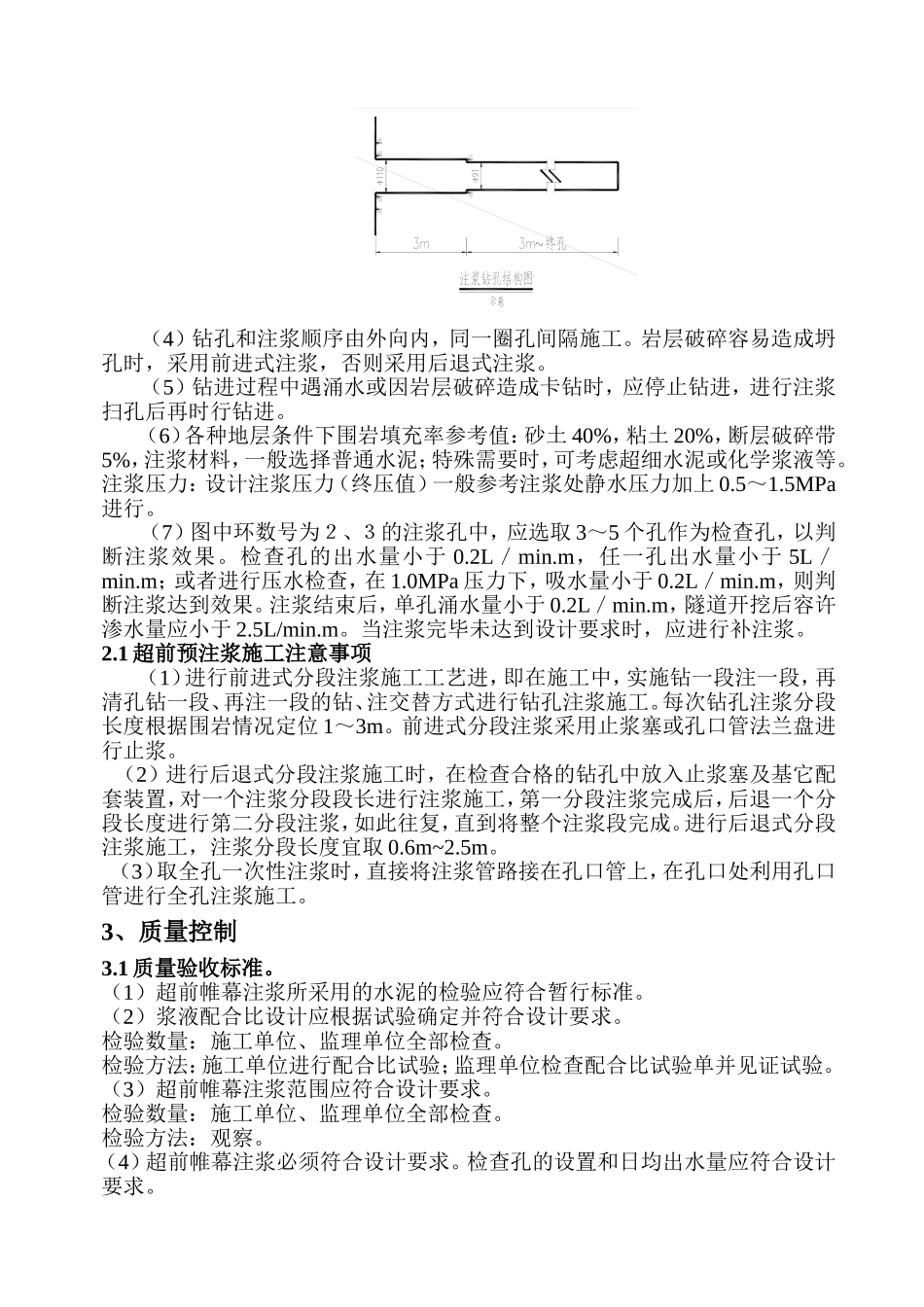

注浆钻孔正面图2、施工方案(1)每一循环注浆长度为27m,开挖24m,并保留3m止浆岩盘,必要时考虑设置混凝土止浆墙
(2)浆液扩散半径2~3m,孔底间距3~4m
本图注浆孔按扩散半径2m,孔底间距3m布置,每一循环共设5环79个注浆孔;图中孔位侧大写数字表示环数,角标表示孔数,角标表示孔数
对于注浆孔扩散半径3m,孔底间距4m布置时,注浆孔布设方式、偏角及坐标计算可参照本图办理
(3)注浆孔开孔直径不小于110mm,终孔直径不小于91mm;孔口管采用Ф108mm,壁厚5mm的热轧无缝钢管,管长3m,孔口管应埋设牢固,并有良好的止浆措施
(4)钻孔和注浆顺序由外向内,同一圈孔间隔施工
岩层破碎容易造成坍孔时,采用前进式注浆,否则采用后退式注浆
(5)钻进过程中遇涌水或因岩层破碎造成卡钻时,应停止钻进,进行注浆扫孔后再时行钻进
(6)各种地层条件下围岩填充率参考值:砂土40%,粘土20%,断层破碎带5%,注浆材料,一般选择普通水泥;特殊需要时,可考虑超细水泥或化学浆液等
注浆压力:设计注浆压力(终压值)一般参考注浆处静水压力加上0
5MPa进行
(7)图中环数号为2、3的注浆孔中,应选取3~5个孔作为检查孔,以判断注浆效果
检查孔的出水量小于0
2L/min
m,任一孔出水量小于5L/min
m;或者进行压水检查,在1
0MPa压力下,吸水量小于0
2L/min
m,则判断注浆达到效果
注浆结束后,单孔涌水量小于0
2L/min
m,隧道开挖后容许渗水量应小于2
5L/min
当注浆完毕未达到设计要求时,应进行补注浆
