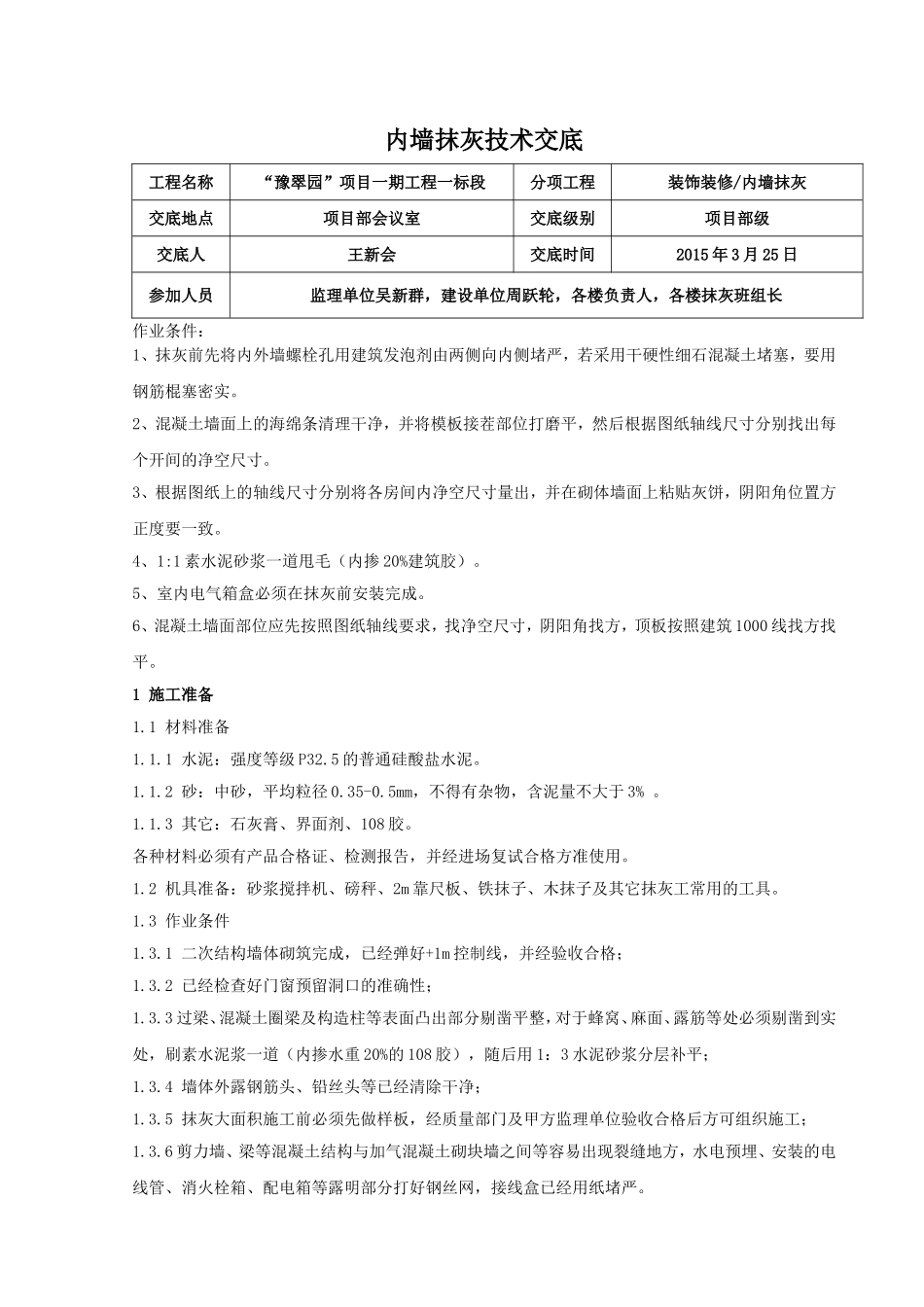

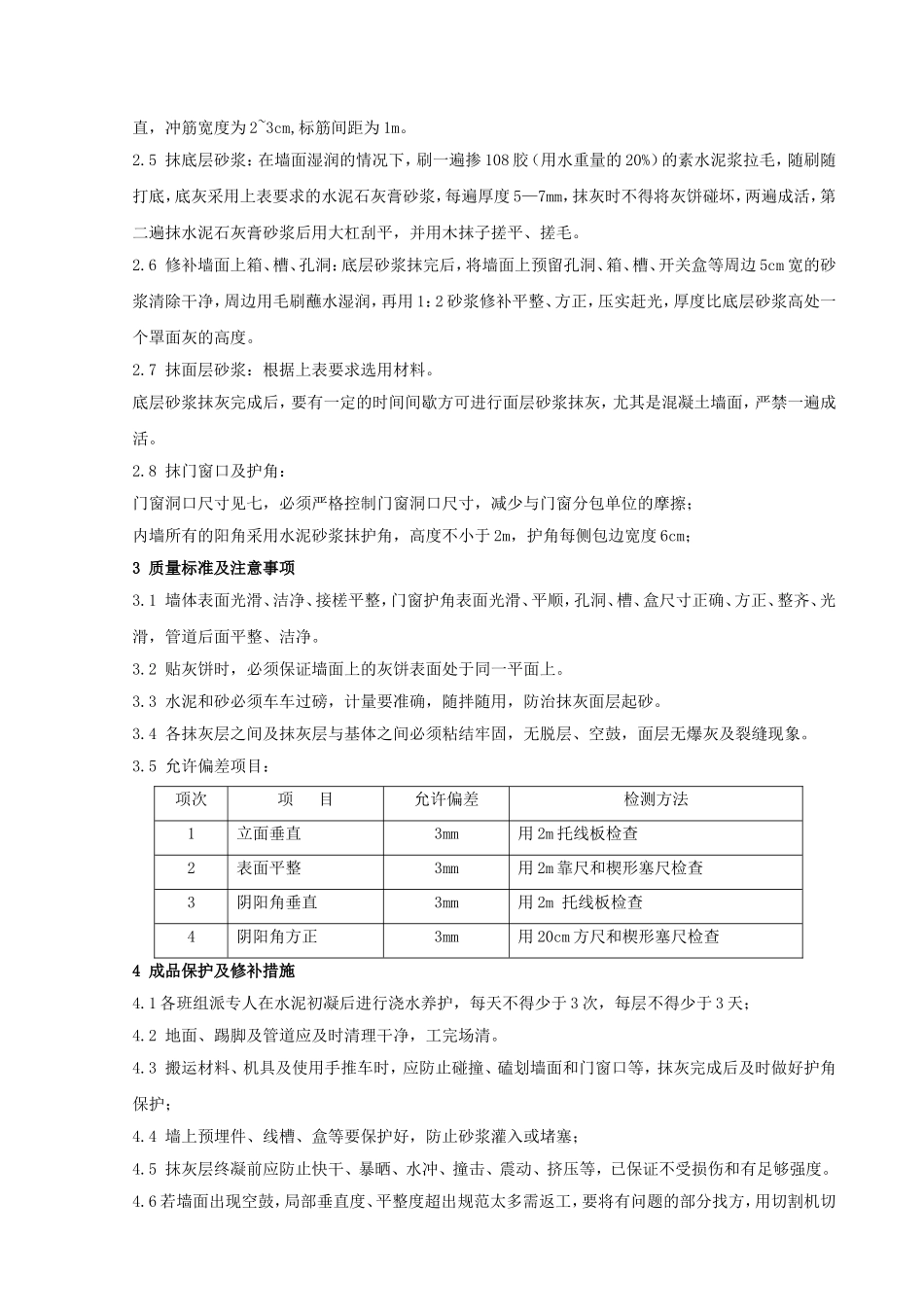

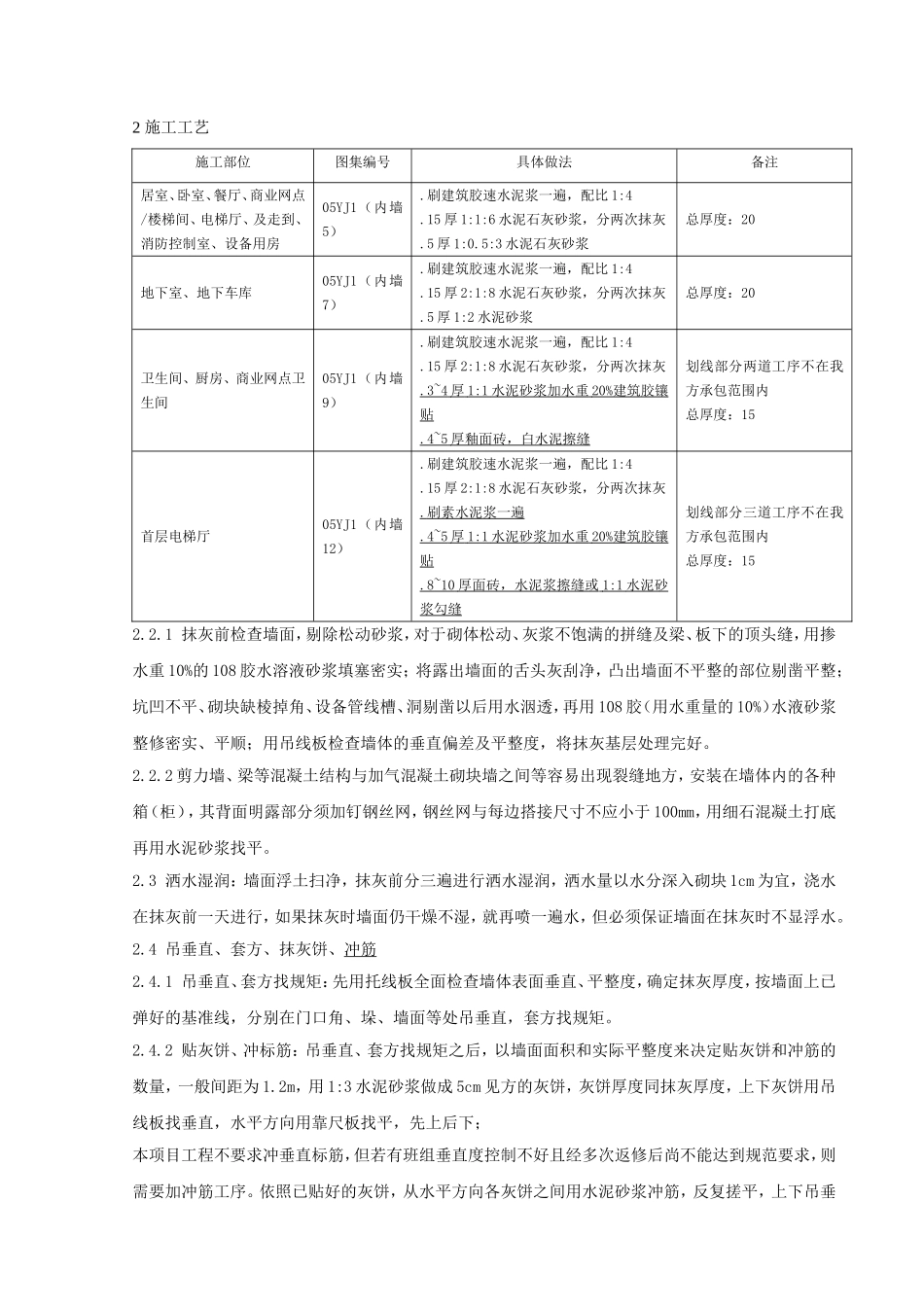

内墙抹灰技术交底工程名称“豫翠园”项目一期工程一标段分项工程装饰装修/内墙抹灰交底地点项目部会议室交底级别项目部级交底人王新会交底时间2015年3月25日参加人员监理单位吴新群,建设单位周跃轮,各楼负责人,各楼抹灰班组长作业条件:1、抹灰前先将内外墙螺栓孔用建筑发泡剂由两侧向内侧堵严,若采用干硬性细石混凝土堵塞,要用钢筋棍塞密实
2、混凝土墙面上的海绵条清理干净,并将模板接茬部位打磨平,然后根据图纸轴线尺寸分别找出每个开间的净空尺寸
3、根据图纸上的轴线尺寸分别将各房间内净空尺寸量出,并在砌体墙面上粘贴灰饼,阴阳角位置方正度要一致
4、1:1素水泥砂浆一道甩毛(内掺20%建筑胶)
5、室内电气箱盒必须在抹灰前安装完成
6、混凝土墙面部位应先按照图纸轴线要求,找净空尺寸,阴阳角找方,顶板按照建筑1000线找方找平
1施工准备1
1材料准备1
1水泥:强度等级P32
5的普通硅酸盐水泥
2砂:中砂,平均粒径0
5mm,不得有杂物,含泥量不大于3%
3其它:石灰膏、界面剂、108胶
各种材料必须有产品合格证、检测报告,并经进场复试合格方准使用
2机具准备:砂浆搅拌机、磅秤、2m靠尺板、铁抹子、木抹子及其它抹灰工常用的工具
3作业条件1
1二次结构墙体砌筑完成,已经弹好+1m控制线,并经验收合格;1
2已经检查好门窗预留洞口的准确性;1
3过梁、混凝土圈梁及构造柱等表面凸出部分剔凿平整,对于蜂窝、麻面、露筋等处必须剔凿到实处,刷素水泥浆一道(内掺水重20%的108胶),随后用1:3水泥砂浆分层补平;1
4墙体外露钢筋头、铅丝头等已经清除干净;1
5抹灰大面积施工前必须先做样板,经质量部门及甲方监理单位验收合格后方可组织施工;1
6剪力墙、梁等混凝土结构与加气混凝土砌块墙之间等容易出现裂缝地方,水电预埋、安装的电线管、消火
