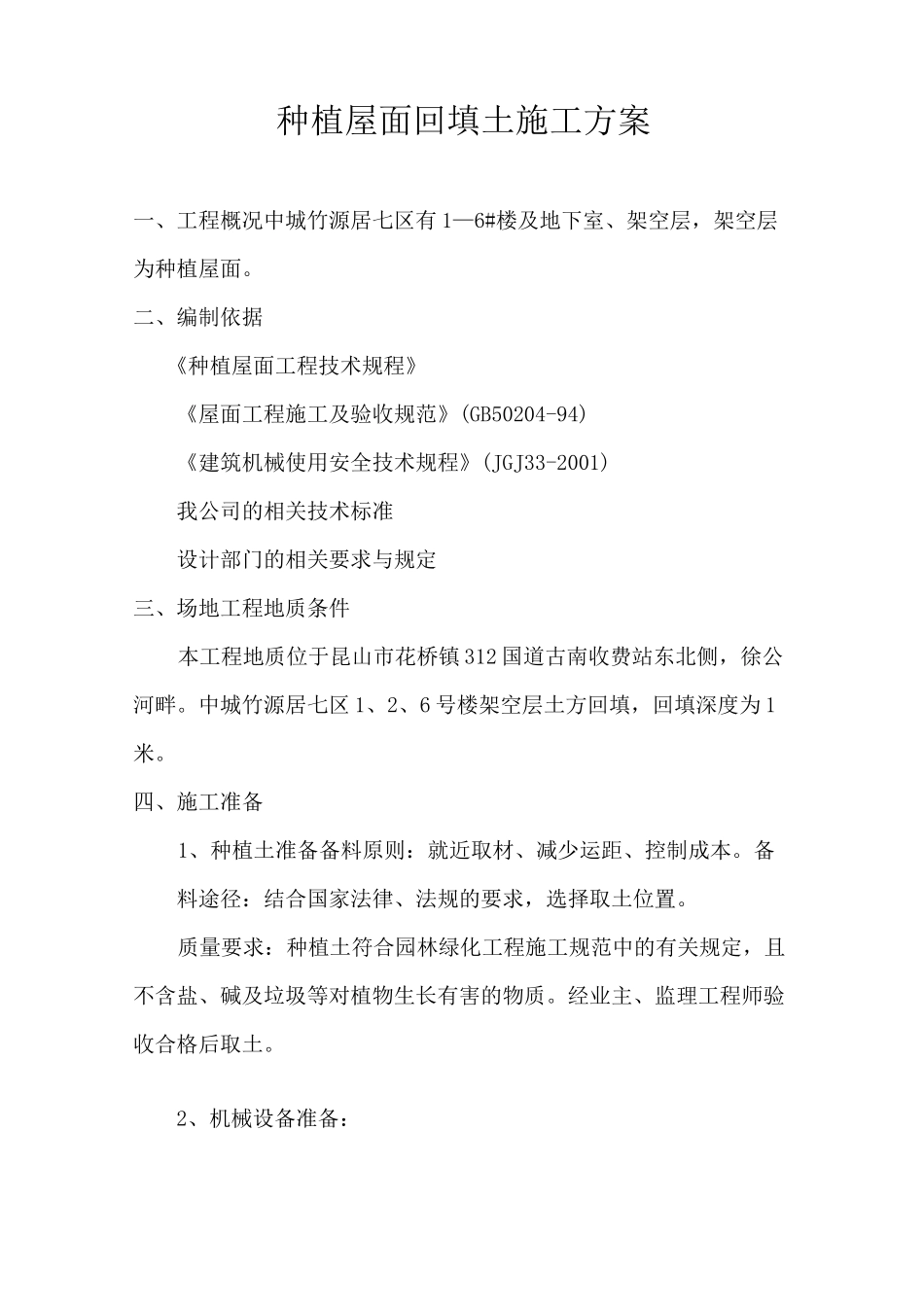

种植屋面回填土施工方案一、工程概况中城竹源居七区有1—6#楼及地下室、架空层,架空层为种植屋面
二、编制依据《种植屋面工程技术规程》《屋面工程施工及验收规范》(GB50204-94)《建筑机械使用安全技术规程》(JGJ33-2001)我公司的相关技术标准设计部门的相关要求与规定三、场地工程地质条件本工程地质位于昆山市花桥镇312国道古南收费站东北侧,徐公河畔
中城竹源居七区1、2、6号楼架空层土方回填,回填深度为1米
四、施工准备1、种植土准备备料原则:就近取材、减少运距、控制成本
备料途径:结合国家法律、法规的要求,选择取土位置
质量要求:种植土符合园林绿化工程施工规范中的有关规定,且不含盐、碱及垃圾等对植物生长有害的物质
经业主、监理工程师验收合格后取土
2、机械设备准备:施工前及时组织施工人员、施工机械进场,进行施工调查、便道修筑、图纸审核等工作,避免因仓促上场手忙脚乱,组织、调查不力而耽误施工进度,或计划性失误,产生不必要的损失、隐患
针对本工程工期紧、质量要求高的特点,拟投入施工机械设备下表1:表1拟投入的主要施工机械设备表序号机械或设备名称型号规格数量生产能力用于施工部位1挖掘机铲斗量1方(220)2良好架空层下部、3区取土点铲斗量方(55)2良好架空层屋面2自卸汽车农用车(4吨)4良好架空层屋面3自卸汽车工程车(5吨)4良好地面4钢板6**150良好取土点、架空层3、施工技术准备充分发挥我公司在技术上的优势,本着技术先行的原则,在施工前就技术上做好充分的准备
组织施工管理人员认真熟悉施工图纸及有关技术资料
针对本工程的特点,借鉴我公司以往承包施工的类似工程的施工技术、质量标准管理经验等,充分发挥我公司在施工技术上、管理上的优势,制定详细深入且有针对性的施工方案
五、施工便道为保证施工作业正常有序进行,合理选择施工便道,派专人负责对施工便道进行经常性的维护、加固
