11编制依据与编制说明22排水设计概况23排水降水施工条件24施工布署35施工准备36施工方法47地下室底板完成后的排水78方案附图721编制依据与编制说明1

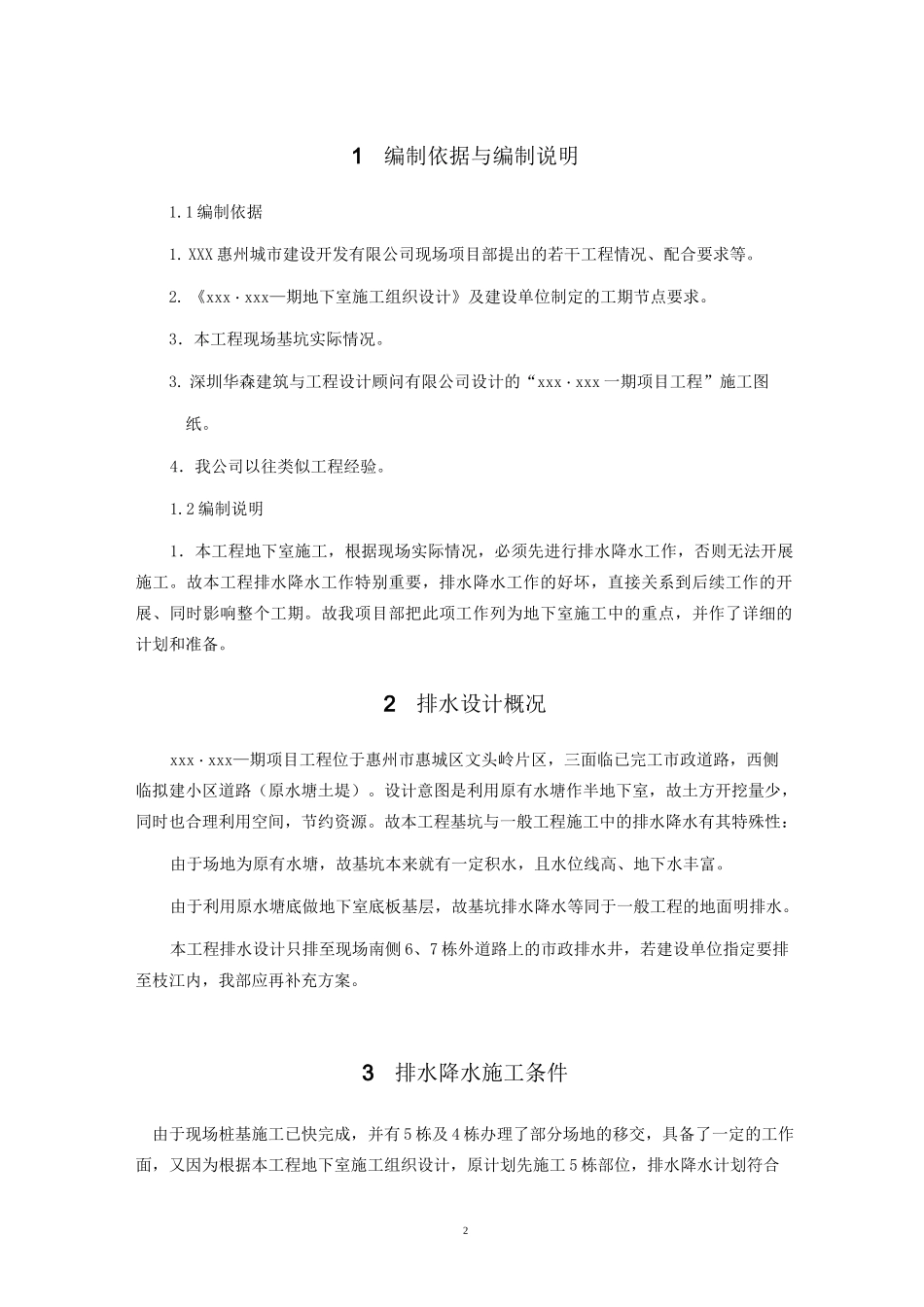

1编制依据1
XXX惠州城市建设开发有限公司现场项目部提出的若干工程情况、配合要求等
《xxx・xxx—期地下室施工组织设计》及建设单位制定的工期节点要求
3.本工程现场基坑实际情况
深圳华森建筑与工程设计顾问有限公司设计的“xxx・xxx一期项目工程”施工图纸
4.我公司以往类似工程经验
2编制说明1.本工程地下室施工,根据现场实际情况,必须先进行排水降水工作,否则无法开展施工
故本工程排水降水工作特别重要,排水降水工作的好坏,直接关系到后续工作的开展、同时影响整个工期
故我项目部把此项工作列为地下室施工中的重点,并作了详细的计划和准备
2排水设计概况xxx・xxx—期项目工程位于惠州市惠城区文头岭片区,三面临已完工市政道路,西侧临拟建小区道路(原水塘土堤)
设计意图是利用原有水塘作半地下室,故土方开挖量少,同时也合理利用空间,节约资源
故本工程基坑与一般工程施工中的排水降水有其特殊性:由于场地为原有水塘,故基坑本来就有一定积水,且水位线高、地下水丰富
由于利用原水塘底做地下室底板基层,故基坑排水降水等同于一般工程的地面明排水
本工程排水设计只排至现场南侧6、7栋外道路上的市政排水井,若建设单位指定要排至枝江内,我部应再补充方案
3排水降水施工条件由于现场桩基施工已快完成,并有5栋及4栋办理了部分场地的移交,具备了一定的工作面,又因为根据本工程地下室施工组织设计,原计划先施工5栋部位,排水降水计划符合3组织设计要求
现场周边已完成了市政排水管及其它地下室分项工程施工准备工作,现场具备了一定的施工条件,特制定本方案

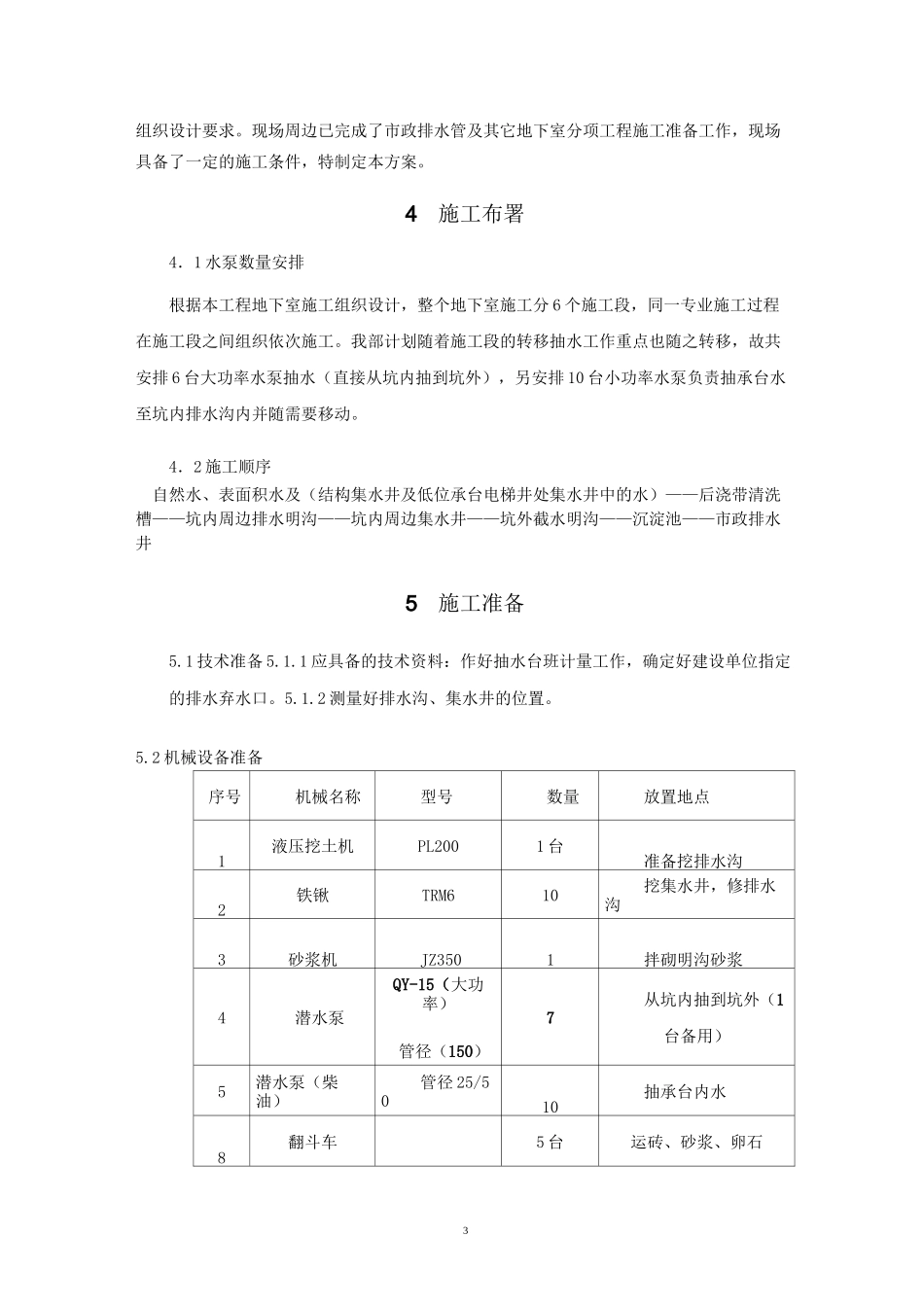

4施工布署4.1水泵数量安排根据本工程地下室施工组织设计,整个地下室施工分6个施工段,同一
