楼地面工程方案根据招标文件,地下室B1和B2:会展中心、卫生间、淋浴间做至结构层,其它工作纳入精装修范围,其余部位按设计图纸要求完成至装饰面层
地上F1至F10:各层机房和消防楼梯间按设计要求完成至装饰面层,其余部位做至结构层,其它工作纳入精装修做指定分包,屋顶机房按设计图纸要求完成至装饰面层
本工程楼地面做法有:加硬砼、花岗石、水泥砂浆、地砖、烧毛花岗岩、架空地板
具体详见下表
层数名称楼(地)面地下室会展中心、卫生间、淋浴间结构层其余部位加硬砼、水泥砂浆、地砖、烧毛花岗石、花岗石地上1—10层机房、消防楼梯地砖、架空地板、水泥砂浆其余部位结构层屋顶机房水泥砂浆7
1加硬砼面层1)工程简况本工程地下车库及坡道为加硬混凝土地面,总面积9156m2,设计作法为:面层为30或50厚C20细石砼加矿物质硬骨料,随打随抹光,坡道做出60X17(h)齿形防滑坡道
我们初步选用国产“MASTERTOP”矿物质硬骨料,呈白色粉粒状,平均粒径为1
5mm,胶结材料为经处理的混凝土,除采用水泥本色外,还有红黄绿多种色彩可供选择
2)施工组织以300m2/d为准,施工人员配备为:混凝土整平为3人,耐磨材料拌合2人,耐磨材料运输2人,耐磨材料撒布2人,抹光机施工3人,抹刀修平3人
3)施工准备(1)按设计标高设置要求,用水准仪找出标高控制线和控制点
楼地面基层清理清洗干净
(2)混凝土细石砼,水灰比和塌度尽可能小
4)施工机具除使用随打随抹混凝土在内的常规机具外,另准备以下专用机械抹光机具:(1)泌水工具:橡皮管或真空吸水设备
(2)平整出浆机具,进口整平机辅以灌砂的直径150钢管,长度1200-1500mm左右,两端设转动拉环
(3)抹光机:进口抹光机,工作方式分为两种

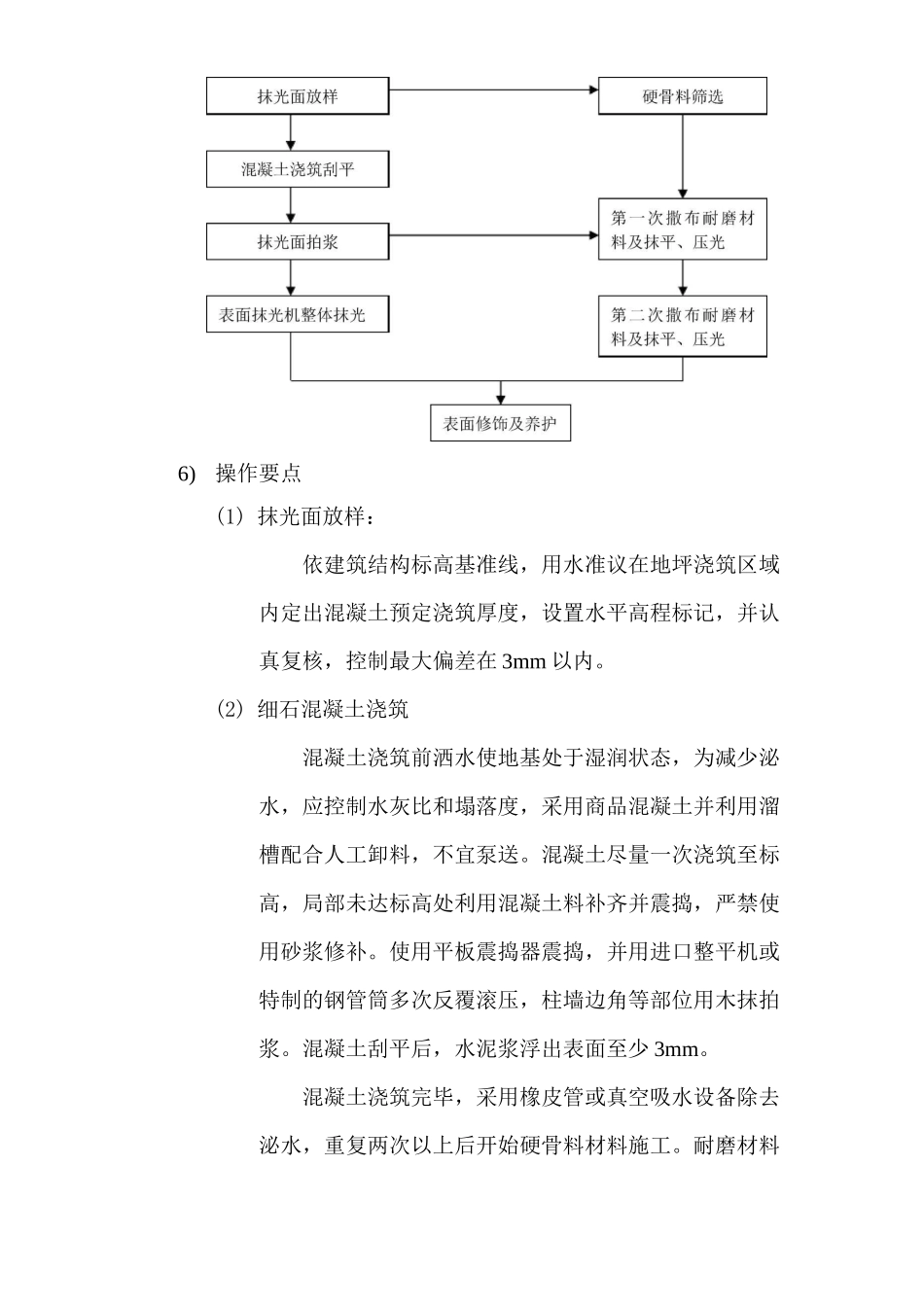

一种是加圆盘时其作用类似于木抹子,主要用于去浮浆,抹平;另一种是卸下圆盘即为三叶钢片,可通过调整钢片角度压光地面面层
