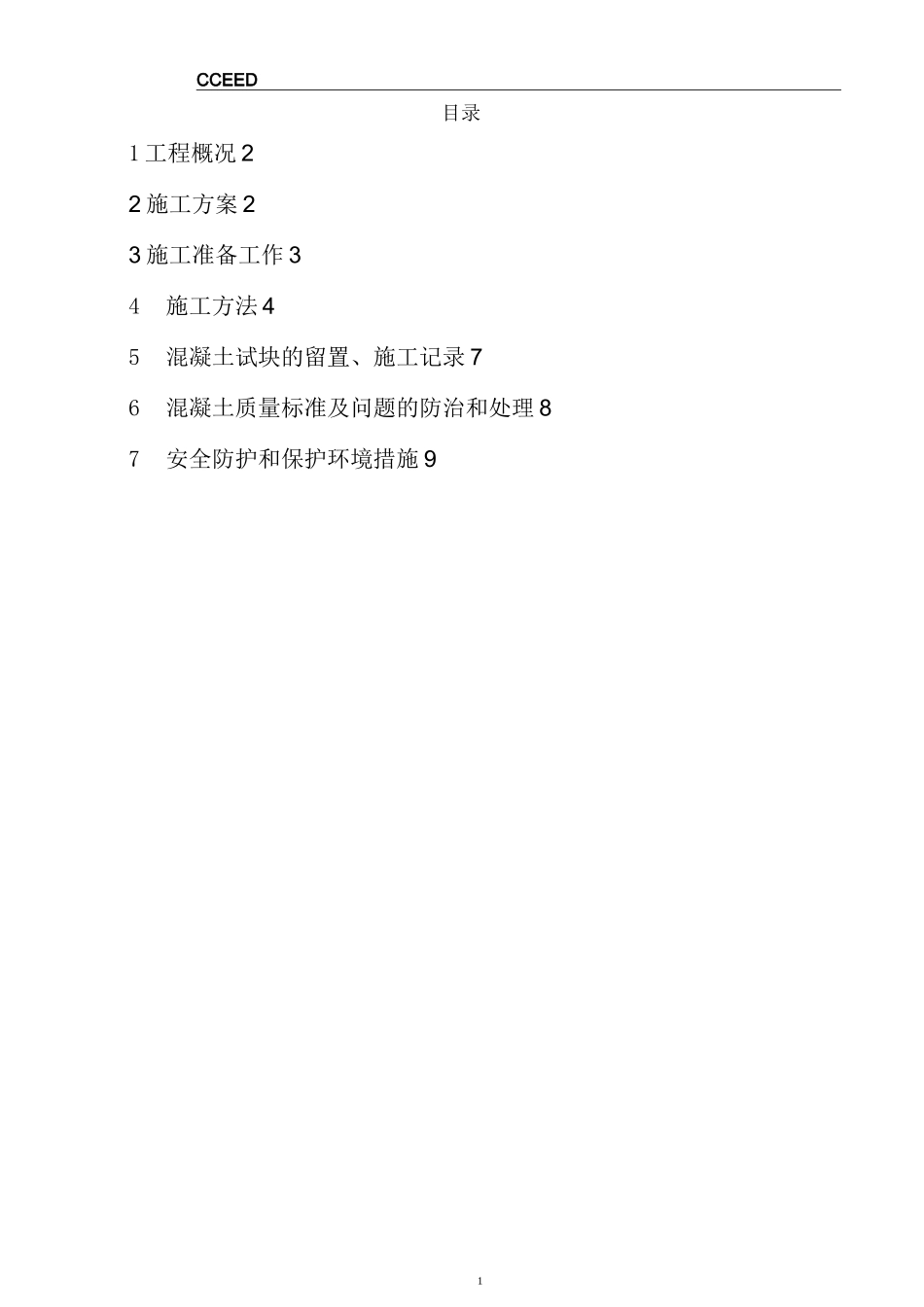

1CCEED目录1工程概况22施工方案23施工准备工作34施工方法45混凝土试块的留置、施工记录76混凝土质量标准及问题的防治和处理87安全防护和保护环境措施9中国建筑第八工程局主厂房混凝土施工方案CCEED21工程概况福耀集团北京福通安全玻璃有限公司新建厂房及附属工程主厂房工程位于北京市通洲区张家湾镇皇木厂村北,地基均为振冲桩复合地基,基础为钢筋混凝土独立基础;主厂房结构形式为钢结构,建筑使用面积为73196
,层数为1层,高度为15
20m,其中混凝土垫层强度等级为C15,基础及压梁为C25,其它为C20
2施工方案1、混凝土施工管理人员:1)每次浇筑混凝土时,第一车混凝土搅拌站严格检测坍落度,每搅拌一方检测一次,以使混凝施工配合比满足施工要求
第一车混凝土运至浇筑地点后需进行坍落度测试,以观察其坍落度损失情况
搅拌站仍要测试第二车混凝土,测试次数不少于二次,观察混凝土坍落度相对较稳定后方可以减少测试次数、频率
混凝土运至浇筑地点不得任意加水,后台值班人员重点对该问题进行监控
每次浇筑混凝土作业前都要对后台作业工人进行交底
2)混凝土浇筑值班制度在每次浇筑混凝土前一天,由工程技术部确定本次浇筑混凝土值班人员,以书面形式把值班安排表张贴在项目办公室告示栏内,并通知值班人员,以便于提前准备,做到岗位到位、责任到人
尚需以口头形式报项目经理、项目总工程师
每次浇筑混凝土时,现场值班人员不少于二人
其中一人(土建专业技术人员)在浇筑部位值班,实施旁站式管理;另一人在后台进行协调管理,根据前台反馈信息掌握混凝土供应时间、发车频率,坍落度测试、调整以及试块制作等
混凝土浇筑时值班人员严格按施工方案、操作规程进行施工监督,前后台值班人员均要做好施工记录
记录表式见后的《混凝土施工记录》3)混凝土的检查制度(1)浇筑前:混凝土施工员参与上一道工序检验
(2)浇筑后:混凝土的检查
