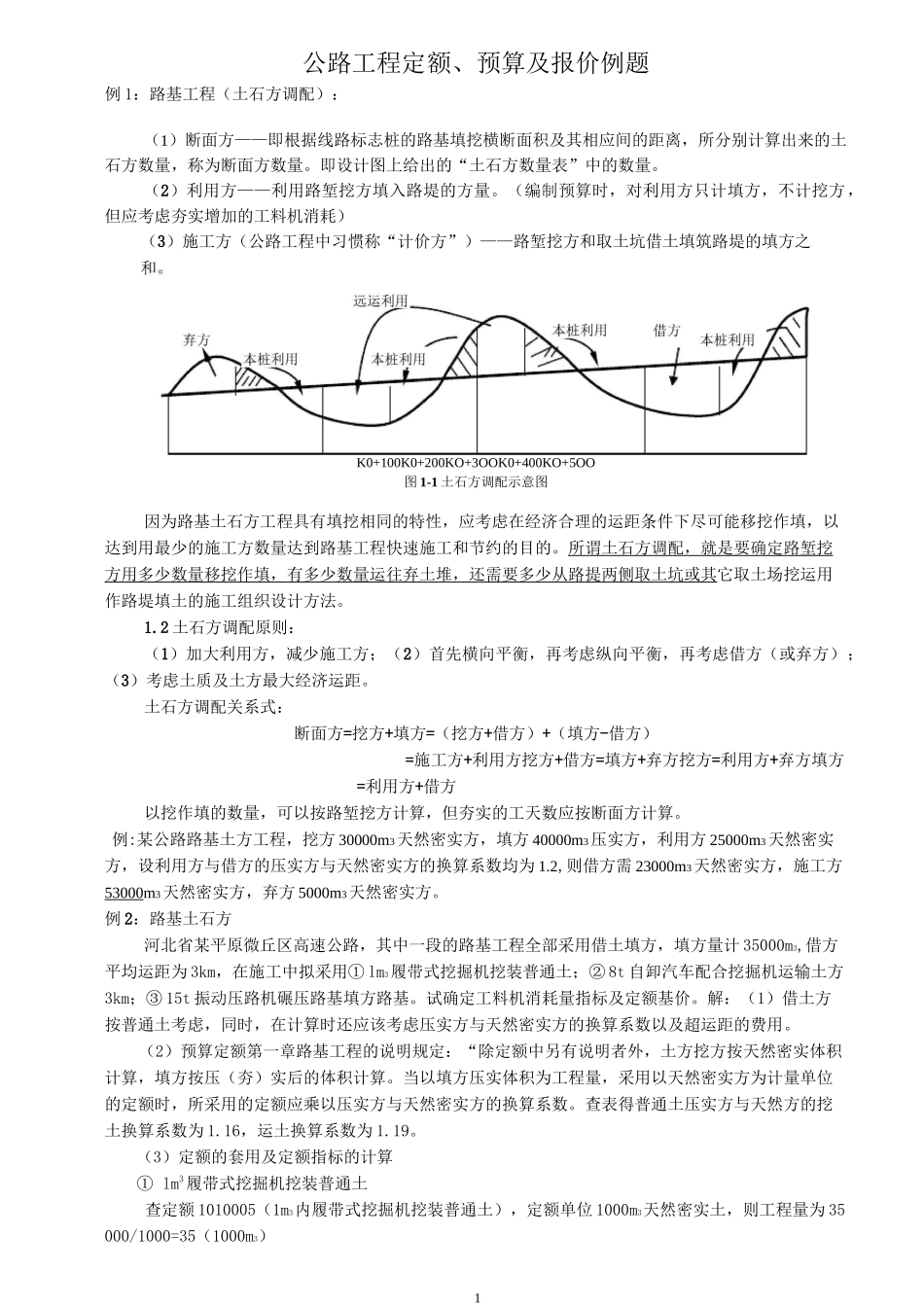

1公路工程定额、预算及报价例题例1:路基工程(土石方调配):(1)断面方——即根据线路标志桩的路基填挖横断面积及其相应间的距离,所分别计算出来的土石方数量,称为断面方数量
即设计图上给出的“土石方数量表”中的数量
(2)利用方——利用路堑挖方填入路堤的方量
(编制预算时,对利用方只计填方,不计挖方,但应考虑夯实增加的工料机消耗)(3)施工方(公路工程中习惯称“计价方”)——路堑挖方和取土坑借土填筑路堤的填方之K0+100K0+200KO+3OOK0+400KO+5OO图1-1土石方调配示意图因为路基土石方工程具有填挖相同的特性,应考虑在经济合理的运距条件下尽可能移挖作填,以达到用最少的施工方数量达到路基工程快速施工和节约的目的
所谓土石方调配,就是要确定路堑挖方用多少数量移挖作填,有多少数量运往弃土堆,还需要多少从路提两侧取土坑或其它取土场挖运用作路堤填土的施工组织设计方法
2土石方调配原则:(1)加大利用方,减少施工方;(2)首先横向平衡,再考虑纵向平衡,再考虑借方(或弃方);(3)考虑土质及土方最大经济运距
土石方调配关系式:断面方=挖方+填方=(挖方+借方)+(填方-借方)=施工方+利用方挖方+借方=填方+弃方挖方=利用方+弃方填方=利用方+借方以挖作填的数量,可以按路堑挖方计算,但夯实的工天数应按断面方计算
例:某公路路基土方工程,挖方30000m3天然密实方,填方40000m3压实方,利用方25000m3天然密实方,设利用方与借方的压实方与天然密实方的换算系数均为1
2,则借方需23000m3天然密实方,施工方53000m3天然密实方,弃方5000m3天然密实方
例2:路基土石方河北省某平原微丘区高速公路,其中一段的路基工程全部采用借土填方,填方量计35000m3,借方平均运距为3km,在施工中拟采用①lm3履带式挖掘机挖装普通土;②8t自卸汽车配合挖掘机运输
