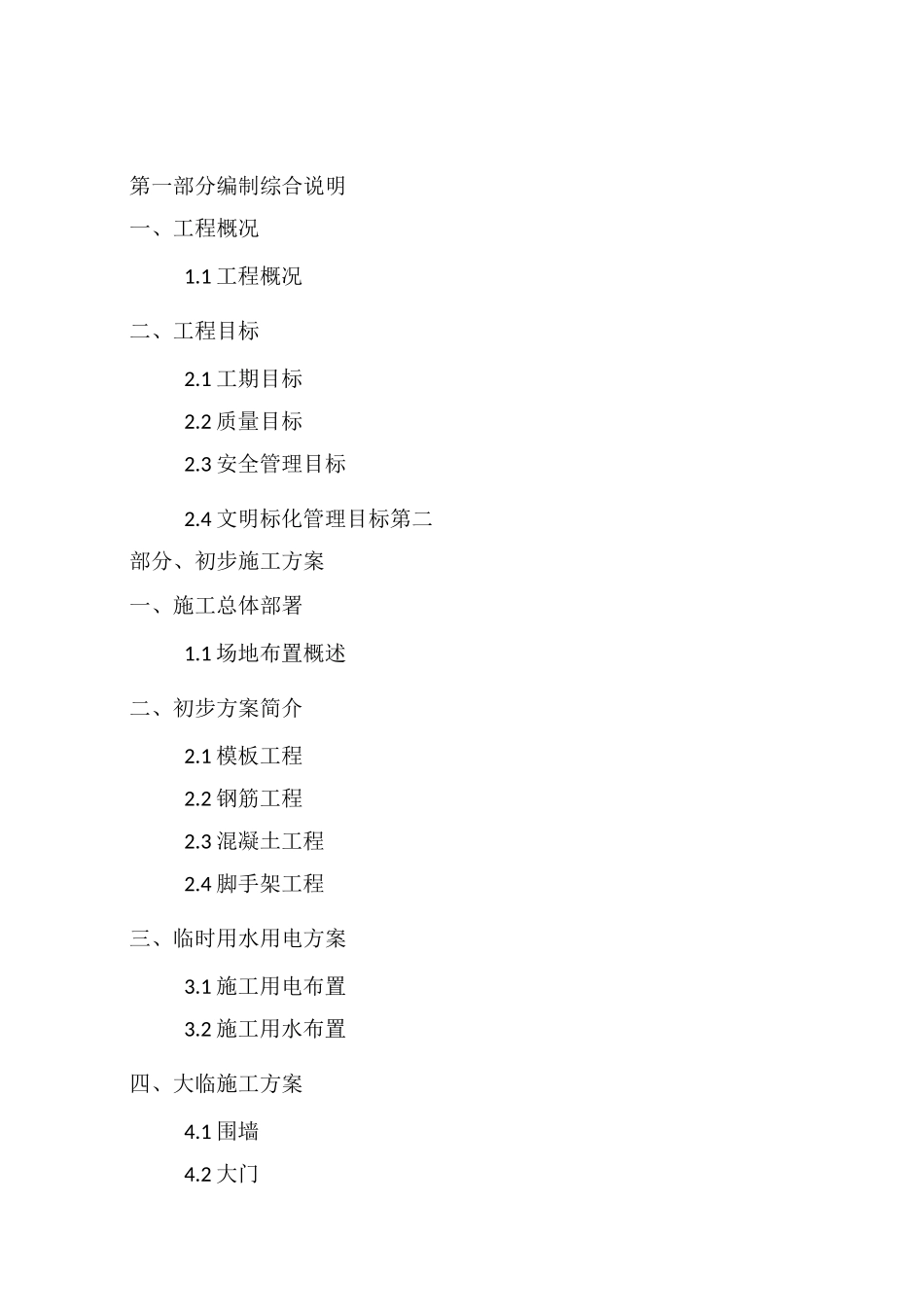

第一部分编制综合说明一、工程概况1
1工程概况二、工程目标2
1工期目标2
2质量目标2
3安全管理目标2
4文明标化管理目标第二部分、初步施工方案一、施工总体部署1
1场地布置概述二、初步方案简介2
1模板工程2
2钢筋工程2
3混凝土工程2

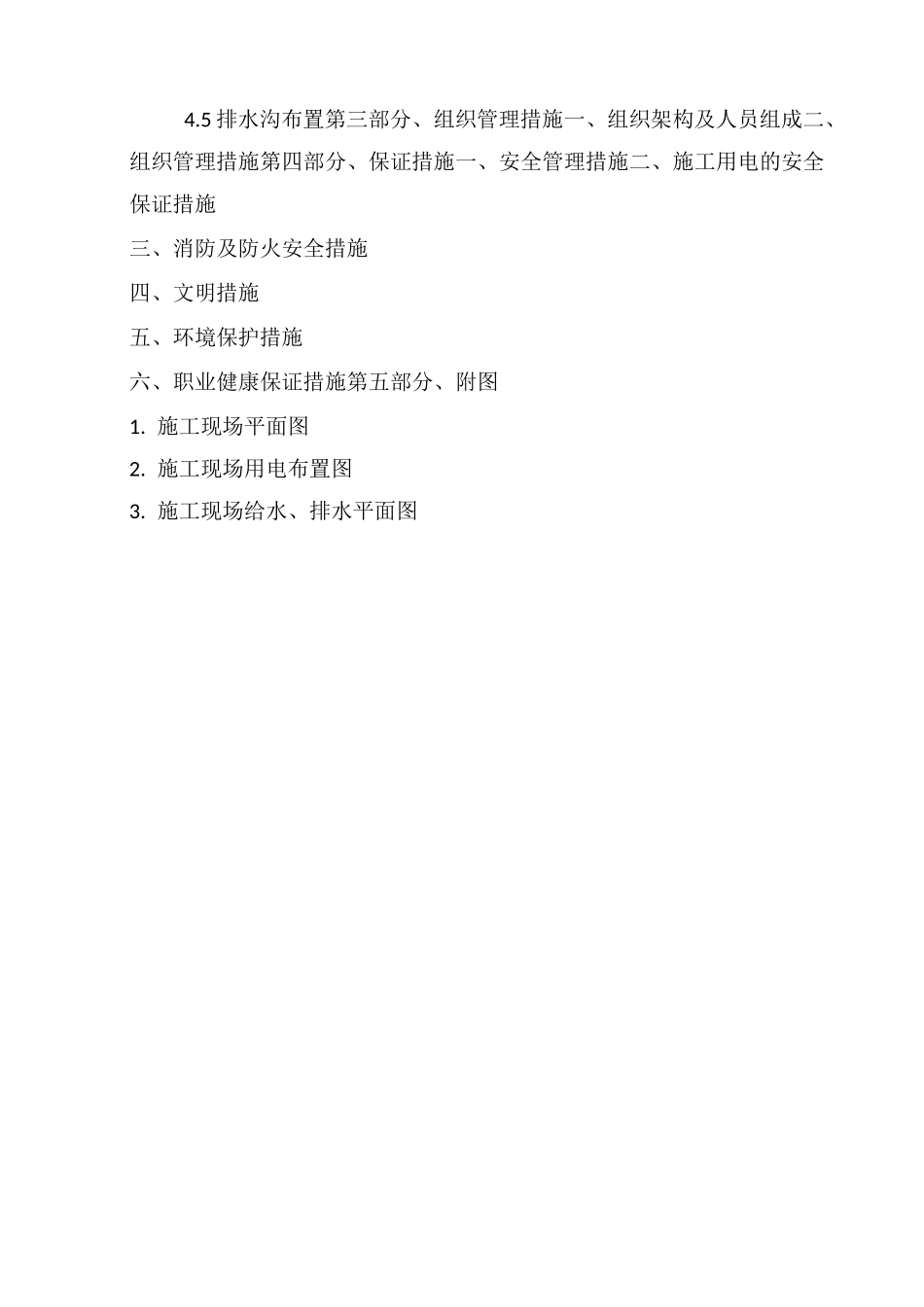

4脚手架工程三、临时用水用电方案3
1施工用电布置3
2施工用水布置四、大临施工方案4
3施工便道4
5排水沟布置第三部分、组织管理措施一、组织架构及人员组成二、组织管理措施第四部分、保证措施一、安全管理措施二、施工用电的安全保证措施三、消防及防火安全措施四、文明措施五、环境保护措施六、职业健康保证措施第五部分、附图1
施工现场平面图2
施工现场用电布置图3
施工现场给水、排水平面图第一部分、编制综合说明一、工程概况1
工程概况本项目为固安幸福广场工程,位于新昌街以北,玉井路以东
本工程共有1#2#3#以及地下车库组成,总建筑面积约:90000m2;工程建设单位为永定河房地产开发有限公司,设计单位为上海联创建筑设计有限公司
廊坊市万盈工程建设监理有限公司实施监理
由金坛建工集团有限公司负责施工
公寓为框剪结构,商业为框架结构,抗震设防烈度7
0度,建筑设计使用年限为50年
二、工程目标2
工期目标根据业主要求,计划本工程工期:1、1、2、3#楼:2013年3月20日开工,13年5月10日完成地下主体工程,13年9月10日主体封顶,其中2#楼5层商业部分6月30日前完成3层以下的主体及二次结构,具备精装进场条件
2、地下车库工程:2013年3月20日开工,13年6月20日完成主体及回填工程;3、单体工程装修湿作业全部完成,塔吊、现场钢筋、搅拌机械、装修上料设备及施工场地预计拆除时间(包括垃圾全部清理完成)为:14年8月30日,具备外线景观施工提供场地;2#楼商业外围场地在2013年6月30日前腾
