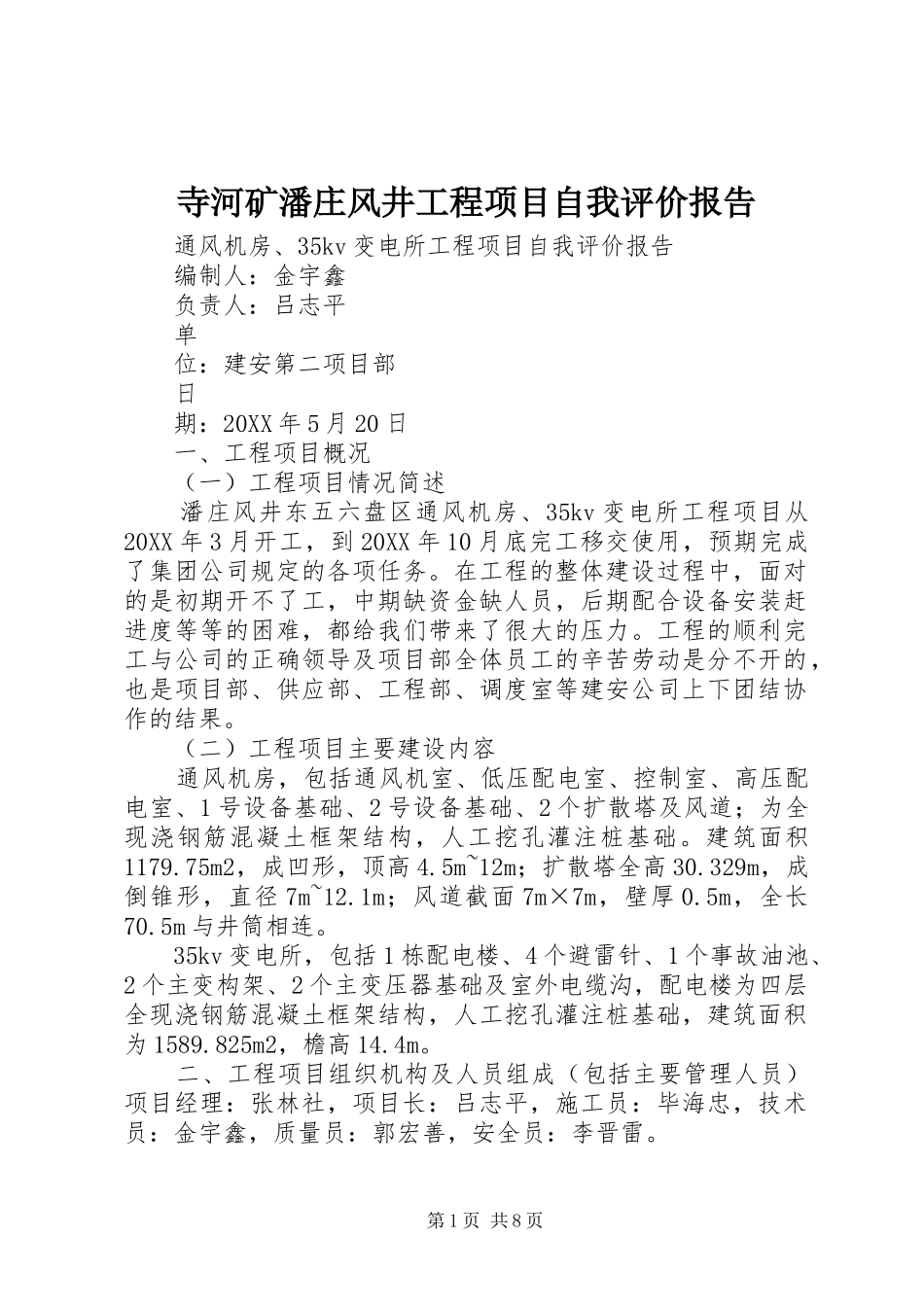

寺河矿潘庄风井工程项目自我评价报告通风机房、35kv变电所工程项目自我评价报告编制人:金宇鑫负责人:吕志平单位:建安第二项目部日期:20XX年5月20日一、工程项目概况(一)工程项目情况简述潘庄风井东五六盘区通风机房、35kv变电所工程项目从20XX年3月开工,到20XX年10月底完工移交使用,预期完成了集团公司规定的各项任务
在工程的整体建设过程中,面对的是初期开不了工,中期缺资金缺人员,后期配合设备安装赶进度等等的困难,都给我们带来了很大的压力
工程的顺利完工与公司的正确领导及项目部全体员工的辛苦劳动是分不开的,也是项目部、供应部、工程部、调度室等建安公司上下团结协作的结果
(二)工程项目主要建设内容通风机房,包括通风机室、低压配电室、控制室、高压配电室、1号设备基础、2号设备基础、2个扩散塔及风道;为全现浇钢筋混凝土框架结构,人工挖孔灌注桩基础
建筑面积1179
75m2,成凹形,顶高4
5m~12m;扩散塔全高30
329m,成倒锥形,直径7m~12
1m;风道截面7m×7m,壁厚0
5m,全长70
5m与井筒相连
35kv变电所,包括1栋配电楼、4个避雷针、1个事故油池、2个主变构架、2个主变压器基础及室外电缆沟,配电楼为四层全现浇钢筋混凝土框架结构,人工挖孔灌注桩基础,建筑面积为1589
825m2,檐高14
二、工程项目组织机构及人员组成(包括主要管理人员)项目经理:张林社,项目长:吕志平,施工员:毕海忠,技术员:金宇鑫,质量员:郭宏善,安全员:李晋雷
第1页共8页专业分包队伍:四川东立建筑劳务有限公司,劳务负责人:曹志平,现场负责人:朱和成,技术负责人:付红吉,木工班组长:郭宁仪、胡世宣,钢筋班组长:万威刚,混凝土班组长:毕四海

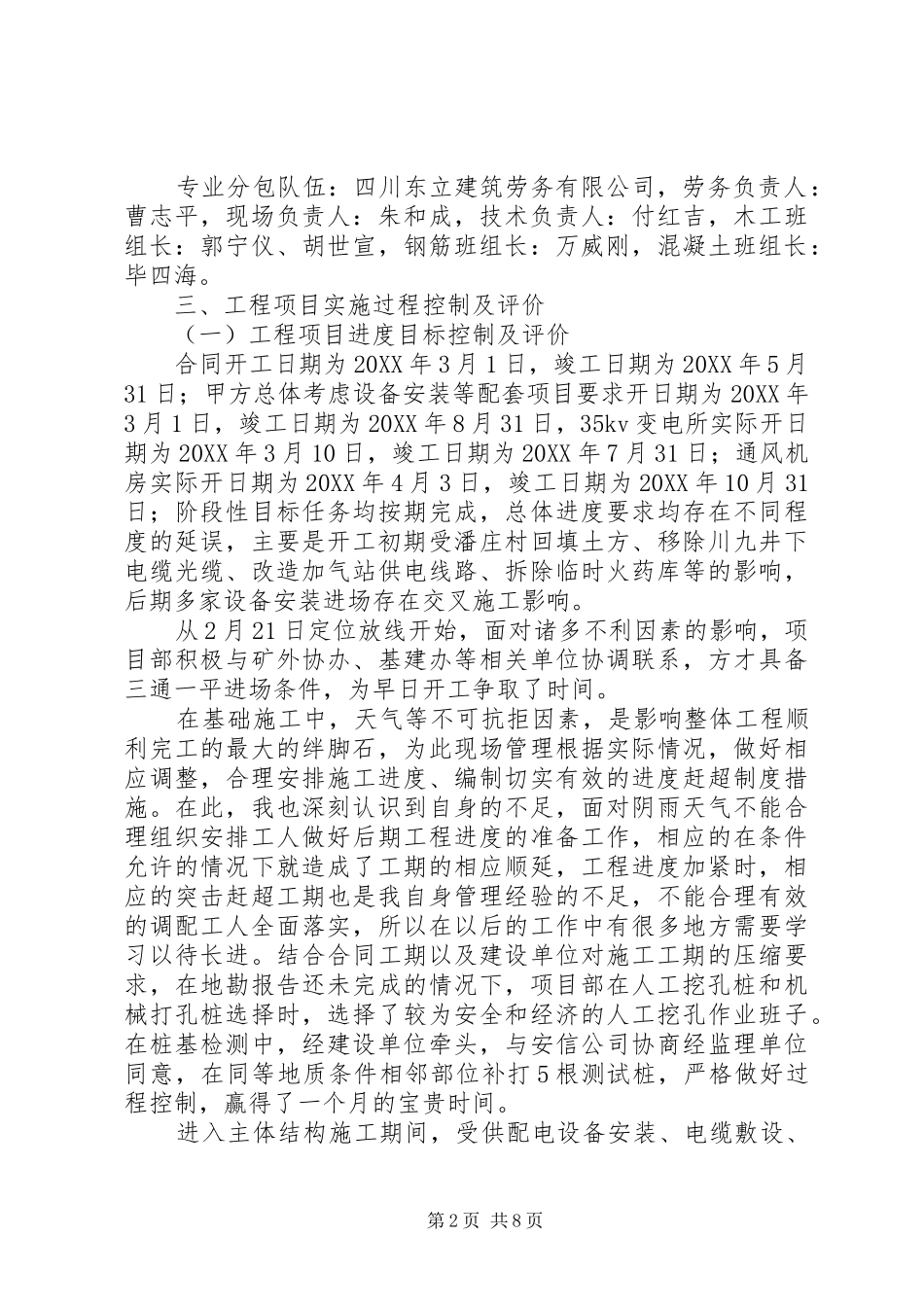

三、工程项目实施过程控制及评价(一)工程项目进度目标控制及评价合同开工日期为20XX年3月1日,竣工日期为20XX年5月31
