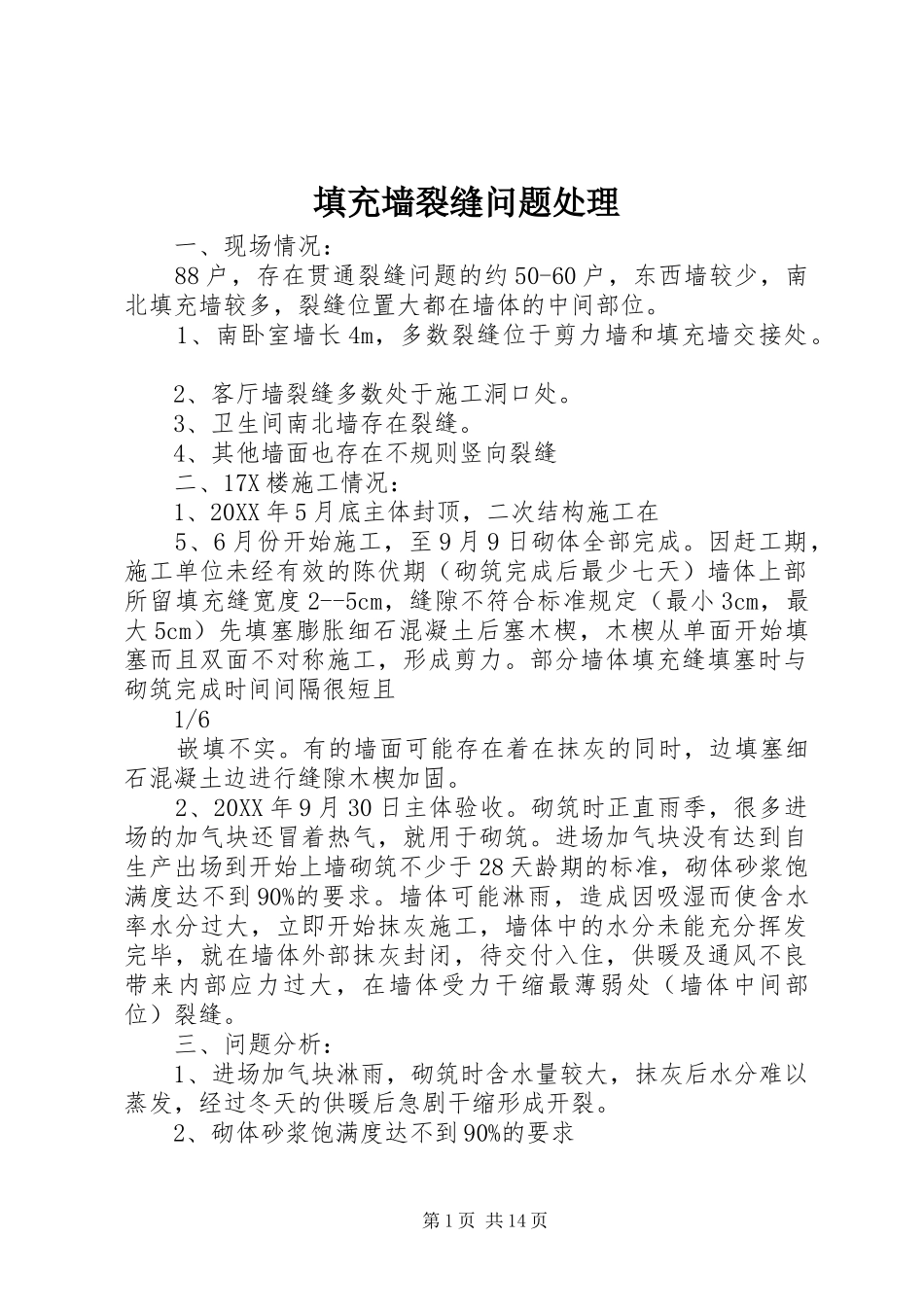

填充墙裂缝问题处理一、现场情况:88户,存在贯通裂缝问题的约50-60户,东西墙较少,南北填充墙较多,裂缝位置大都在墙体的中间部位
1、南卧室墙长4m,多数裂缝位于剪力墙和填充墙交接处
2、客厅墙裂缝多数处于施工洞口处
3、卫生间南北墙存在裂缝
4、其他墙面也存在不规则竖向裂缝二、17X楼施工情况:1、20XX年5月底主体封顶,二次结构施工在5、6月份开始施工,至9月9日砌体全部完成
因赶工期,施工单位未经有效的陈伏期(砌筑完成后最少七天)墙体上部所留填充缝宽度2--5cm,缝隙不符合标准规定(最小3cm,最大5cm)先填塞膨胀细石混凝土后塞木楔,木楔从单面开始填塞而且双面不对称施工,形成剪力
部分墙体填充缝填塞时与砌筑完成时间间隔很短且1/6嵌填不实
有的墙面可能存在着在抹灰的同时,边填塞细石混凝土边进行缝隙木楔加固
2、20XX年9月30日主体验收
砌筑时正直雨季,很多进场的加气块还冒着热气,就用于砌筑
进场加气块没有达到自生产出场到开始上墙砌筑不少于28天龄期的标准,砌体砂浆饱满度达不到90%的要求
墙体可能淋雨,造成因吸湿而使含水率水分过大,立即开始抹灰施工,墙体中的水分未能充分挥发完毕,就在墙体外部抹灰封闭,待交付入住,供暖及通风不良带来内部应力过大,在墙体受力干缩最薄弱处(墙体中间部位)裂缝
三、问题分析:1、进场加气块淋雨,砌筑时含水量较大,抹灰后水分难以蒸发,经过冬天的供暖后急剧干缩形成开裂
2、砌体砂浆饱满度达不到90%的要求第1页共14页2、部分加气块进场时冒热气,材料龄期不足,砌筑时几何尺寸不稳定
3、部分墙体砌筑完成后就填塞梁底沉降缝,墙体变形稳定未完成
5、梁底沉降缝先填塞的膨胀细石混凝土后填充木楔,工序颠倒,部分木楔间距过大
6、木楔从单面开始填塞,而且两边不对称,墙体容易承受侧向剪力形成裂缝
7、砌体完成后即抹灰,时间间隔太短

四、处理、维修措
