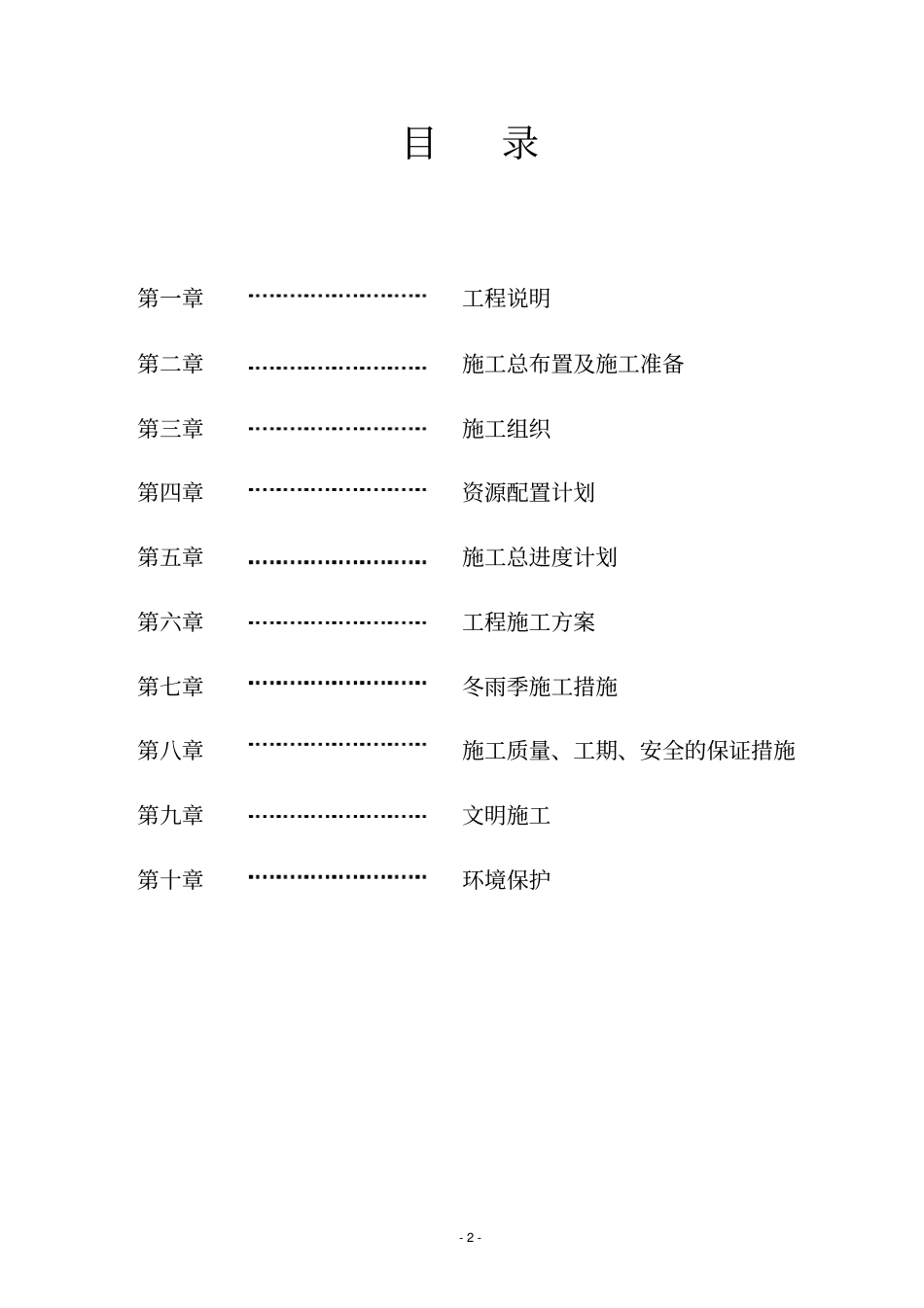

-1-卓尼县柳林镇上卓村便民桥梁建设工程施工组织设计临夏市第三建筑工程公司二O一六年四月二十五日-2-目录第一章工程说明第二章施工总布置及施工准备第三章施工组织第四章资源配置计划第五章施工总进度计划第六章工程施工方案第七章冬雨季施工措施第八章施工质量、工期、安全的保证措施第九章文明施工第十章环境保护-3-第一章工程说明1

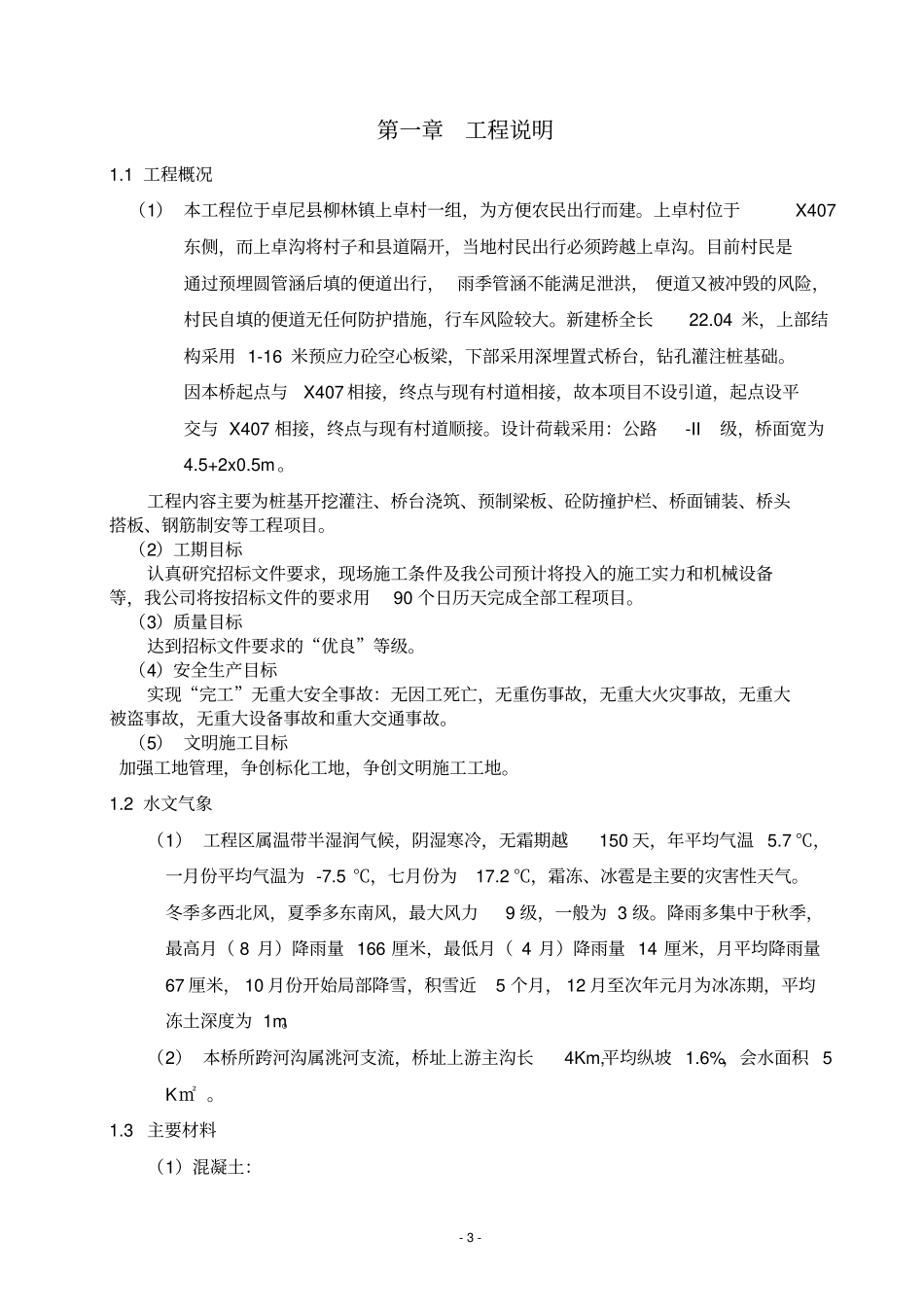

1工程概况(1)本工程位于卓尼县柳林镇上卓村一组,为方便农民出行而建
上卓村位于X407东侧,而上卓沟将村子和县道隔开,当地村民出行必须跨越上卓沟
目前村民是通过预埋圆管涵后填的便道出行,雨季管涵不能满足泄洪,便道又被冲毁的风险,村民自填的便道无任何防护措施,行车风险较大
新建桥全长22
04米,上部结构采用1-16米预应力砼空心板梁,下部采用深埋置式桥台,钻孔灌注桩基础
因本桥起点与X407相接,终点与现有村道相接,故本项目不设引道,起点设平交与X407相接,终点与现有村道顺接
设计荷载采用:公路-II级,桥面宽为4
工程内容主要为桩基开挖灌注、桥台浇筑、预制梁板、砼防撞护栏、桥面铺装、桥头搭板、钢筋制安等工程项目
(2)工期目标认真研究招标文件要求,现场施工条件及我公司预计将投入的施工实力和机械设备等,我公司将按招标文件的要求用90个日历天完成全部工程项目
(3)质量目标达到招标文件要求的“优良”等级
(4)安全生产目标实现“完工”无重大安全事故:无因工死亡,无重伤事故,无重大火灾事故,无重大被盗事故,无重大设备事故和重大交通事故
(5)文明施工目标加强工地管理,争创标化工地,争创文明施工工地
2水文气象(1)工程区属温带半湿润气候,阴湿寒冷,无霜期越150天,年平均气温5
7℃,一月份平均气温为-7
5℃,七月份为17
2℃,霜冻、冰雹是主要的灾害性天气
冬季多西北风,夏季多东南风,最大风力9级,一般为3级
降雨多集中于秋季,最
