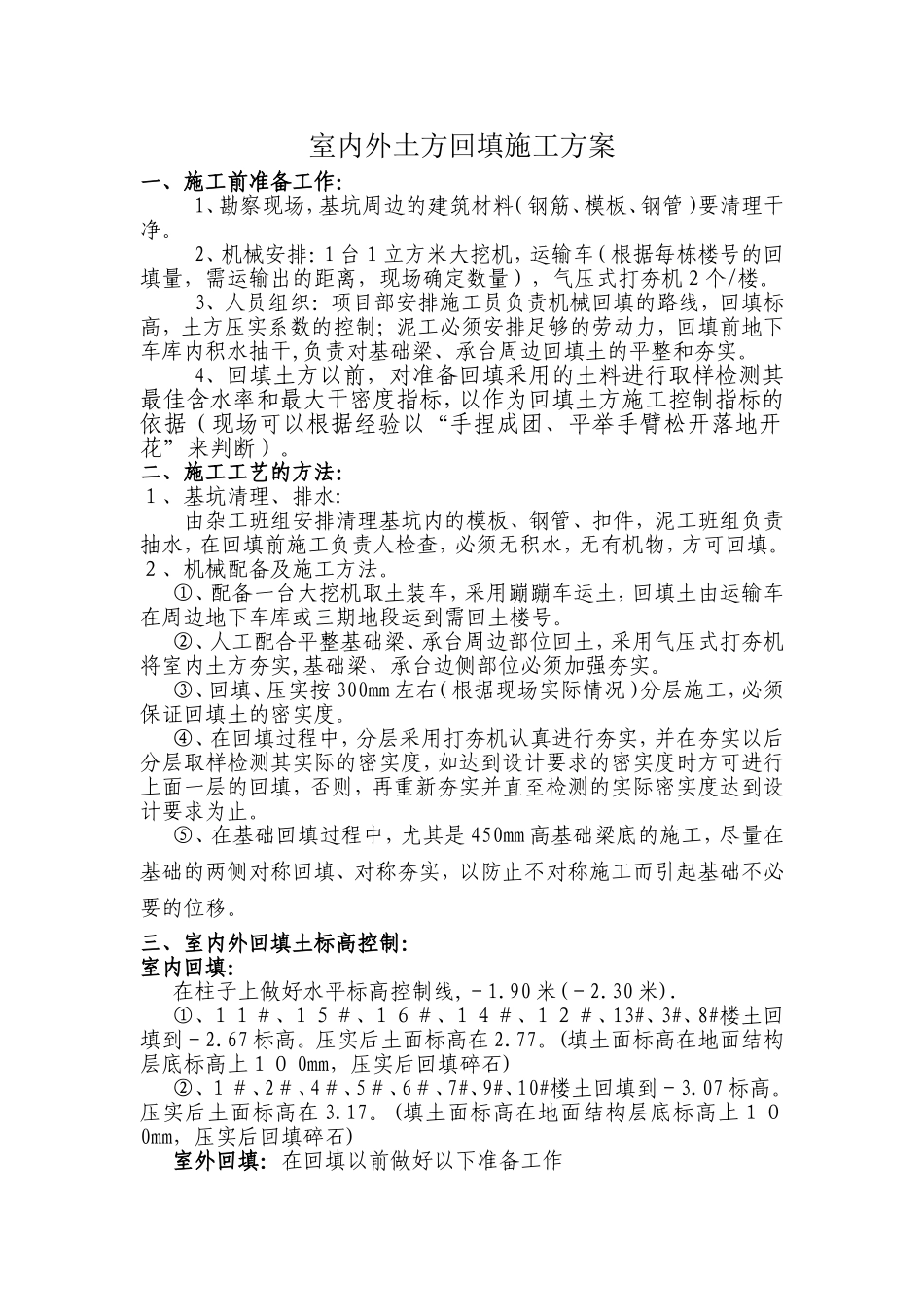

室内外土方回填施工方案一、施工前准备工作:1、勘察现场,基坑周边的建筑材料(钢筋、模板、钢管)要清理干净
2、机械安排:1台1立方米大挖机,运输车(根据每栋楼号的回填量,需运输出的距离,现场确定数量),气压式打夯机2个/楼
3、人员组织:项目部安排施工员负责机械回填的路线,回填标高,土方压实系数的控制;泥工必须安排足够的劳动力,回填前地下车库内积水抽干,负责对基础梁、承台周边回填土的平整和夯实
4、回填土方以前,对准备回填采用的土料进行取样检测其最佳含水率和最大干密度指标,以作为回填土方施工控制指标的依据(现场可以根据经验以“手捏成团、平举手臂松开落地开花”来判断)
二、施工工艺的方法:1、基坑清理、排水:由杂工班组安排清理基坑内的模板、钢管、扣件,泥工班组负责抽水,在回填前施工负责人检查,必须无积水,无有机物,方可回填

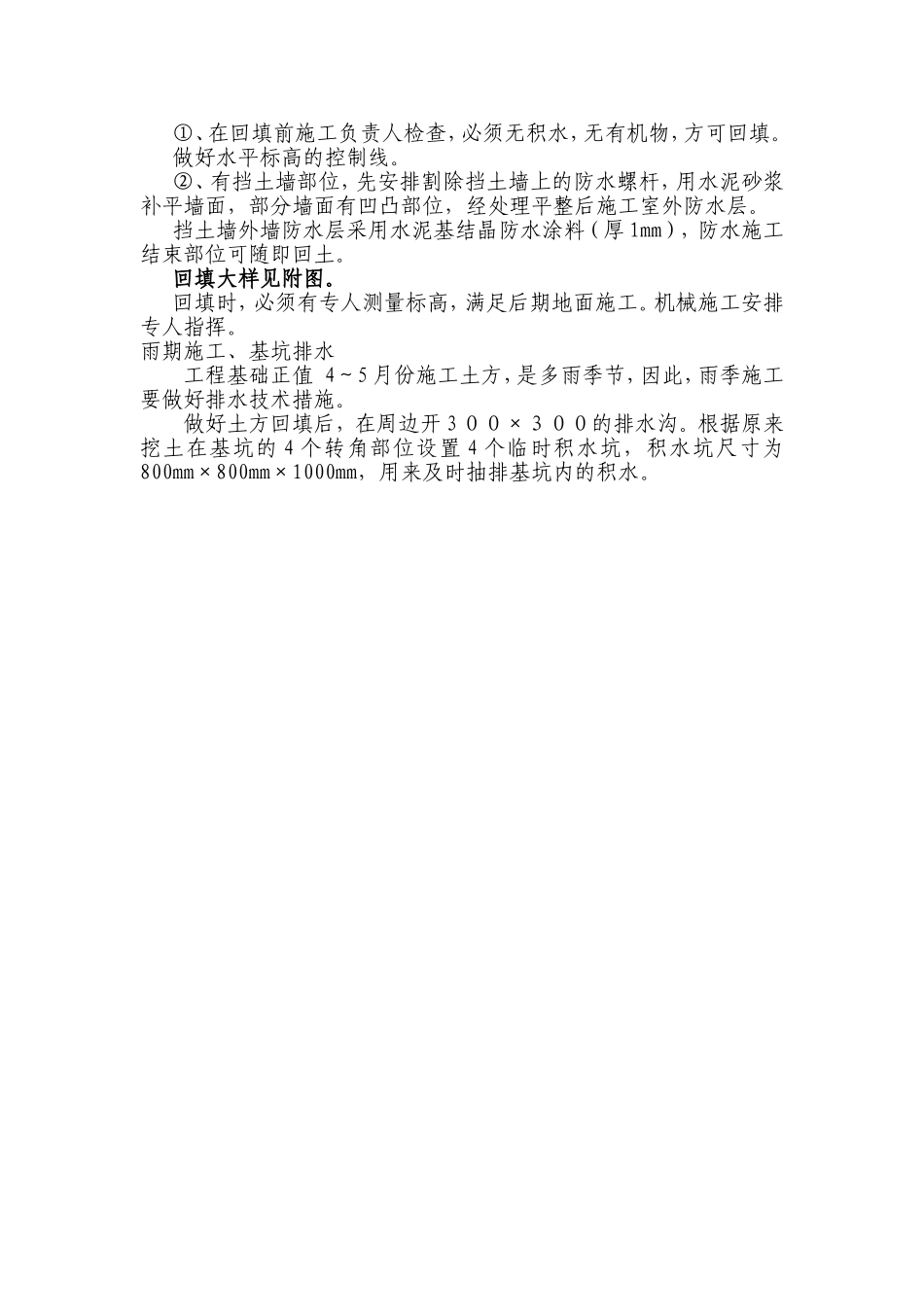

2、机械配备及施工方法
①、配备一台大挖机取土装车,采用蹦蹦车运土,回填土由运输车在周边地下车库或三期地段运到需回土楼号
②、人工配合平整基础梁、承台周边部位回土,采用气压式打夯机将室内土方夯实,基础梁、承台边侧部位必须加强夯实
③、回填、压实按300mm左右(根据现场实际情况)分层施工,必须保证回填土的密实度
④、在回填过程中,分层采用打夯机认真进行夯实,并在夯实以后分层取样检测其实际的密实度,如达到设计要求的密实度时方可进行上面一层的回填,否则,再重新夯实并直至检测的实际密实度达到设计要求为止
⑤、在基础回填过程中,尤其是450mm高基础梁底的施工,尽量在基础的两侧对称回填、对称夯实,以防止不对称施工而引起基础不必要的位移
三、室内外回填土标高控制:室内回填:在柱子上做好水平标高控制线,-1
90米(-2
①、11#、15#、16#、14#、12#、13#、3#、8#楼土回填到-2
压实后土面标高在2
(填土面标高在地面结构层
