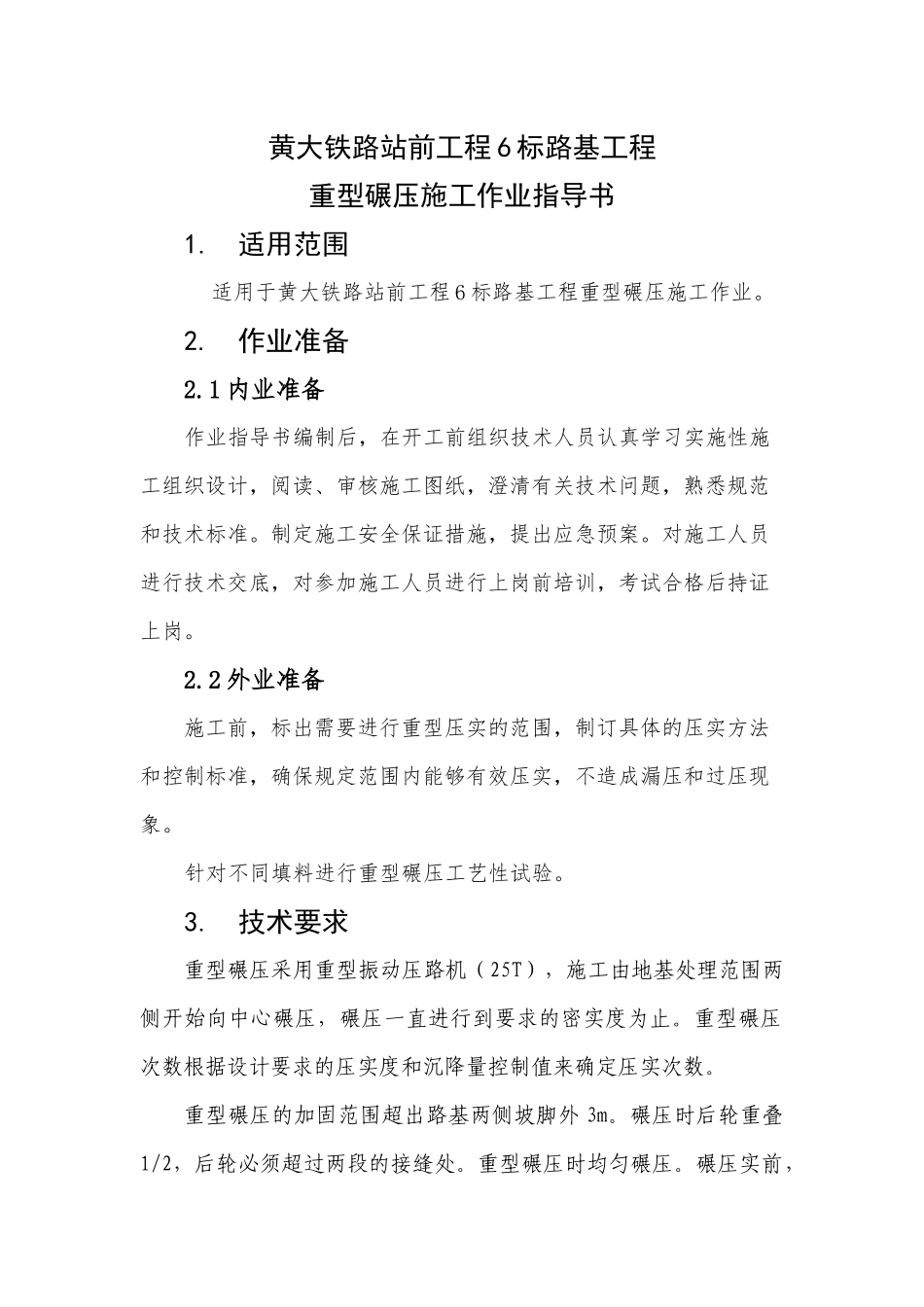

黄大铁路站前工程6标路基工程重型碾压施工作业指导书1
适用范围适用于黄大铁路站前工程6标路基工程重型碾压施工作业
1内业准备作业指导书编制后,在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前培训,考试合格后持证上岗
2外业准备施工前,标出需要进行重型压实的范围,制订具体的压实方法和控制标准,确保规定范围内能够有效压实,不造成漏压和过压现象
针对不同填料进行重型碾压工艺性试验
技术要求重型碾压采用重型振动压路机(25T),施工由地基处理范围两侧开始向中心碾压,碾压一直进行到要求的密实度为止
重型碾压次数根据设计要求的压实度和沉降量控制值来确定压实次数
重型碾压的加固范围超出路基两侧坡脚外3m
碾压时后轮重叠1/2,后轮必须超过两段的接缝处
重型碾压时均匀碾压
碾压实前,要及时对地基适量洒水,使水份充分渗透,然后重型碾压

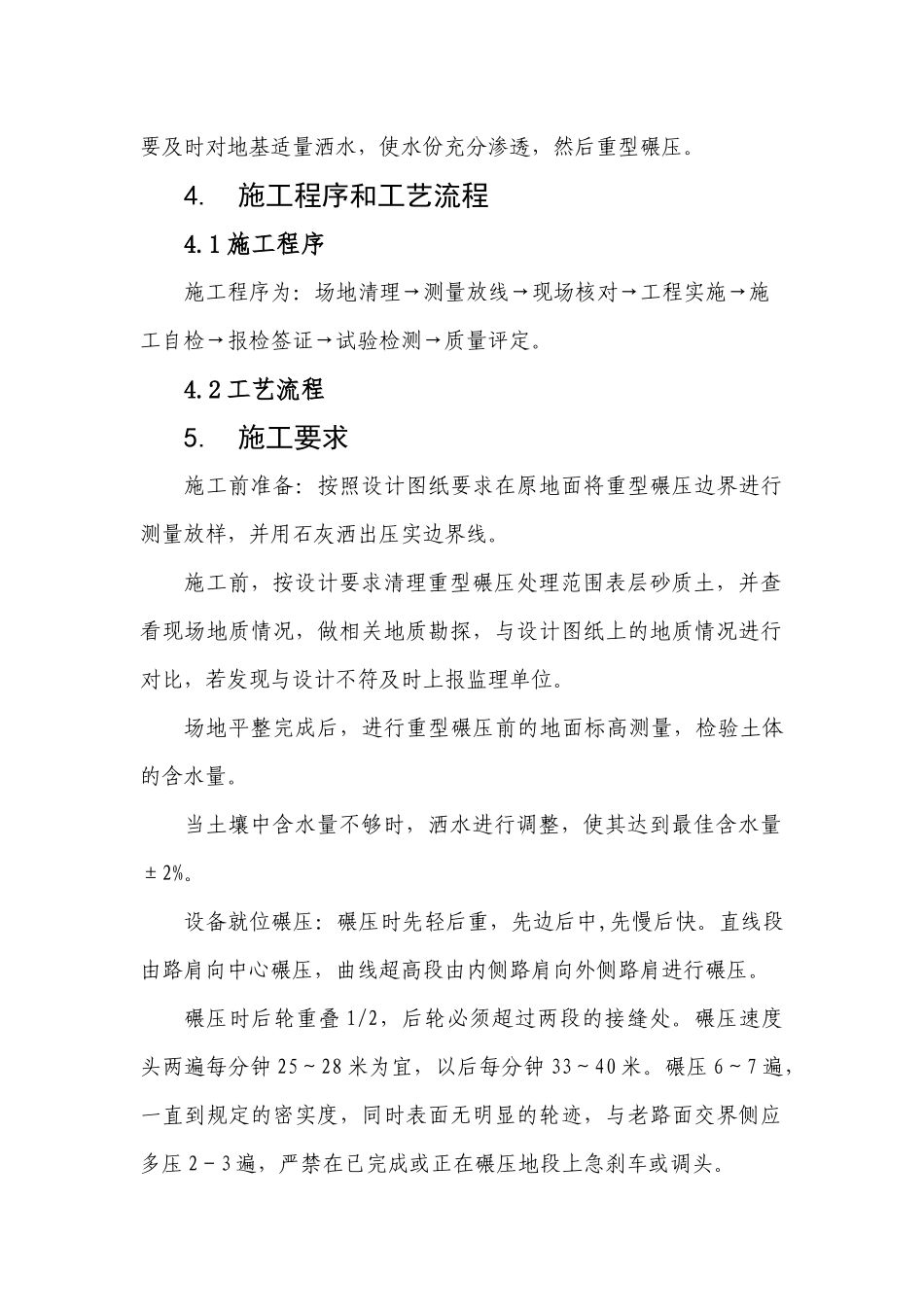

施工程序和工艺流程4
1施工程序施工程序为:场地清理→测量放线→现场核对→工程实施→施工自检→报检签证→试验检测→质量评定
2工艺流程5
施工要求施工前准备:按照设计图纸要求在原地面将重型碾压边界进行测量放样,并用石灰洒出压实边界线
施工前,按设计要求清理重型碾压处理范围表层砂质土,并查看现场地质情况,做相关地质勘探,与设计图纸上的地质情况进行对比,若发现与设计不符及时上报监理单位
场地平整完成后,进行重型碾压前的地面标高测量,检验土体的含水量
当土壤中含水量不够时,洒水进行调整,使其达到最佳含水量±2%
设备就位碾压:碾压时先轻后重,先边后中,先慢后快
直线段由路肩向中心碾压,曲线超高段由内侧路肩向外侧路肩进行碾压
碾压时后轮重叠1/2,后轮必须超过两段的接缝处
碾压速度头两遍每分钟25
