湖州天际花园二期工程住宅内墙抹灰施工方案中国建筑第八工程局有限公司2012年5月目录第一章编制依据
1第二章概况
1第三章施工准备
1第四章施工操作
2第五章质量控制措施及质量标准
4第六章成品保护
5第七章安全文明措施

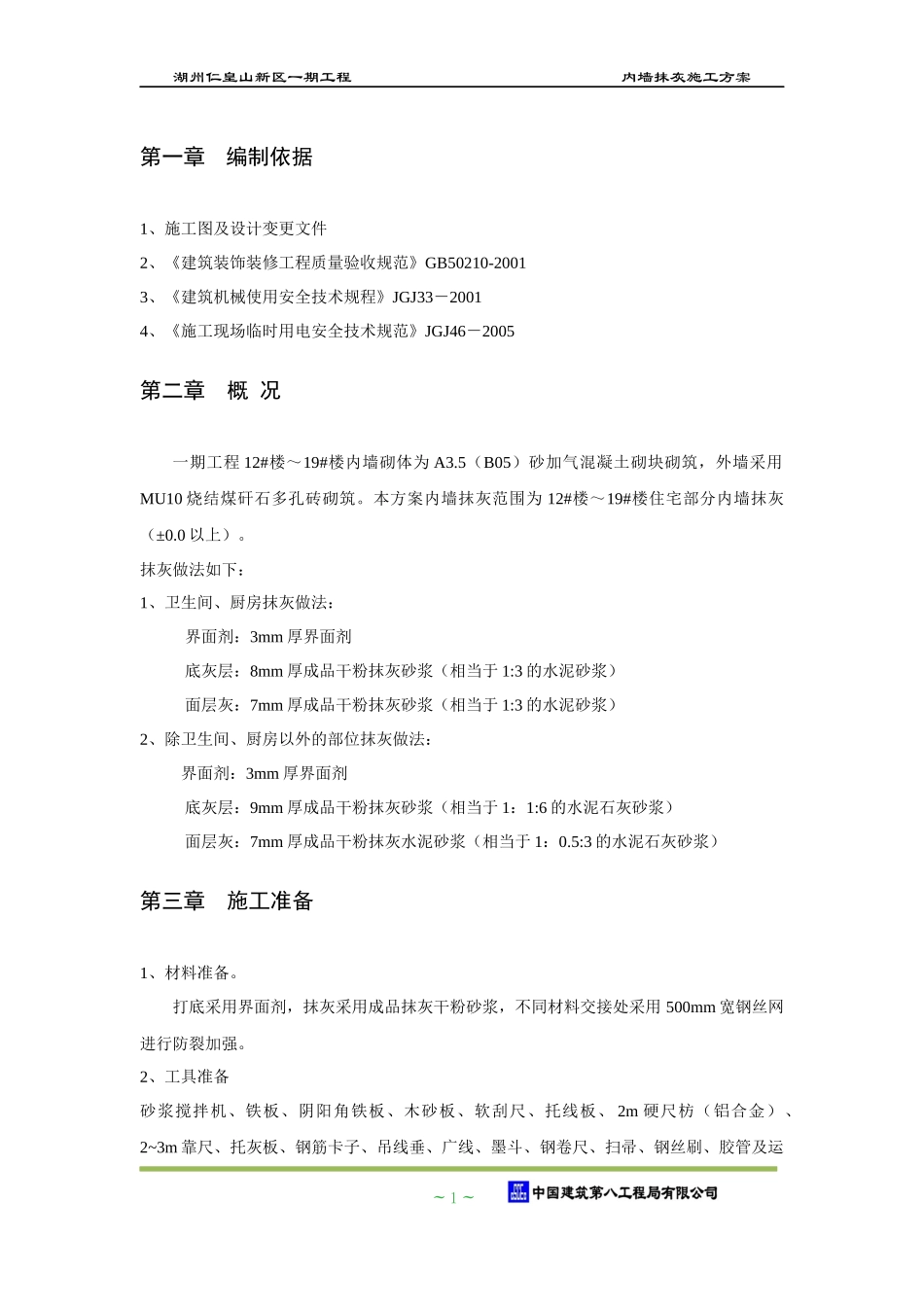

5湖州仁皇山新区一期工程内墙抹灰施工方案第一章编制依据1、施工图及设计变更文件2、《建筑装饰装修工程质量验收规范》GB50210-20013、《建筑机械使用安全技术规程》JGJ33-20014、《施工现场临时用电安全技术规范》JGJ46-2005第二章概况一期工程12#楼~19#楼内墙砌体为A3
5(B05)砂加气混凝土砌块砌筑,外墙采用MU10烧结煤矸石多孔砖砌筑
本方案内墙抹灰范围为12#楼~19#楼住宅部分内墙抹灰(±0
抹灰做法如下:1、卫生间、厨房抹灰做法:界面剂:3mm厚界面剂底灰层:8mm厚成品干粉抹灰砂浆(相当于1:3的水泥砂浆)面层灰:7mm厚成品干粉抹灰砂浆(相当于1:3的水泥砂浆)2、除卫生间、厨房以外的部位抹灰做法:界面剂:3mm厚界面剂底灰层:9mm厚成品干粉抹灰砂浆(相当于1:1:6的水泥石灰砂浆)面层灰:7mm厚成品干粉抹灰水泥砂浆(相当于1:0
5:3的水泥石灰砂浆)第三章施工准备1、材料准备
打底采用界面剂,抹灰采用成品抹灰干粉砂浆,
