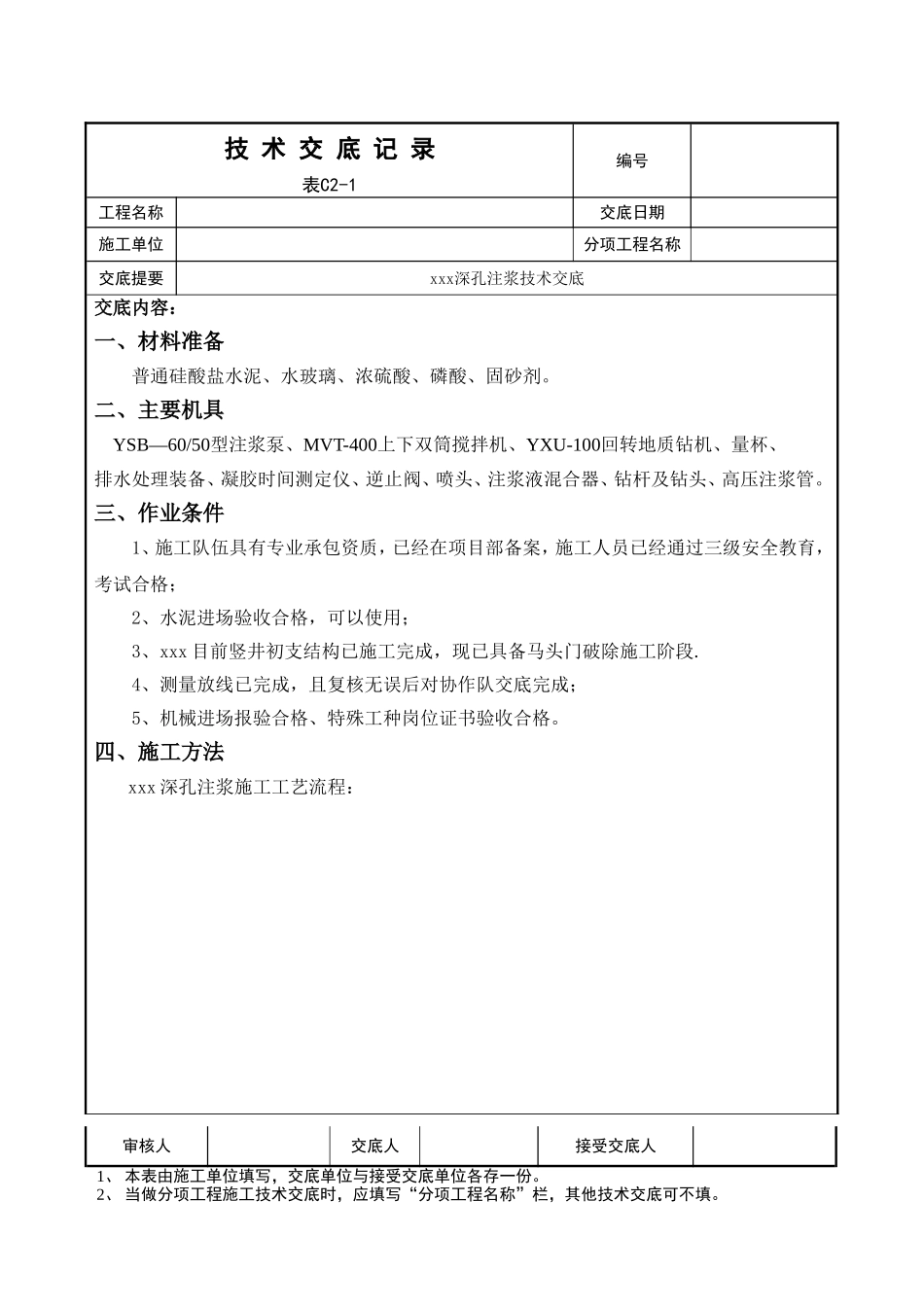

技术交底记录表C2-1编号工程名称交底日期施工单位分项工程名称交底提要xxx深孔注浆技术交底交底内容:一、材料准备普通硅酸盐水泥、水玻璃、浓硫酸、磷酸、固砂剂
二、主要机具YSB—60/50型注浆泵、MVT-400上下双筒搅拌机、YXU-100回转地质钻机、量杯、排水处理装备、凝胶时间测定仪、逆止阀、喷头、注浆液混合器、钻杆及钻头、高压注浆管
三、作业条件1、施工队伍具有专业承包资质,已经在项目部备案,施工人员已经通过三级安全教育,考试合格;2、水泥进场验收合格,可以使用;3、xxx目前竖井初支结构已施工完成,现已具备马头门破除施工阶段
4、测量放线已完成,且复核无误后对协作队交底完成;5、机械进场报验合格、特殊工种岗位证书验收合格
四、施工方法xxx深孔注浆施工工艺流程:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填

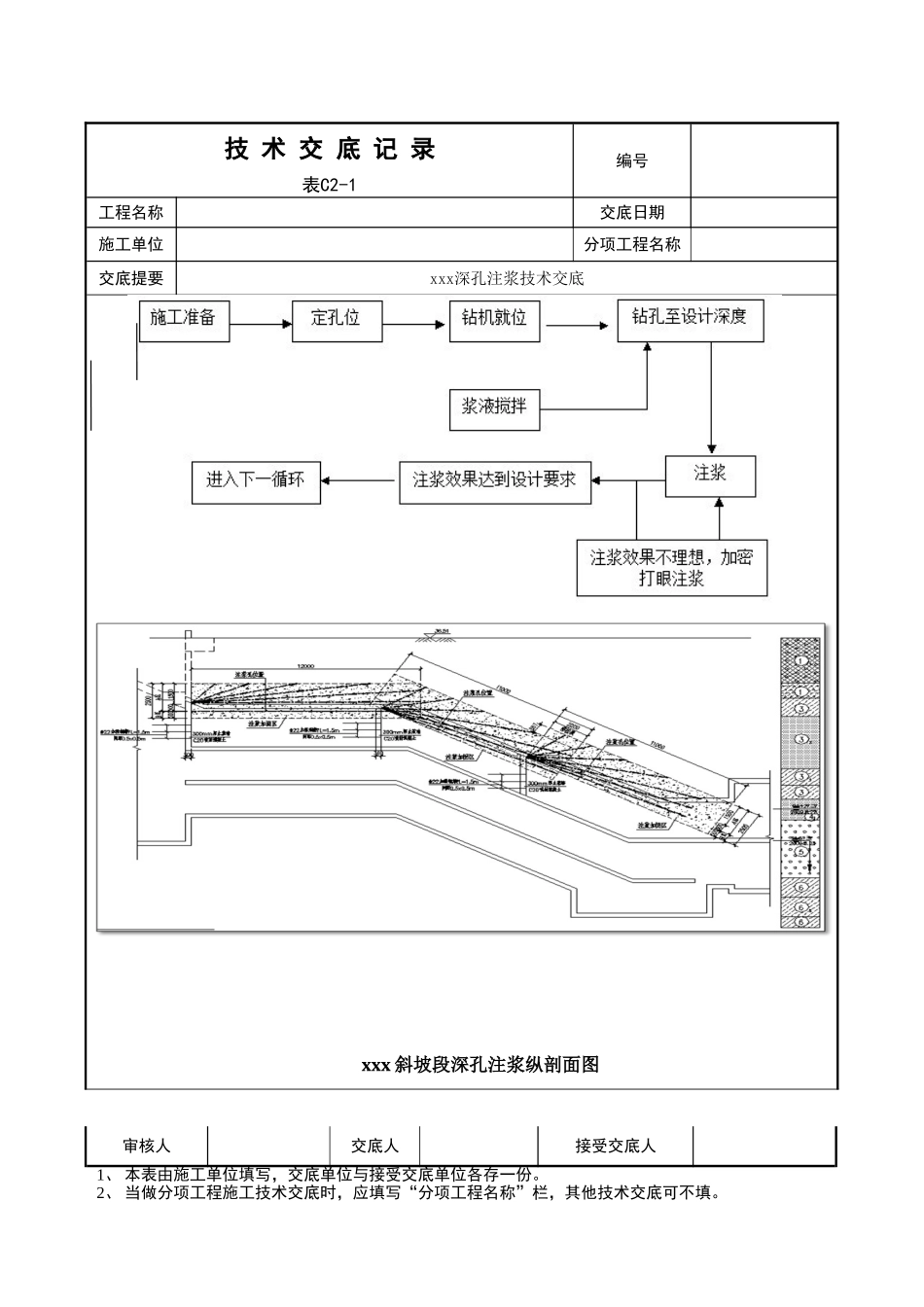

技术交底记录表C2-1编号工程名称交底日期施工单位分项工程名称交底提要xxx深孔注浆技术交底xxx斜坡段深孔注浆纵剖面图审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填

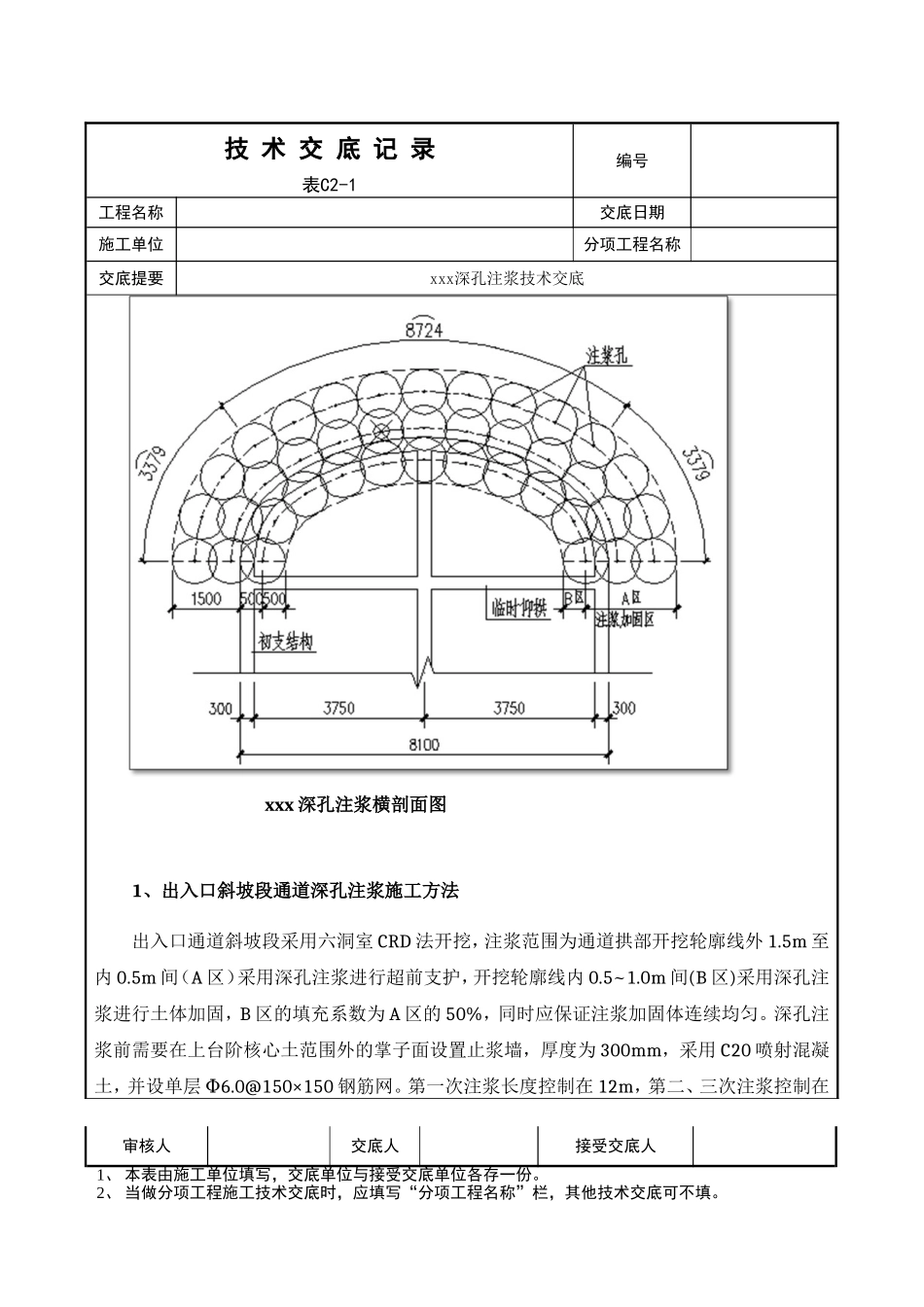

技术交底记录表C2-1编号工程名称交底日期施工单位分项工程名称交底提要xxx深孔注浆技术交底xxx深孔注浆横剖面图1、出入口斜坡段通道深孔注浆施工方法出入口通道斜坡段采用六洞室CRD法开挖,注浆范围为通道拱部开挖轮廓线外1
5m间(A区)采用深孔注浆进行超前支护,开挖轮廓线内0
0m间(B区)采用深孔注浆进行土体加固,B区的填充系数为A区的50%,同时应保证注浆加固体连续均匀
深孔注浆前需要在上台阶核心土范围外的掌子面设置止浆墙,厚度为300mm,采用C20喷射
