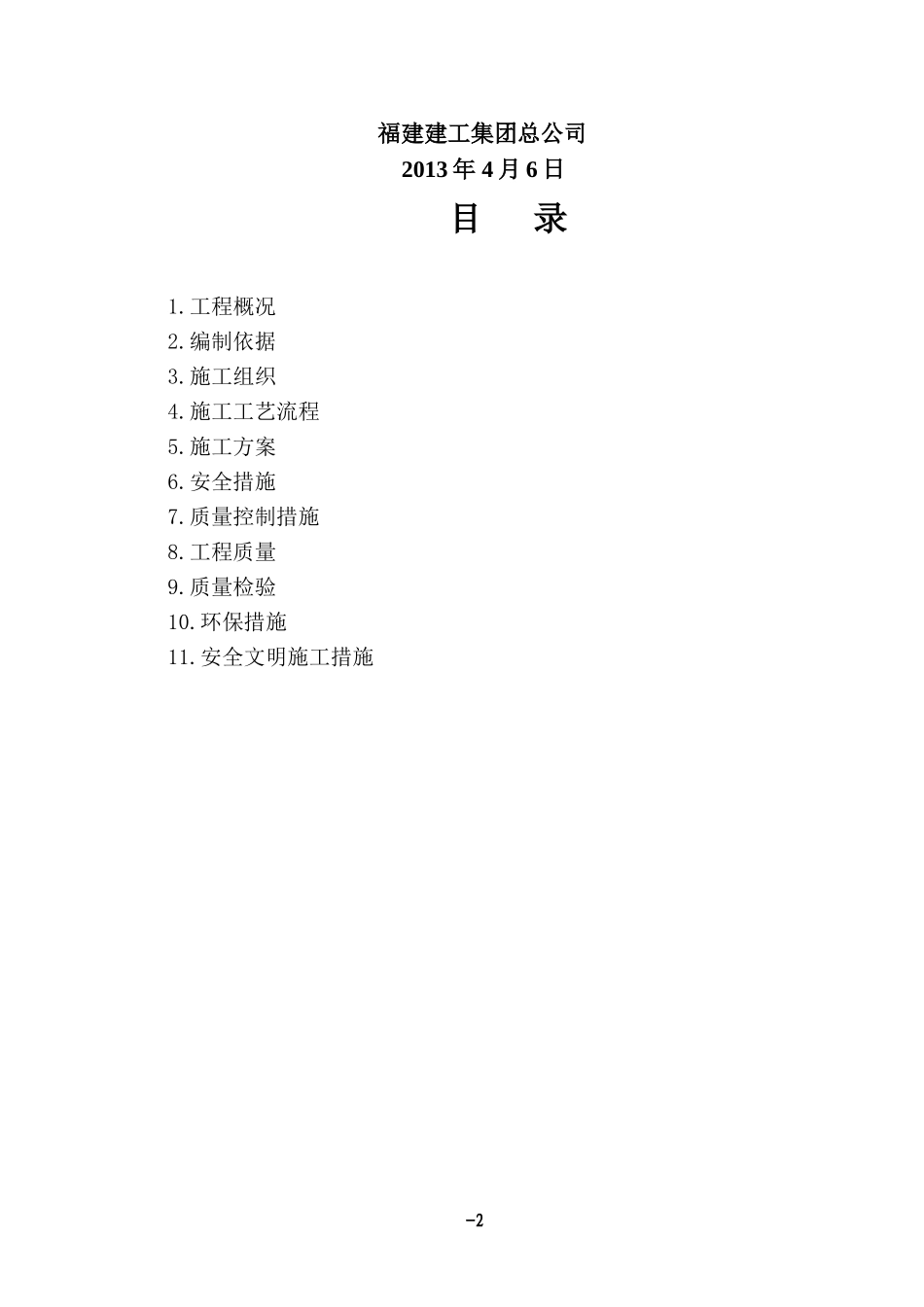

(素)混凝土挡土墙施工方案编制:审核:批准:-1福建建工集团总公司2013年4月6日目录1
施工工艺流程5
质量控制措施8
质量检验10
环保措施11
安全文明施工措施-21

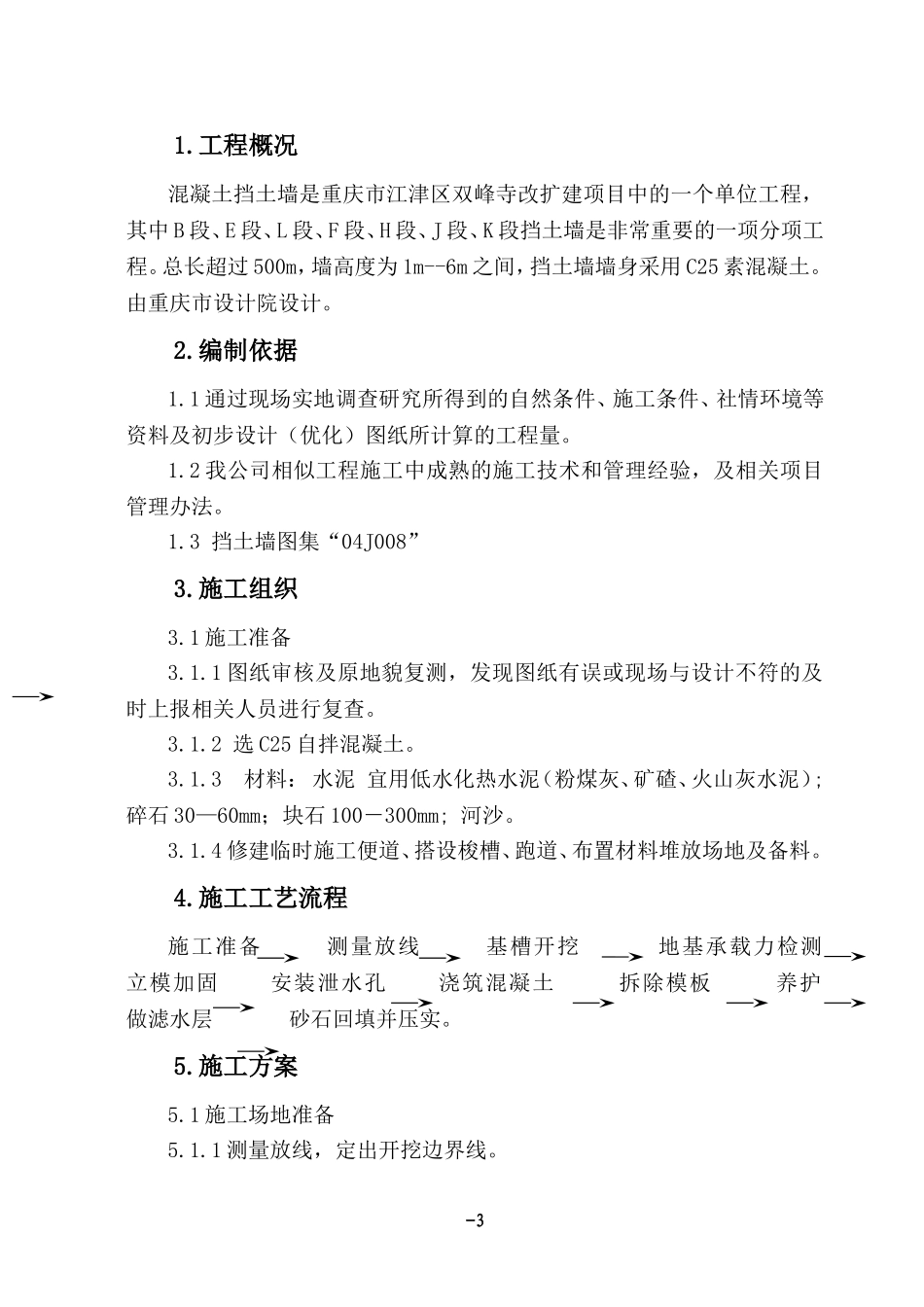

工程概况混凝土挡土墙是重庆市江津区双峰寺改扩建项目中的一个单位工程,其中B段、E段、L段、F段、H段、J段、K段挡土墙是非常重要的一项分项工程
总长超过500m,墙高度为1m--6m之间,挡土墙墙身采用C25素混凝土
由重庆市设计院设计
1通过现场实地调查研究所得到的自然条件、施工条件、社情环境等资料及初步设计(优化)图纸所计算的工程量
2我公司相似工程施工中成熟的施工技术和管理经验,及相关项目管理办法
3挡土墙图集“04J008”3
1施工准备3
1图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查
2选C25自拌混凝土
3材料:水泥宜用低水化热水泥(粉煤灰、矿碴、火山灰水泥);碎石30—60mm;块石100-300mm;河沙
4修建临时施工便道、搭设梭槽、跑道、布置材料堆放场地及备料
施工工艺流程施工准备测量放线基槽开挖地基承载力检测立模加固安装泄水孔浇筑混凝土拆除模板养护做滤水层砂石回填并压实
1施工场地准备5
1测量放线,定出开挖边界线
2清除挡墙用地范围内的杂草、垃圾等所有障碍物;在基槽周围挖设排水沟,排除地表水
1基槽开挖采用挖掘机进行基槽开挖,开挖长度根据现场地质情况进行分段开挖,每段10或20米
机械开挖至基底设计标高以上20cm时,重新进行测量放样,确定开挖正确不偏位的情况下改用人工进行基底清理,严格采用人工清理,确保基底符合相关规范要求
3基础施工5
