SG-006技术交底工程名称成都地铁3号线一期土建1标红牌楼车站建设单位成都地铁有限公司监理单位上海建浩工程顾问有限公司施工单位中铁八局股份有限公司交底部位红牌楼立交注浆加固交底日期交底人签字接受人签字交底内容:1、施工准备进场施工前,首先对桥墩注浆加固的施工场地地面进行清理,对注浆范围内的地下管线、承台等障碍物进行梳理,并在既有硬化地面上做好管线标识,绘制好袖阀管注浆平面布置图;同时合理布置施工机械、输送管路和电力线路位置,确保施工场地的“三通一平”
2、资源配备2
1人力资源配备本工程主要施工人员配备见下表
人员配备表工种人数工作内容工程管理人员2对本分项工程的施工质量、安全、进度、文明施工、材料设备供应等全面管理工程技术人员2施工测量、技术交底、质量、安全检查、整理资料等技术管理工作电工1电路检查操作手6措施的操作测量员3施工测量材料员6供料班长1调度、开展工作合计212

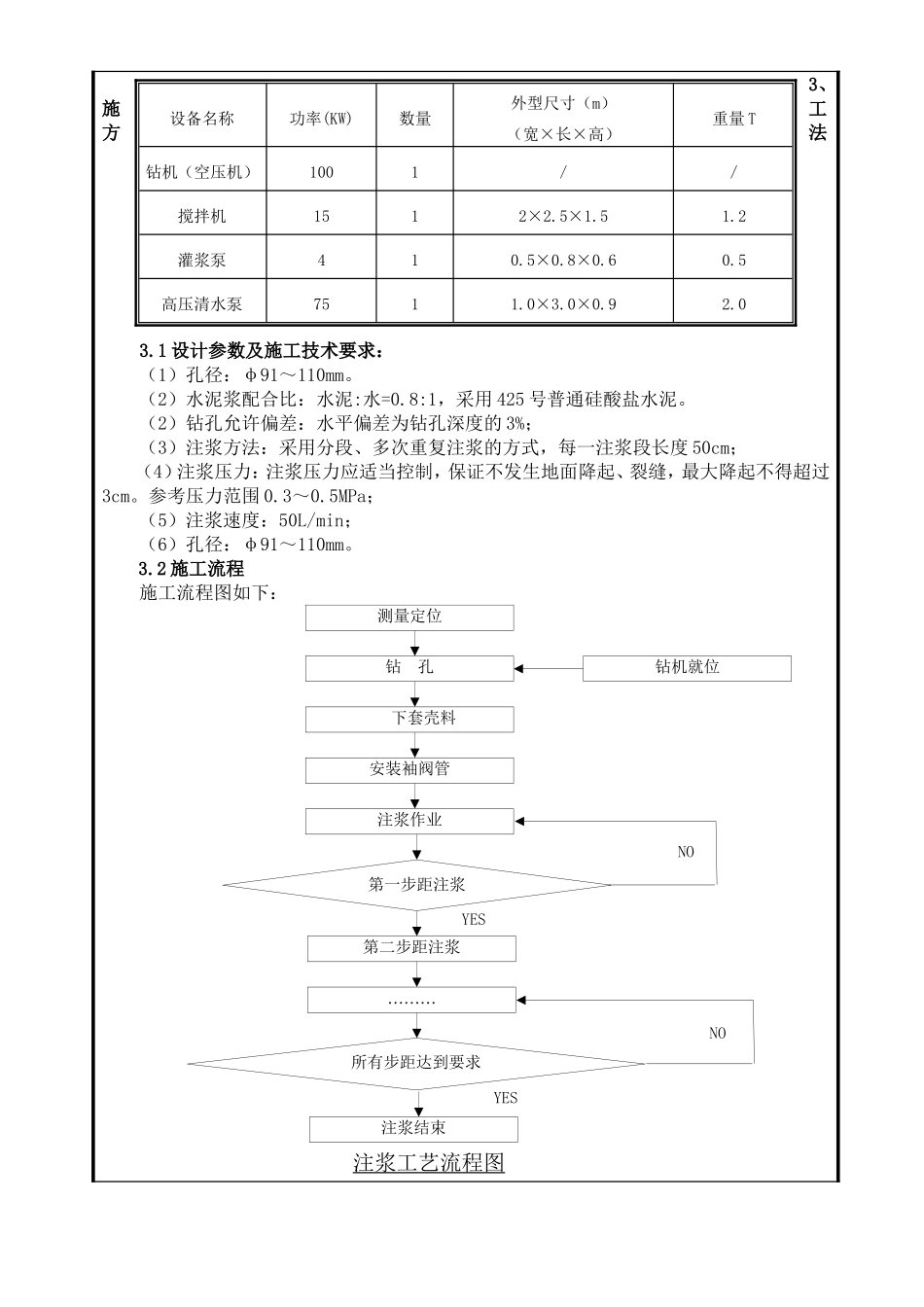

2机械资源配备本工程施工中所需的各主要施工机械、机具见下表
3、施工方法3
1设计参数及施工技术要求:(1)孔径:φ91~110mm
(2)水泥浆配合比:水泥:水=0
8:1,采用425号普通硅酸盐水泥
(2)钻孔允许偏差:水平偏差为钻孔深度的3%;(3)注浆方法:采用分段、多次重复注浆的方式,每一注浆段长度50cm;(4)注浆压力:注浆压力应适当控制,保证不发生地面降起、裂缝,最大降起不得超过3cm
参考压力范围0
5MPa;(5)注浆速度:50L/min;(6)孔径:φ91~110mm
2施工流程施工流程图如下:测量定位钻孔下套壳料钻机就位安装袖阀管注浆作业第一步距注浆第二步距注浆………所有步距达到要求注浆结束NOYESNOYES注浆工艺流程图设备名称功率(KW)数量外型尺寸(m)(宽×长×高)重量T钻机(空压机)1001//搅拌机1512×2
2灌浆泵410
