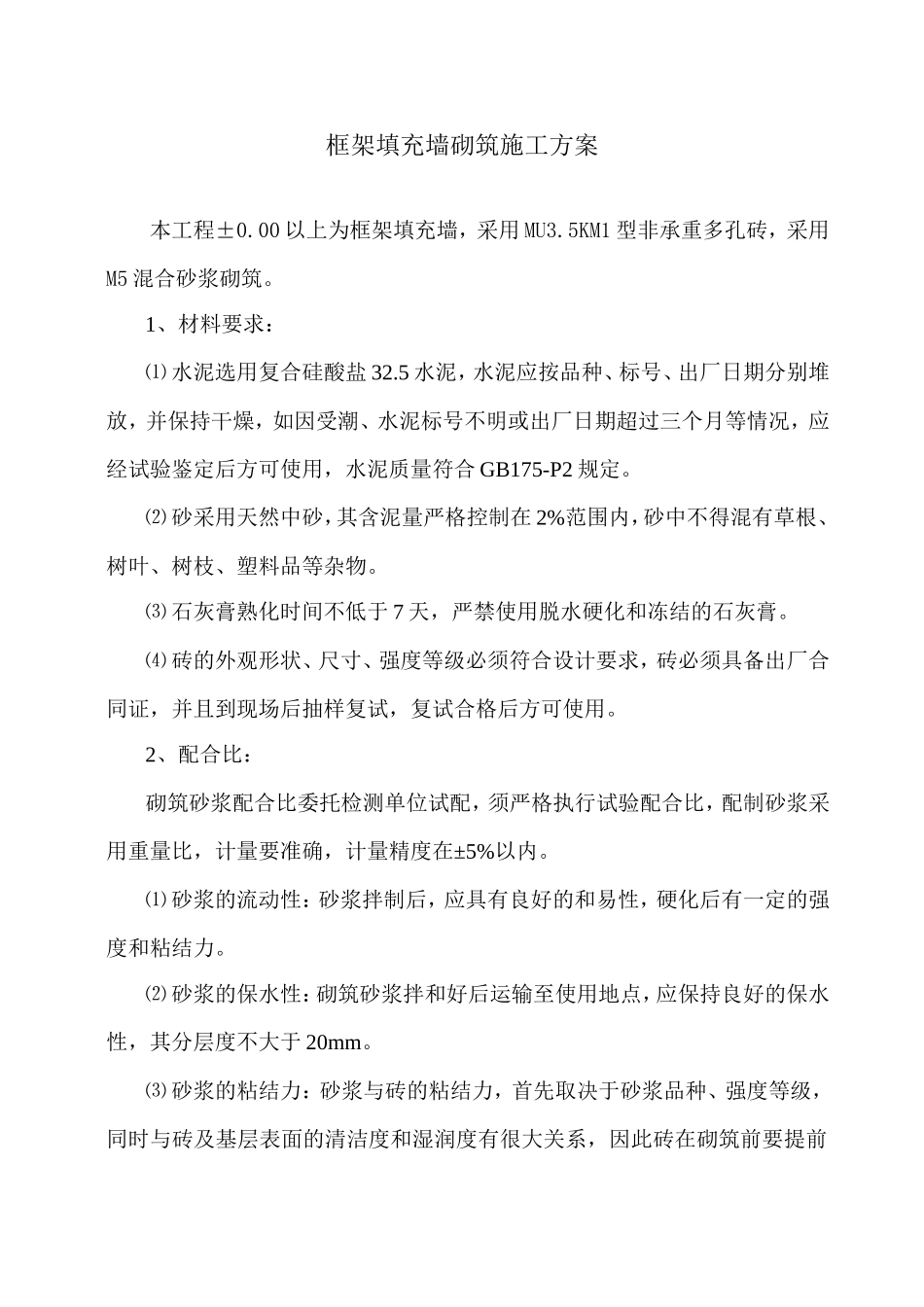

框架填充墙砌筑施工方案本工程±0
00以上为框架填充墙,采用MU3
5KM1型非承重多孔砖,采用M5混合砂浆砌筑
1、材料要求:⑴水泥选用复合硅酸盐32
5水泥,水泥应按品种、标号、出厂日期分别堆放,并保持干燥,如因受潮、水泥标号不明或出厂日期超过三个月等情况,应经试验鉴定后方可使用,水泥质量符合GB175-P2规定
⑵砂采用天然中砂,其含泥量严格控制在2%范围内,砂中不得混有草根、树叶、树枝、塑料品等杂物
⑶石灰膏熟化时间不低于7天,严禁使用脱水硬化和冻结的石灰膏
⑷砖的外观形状、尺寸、强度等级必须符合设计要求,砖必须具备出厂合同证,并且到现场后抽样复试,复试合格后方可使用
2、配合比:砌筑砂浆配合比委托检测单位试配,须严格执行试验配合比,配制砂浆采用重量比,计量要准确,计量精度在±5%以内
⑴砂浆的流动性:砂浆拌制后,应具有良好的和易性,硬化后有一定的强度和粘结力
⑵砂浆的保水性:砌筑砂浆拌和好后运输至使用地点,应保持良好的保水性,其分层度不大于20mm

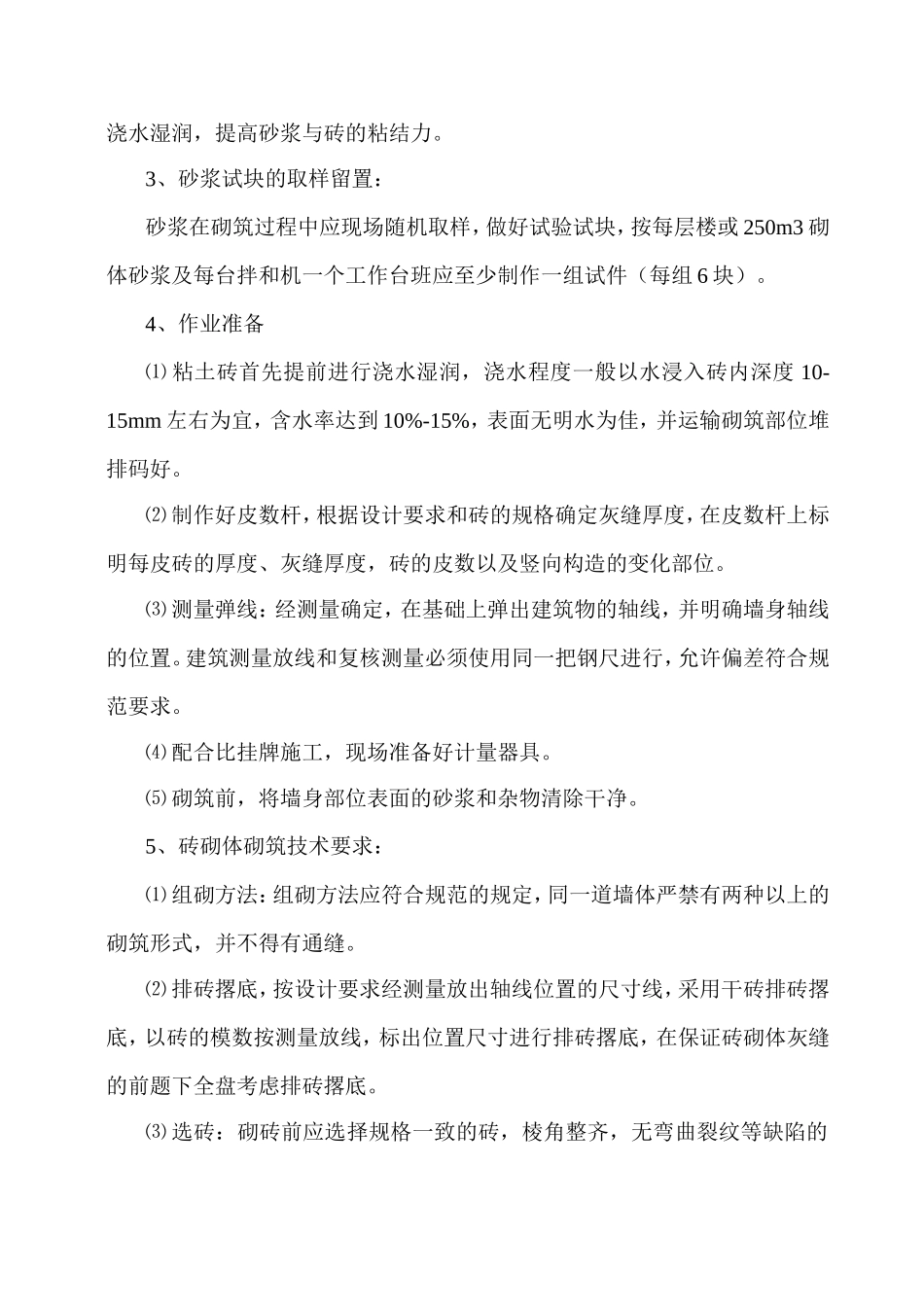

⑶砂浆的粘结力:砂浆与砖的粘结力,首先取决于砂浆品种、强度等级,同时与砖及基层表面的清洁度和湿润度有很大关系,因此砖在砌筑前要提前浇水湿润,提高砂浆与砖的粘结力
3、砂浆试块的取样留置:砂浆在砌筑过程中应现场随机取样,做好试验试块,按每层楼或250m3砌体砂浆及每台拌和机一个工作台班应至少制作一组试件(每组6块)
4、作业准备⑴粘土砖首先提前进行浇水湿润,浇水程度一般以水浸入砖内深度10-15mm左右为宜,含水率达到10%-15%,表面无明水为佳,并运输砌筑部位堆排码好
⑵制作好皮数杆,根据设计要求和砖的规格确定灰缝厚度,在皮数杆上标明每皮砖的厚度、灰缝厚度,砖的皮数以及竖向构造的变化部位
⑶测量弹线:经测量确定,在基础上弹出建筑物的轴线,并明确墙身轴线的位置

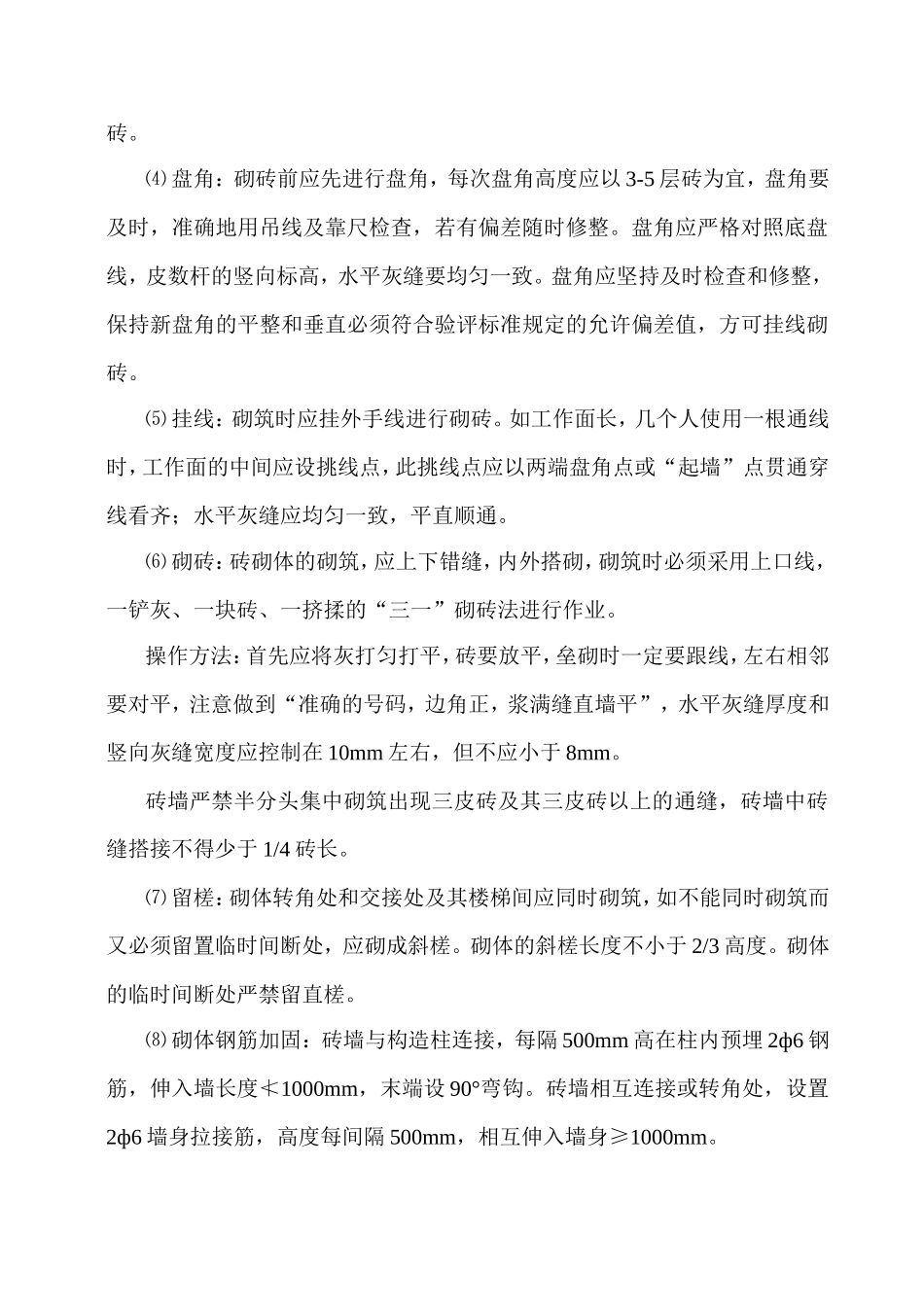

建筑测量放线和复核测量必须使用同一把钢尺进行,允许偏差符合
