深圳市越众(集团)股份有限公司2

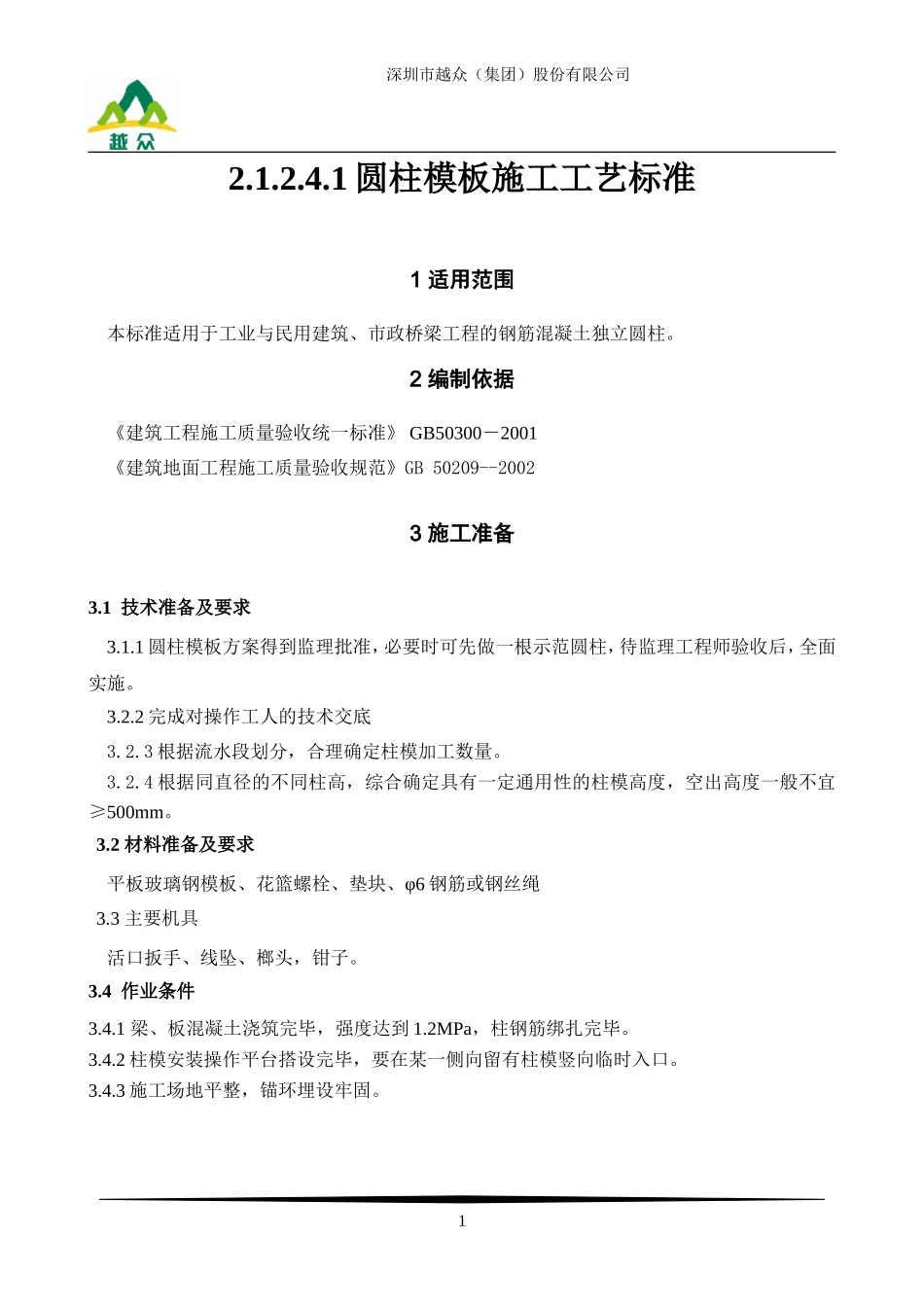

1圆柱模板施工工艺标准1适用范围本标准适用于工业与民用建筑、市政桥梁工程的钢筋混凝土独立圆柱
2编制依据《建筑工程施工质量验收统一标准》GB50300-2001《建筑地面工程施工质量验收规范》GB50209--20023施工准备3
1技术准备及要求3
1圆柱模板方案得到监理批准,必要时可先做一根示范圆柱,待监理工程师验收后,全面实施
2完成对操作工人的技术交底3
3根据流水段划分,合理确定柱模加工数量
4根据同直径的不同柱高,综合确定具有一定通用性的柱模高度,空出高度一般不宜≥500mm
2材料准备及要求平板玻璃钢模板、花篮螺栓、垫块、φ6钢筋或钢丝绳3
3主要机具活口扳手、线坠、榔头,钳子
4作业条件3
1梁、板混凝土浇筑完毕,强度达到1
2MPa,柱钢筋绑扎完毕
2柱模安装操作平台搭设完毕,要在某一侧向留有柱模竖向临时入口
3施工场地平整,锚环埋设牢固
1深圳市越众(集团)股份有限公司4施工工艺4

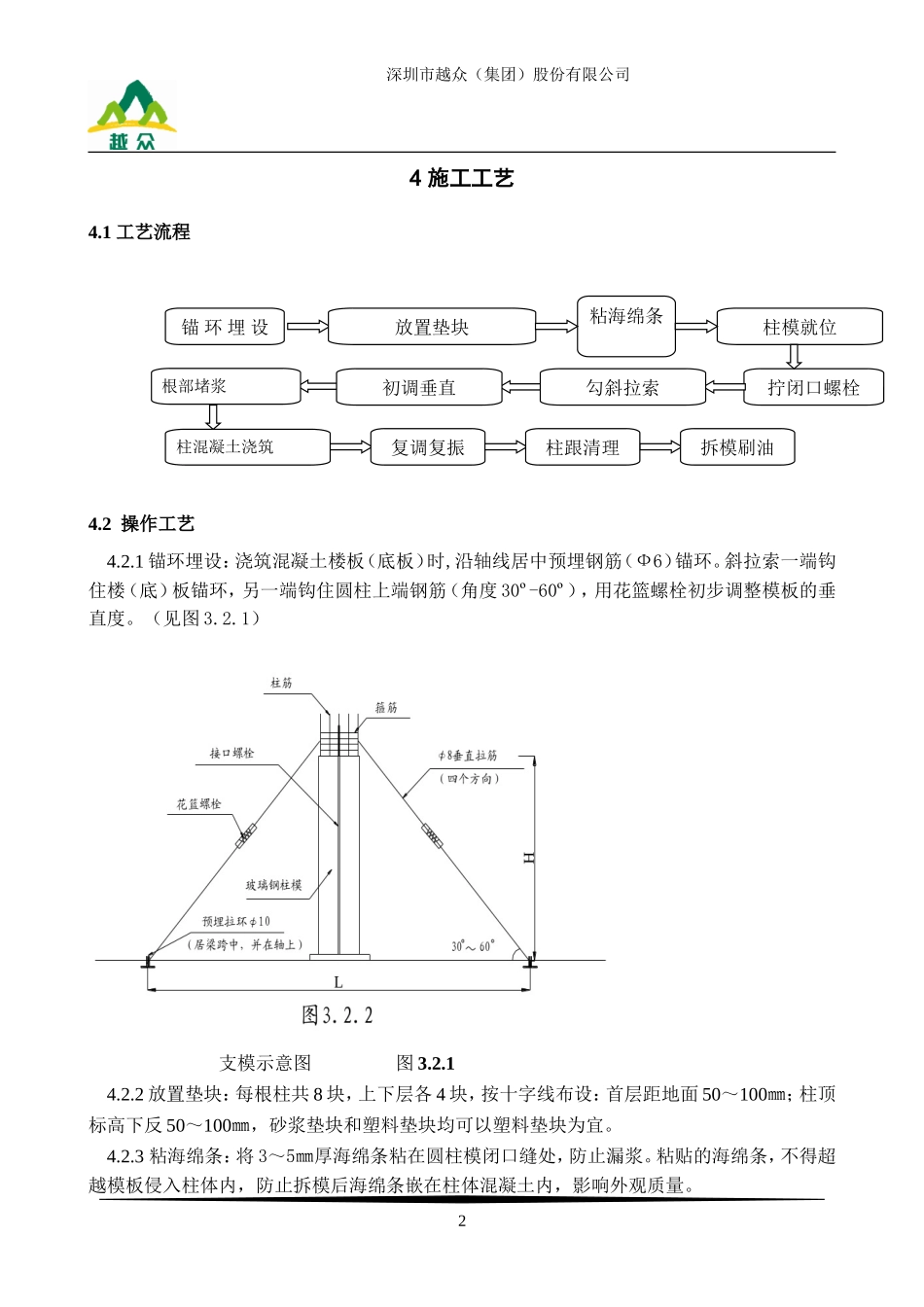

1工艺流程4
2操作工艺4
1锚环埋设:浇筑混凝土楼板(底板)时,沿轴线居中预埋钢筋(Ф6)锚环
斜拉索一端钩住楼(底)板锚环,另一端钩住圆柱上端钢筋(角度30º-60º),用花篮螺栓初步调整模板的垂直度

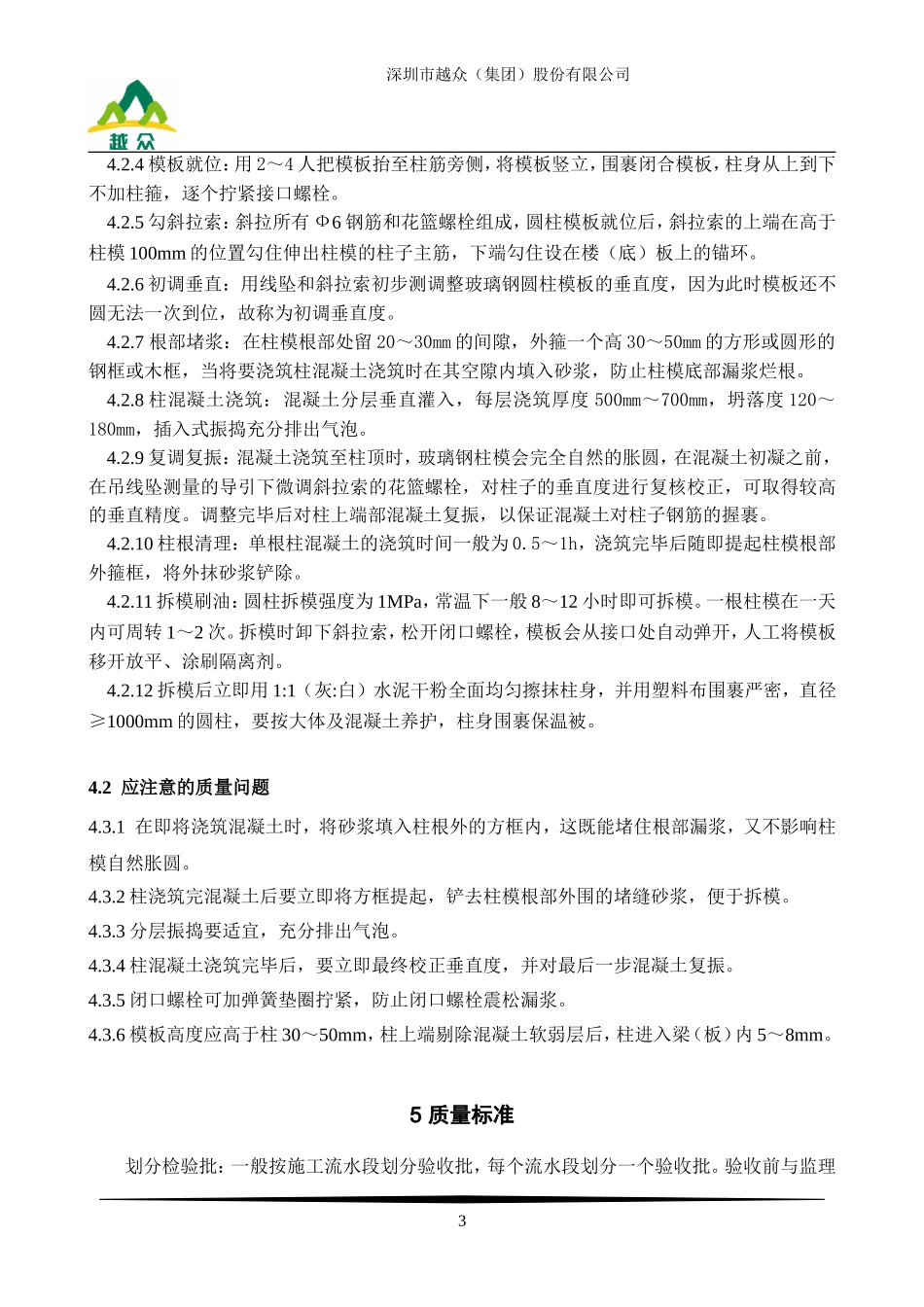

1)支模示意图图3
2放置垫块:每根柱共8块,上下层各4块,按十字线布设:首层距地面50~100㎜;柱顶标高下反50~100㎜,砂浆垫块和塑料垫块均可以塑料垫块为宜
3粘海绵条:将3~5㎜厚海绵条粘在圆柱模闭口缝处,防止漏浆
粘贴的海绵条,不得超越模板侵入柱体内,防止拆模后海绵条嵌在柱体混凝土内,影响外观质量
2锚环埋设放置垫块粘海绵条柱模就位拧闭口螺栓勾斜拉索初调垂直根部堵浆柱混凝土浇筑复调复振柱跟清理拆模刷油深圳市越众(集团)股份有限
