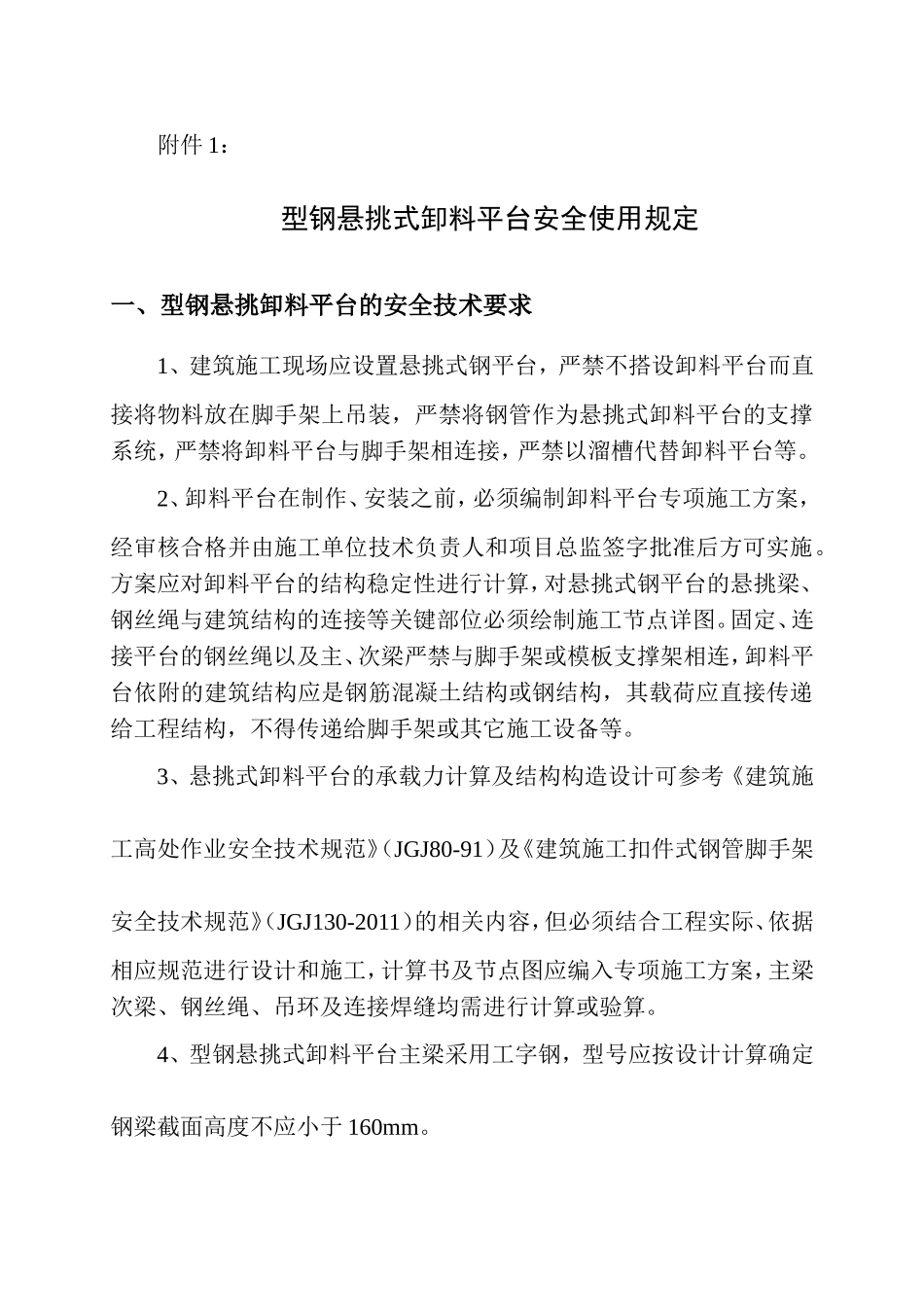

附件1:型钢悬挑式卸料平台安全使用规定一、型钢悬挑卸料平台的安全技术要求1、建筑施工现场应设置悬挑式钢平台,严禁不搭设卸料平台而直接将物料放在脚手架上吊装,严禁将钢管作为悬挑式卸料平台的支撑系统,严禁将卸料平台与脚手架相连接,严禁以溜槽代替卸料平台等
2、卸料平台在制作、安装之前,必须编制卸料平台专项施工方案,经审核合格并由施工单位技术负责人和项目总监签字批准后方可实施
方案应对卸料平台的结构稳定性进行计算,对悬挑式钢平台的悬挑梁、钢丝绳与建筑结构的连接等关键部位必须绘制施工节点详图
固定、连接平台的钢丝绳以及主、次梁严禁与脚手架或模板支撑架相连,卸料平台依附的建筑结构应是钢筋混凝土结构或钢结构,其载荷应直接传递给工程结构,不得传递给脚手架或其它施工设备等
3、悬挑式卸料平台的承载力计算及结构构造设计可参考《建筑施工高处作业安全技术规范》(JGJ80-91)及《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)的相关内容,但必须结合工程实际、依据相应规范进行设计和施工,计算书及节点图应编入专项施工方案,主梁次梁、钢丝绳、吊环及连接焊缝均需进行计算或验算
4、型钢悬挑式卸料平台主梁采用工字钢,型号应按设计计算确定钢梁截面高度不应小于160mm

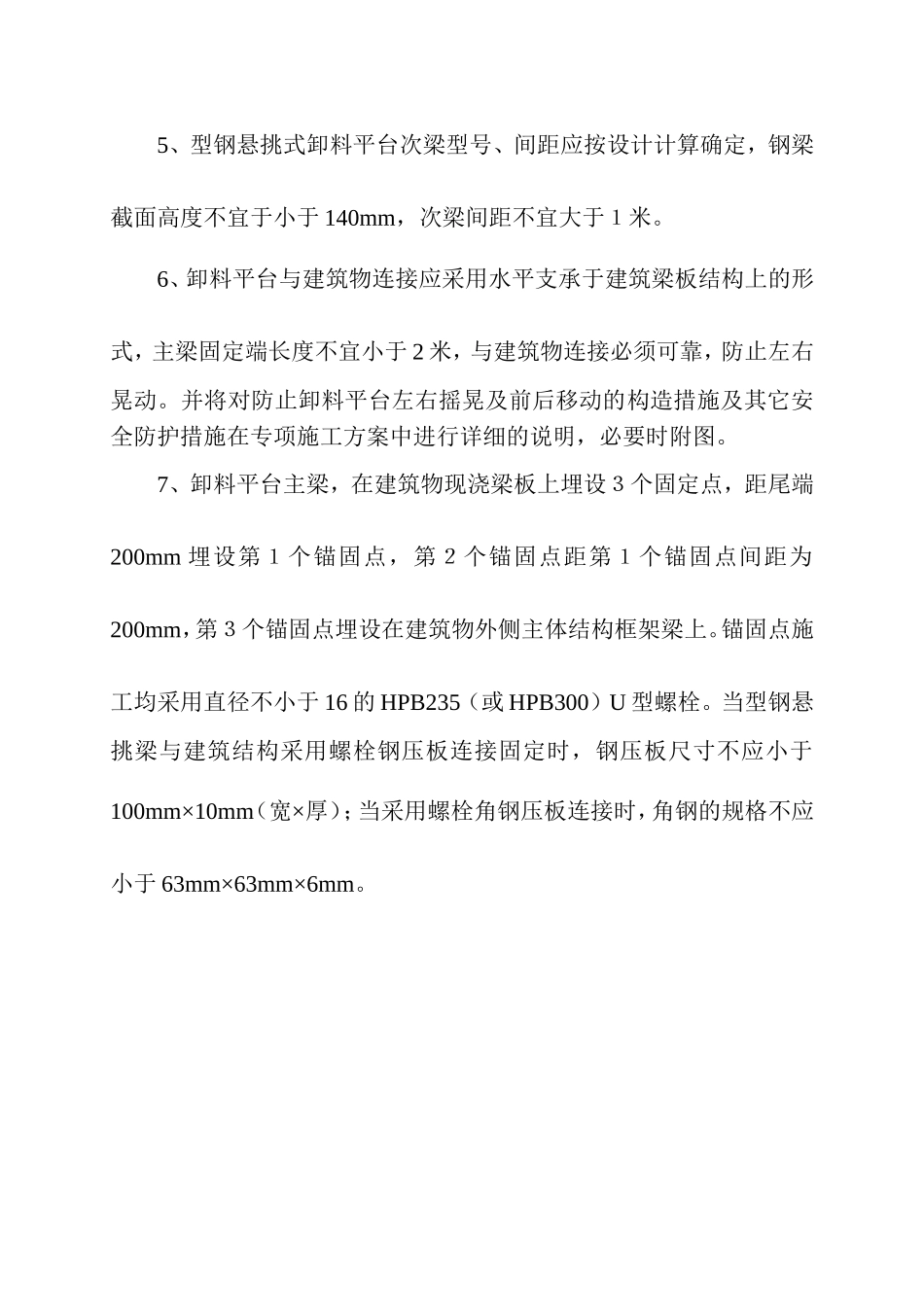

5、型钢悬挑式卸料平台次梁型号、间距应按设计计算确定,钢梁截面高度不宜于小于140mm,次梁间距不宜大于1米
6、卸料平台与建筑物连接应采用水平支承于建筑梁板结构上的形式,主梁固定端长度不宜小于2米,与建筑物连接必须可靠,防止左右晃动
并将对防止卸料平台左右摇晃及前后移动的构造措施及其它安全防护措施在专项施工方案中进行详细的说明,必要时附图

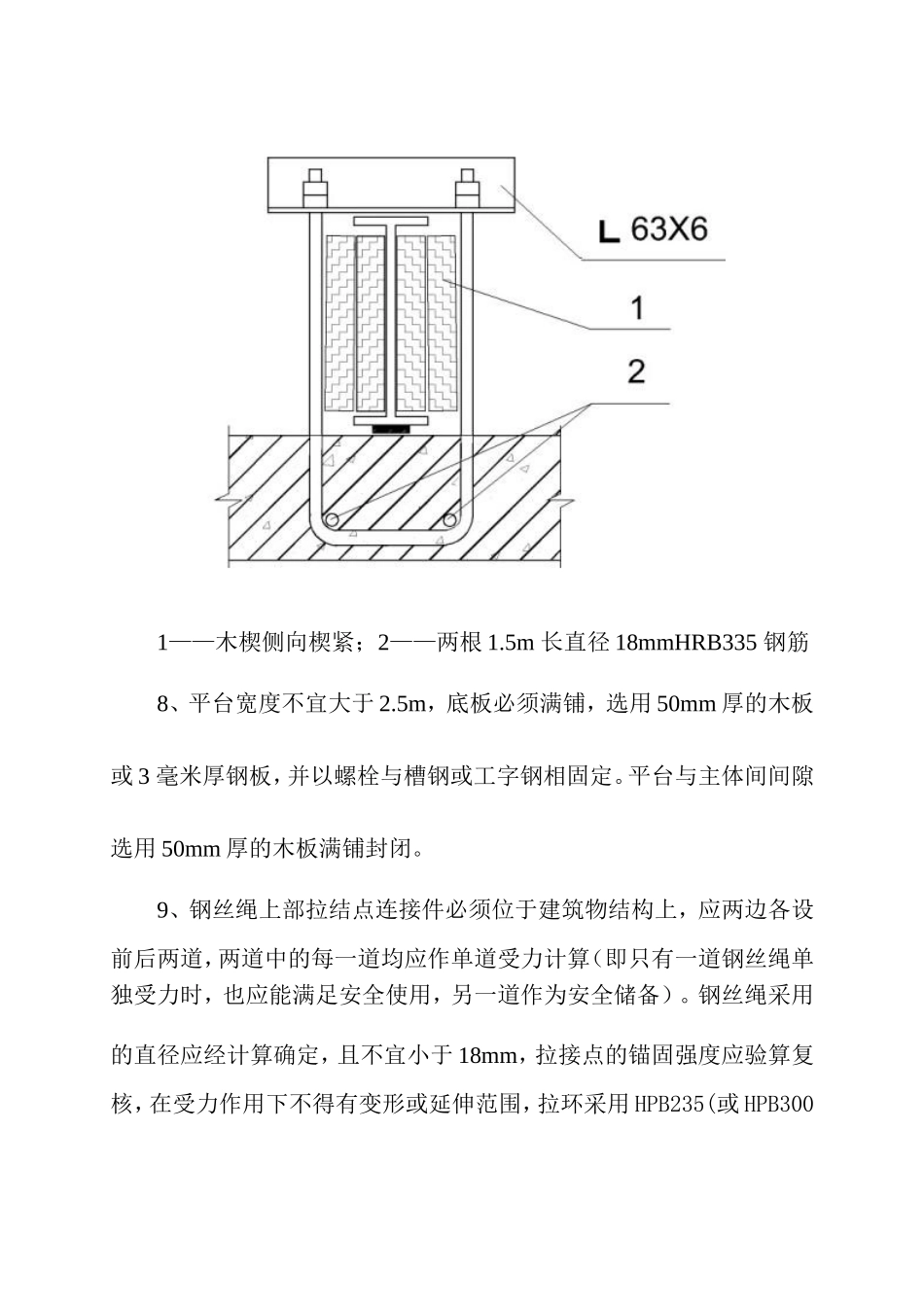

7、卸料平台主梁,在建筑物现浇梁板上埋设3个固定点,距尾端200mm埋设第1个锚固点,第2个锚固点距第1个锚固点间距为200mm,第3个锚固点埋设在建筑物外侧主体结构框架梁上
