福州市轨道交通1号线工程承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3
12工程名称福州市轨道交通1号线工程土建施工01合同段交底部位盾构区间工序名称同步注浆浆液拌制交底提要:同步注浆浆液拌制施工交底内容:为确保盾构同步注浆浆液拌制质量,现将浆液拌制具体要求做如下交底:一、拌浆设备选择我公司同步注浆拌合设备采用TS1000提升式搅拌机,单次搅拌最大可达1m³
二、注浆材料及配比的选定同步注浆浆液由细砂、粉煤灰、膨润土、水泥加水拌制而成,同时浆液的配合比还应通过试验及推进后地表沉降情况进行优化
目前提供的同步注浆配比如下表所示:同步注浆配合比方量水(kg)水泥(kg)砂(kg)外加剂I(kg)外加剂II(kg)拌合料1m346616077956/341注:浆液以控制坍落度为中心,浆液配比中水的用量根据砂的含水率适当调整
三、原材料投放原材料具体投放顺序为:细砂、膨润土→水泥、粉煤灰→水四、质量控制措施1、浆液坍落度初始值25~26cm,2小时内不低于24cm,不到标准不准放料
2、每拌浆液拌制好后,必须测量其稠度,每拌测两次,稠度控制在10~13cm并做好记录
3、拌制一次时间为3~4分钟
技术负责人交底人接受交底人注:1、本表用于承包单位对作业班组的技术交底;2、本表一式三份,交底后承包单位、作业班组各留一份,报监理部一份备案福州市轨道交通1号线工程承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3

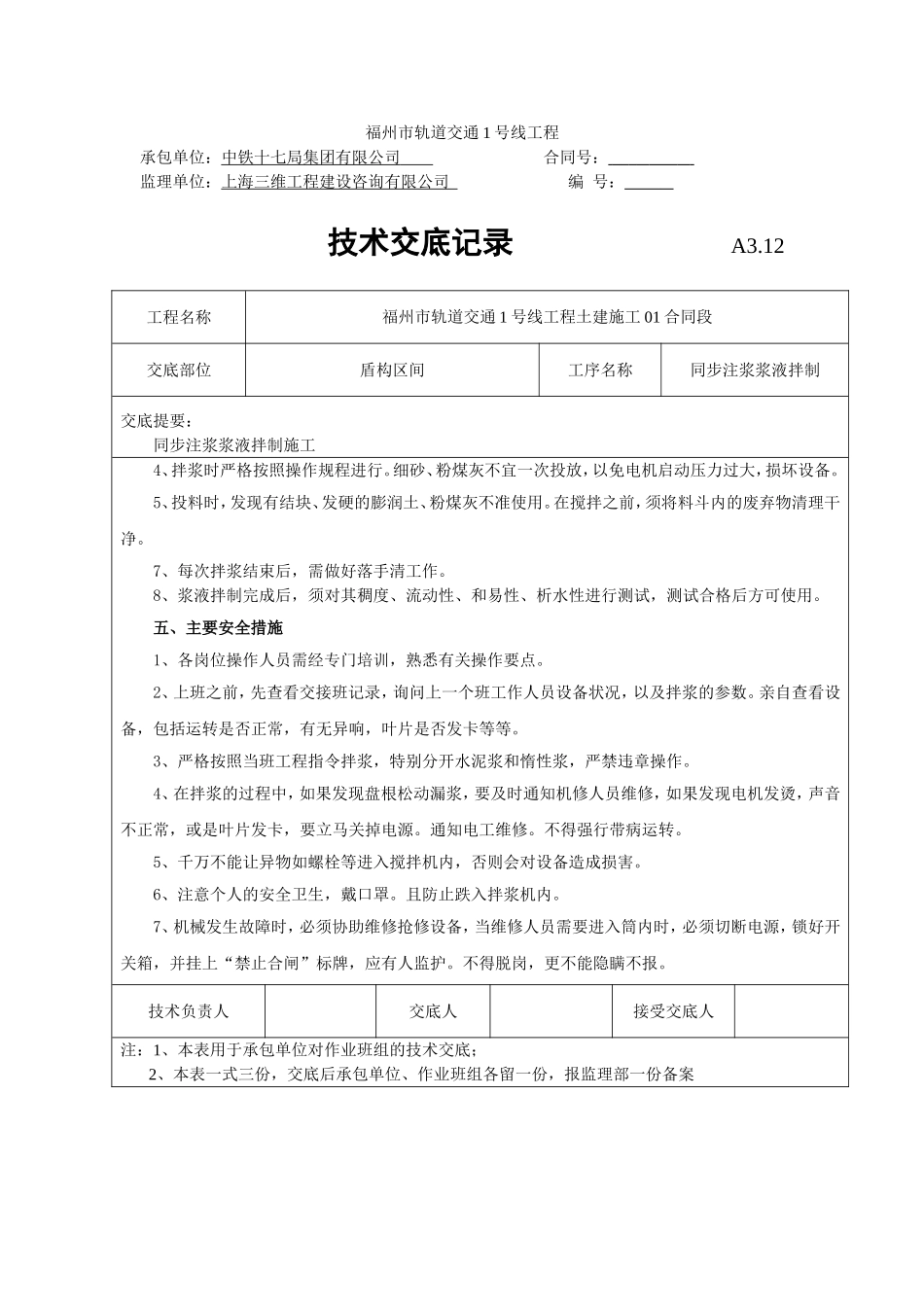

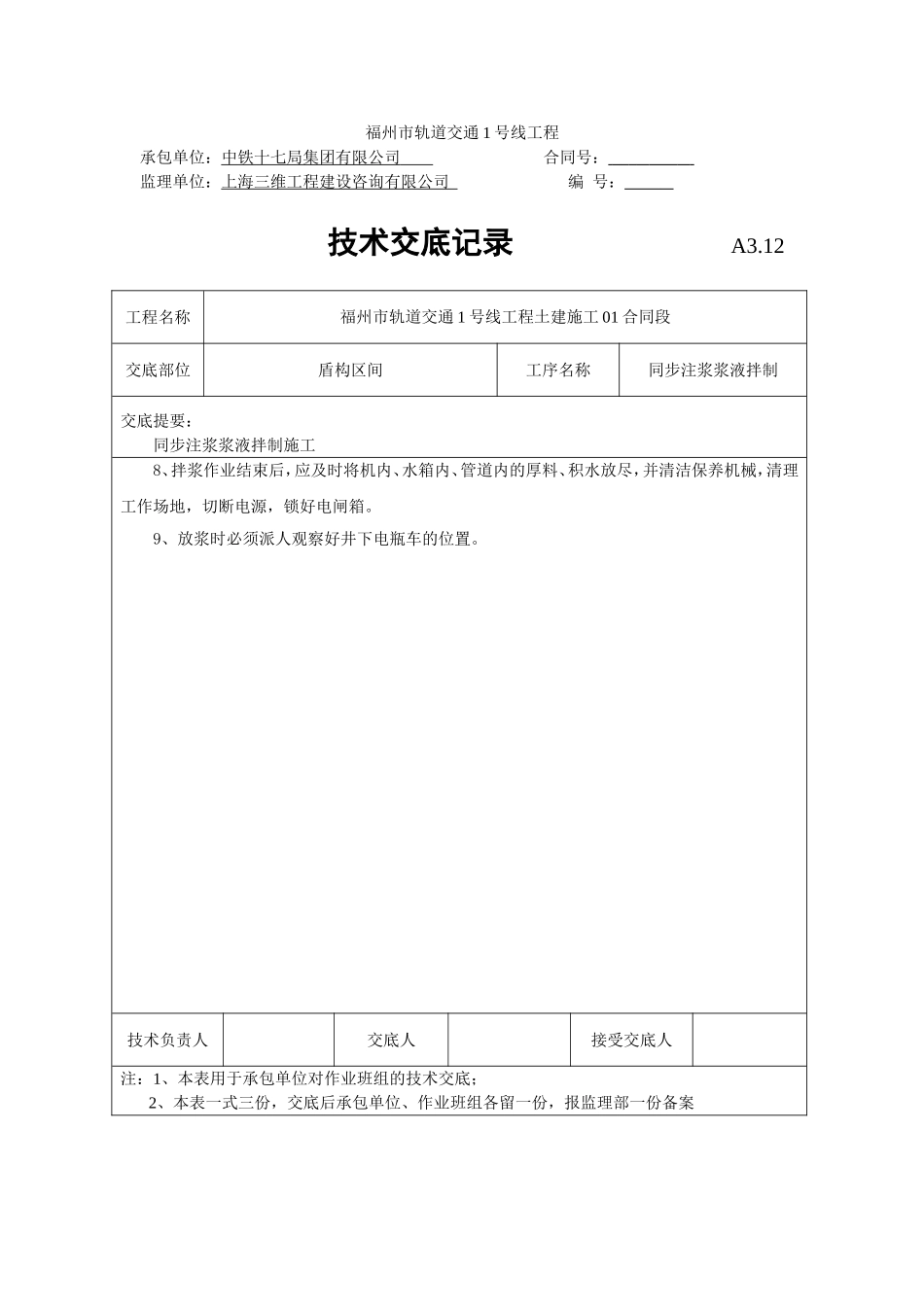

12工程名称福州市轨道交通1号线工程土建施工01合同段交底部位盾构区间工序名称同步注浆浆液拌制交底提要:同步注浆浆液拌制施工4、拌浆时严格按照操作规程进行
细砂、粉煤灰不宜一次投放,以免电机启动压力过大,损坏设备
5、投料时,发现有结块、发硬的膨润土、粉煤灰不准使用
