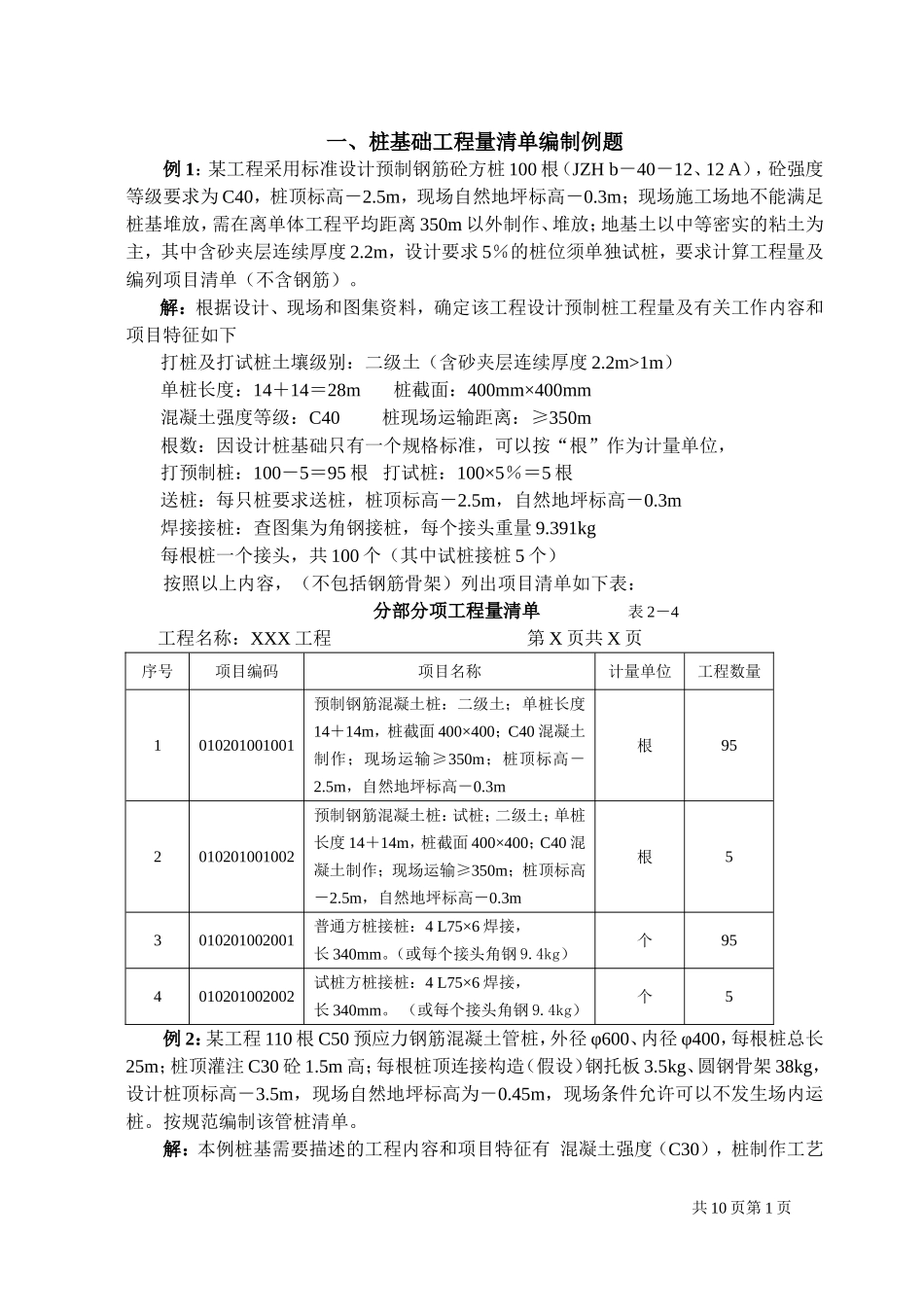

一、桩基础工程量清单编制例题例1:某工程采用标准设计预制钢筋砼方桩100根(JZHb-40-12、12A),砼强度等级要求为C40,桩顶标高-2
5m,现场自然地坪标高-0
3m;现场施工场地不能满足桩基堆放,需在离单体工程平均距离350m以外制作、堆放;地基土以中等密实的粘土为主,其中含砂夹层连续厚度2
2m,设计要求5%的桩位须单独试桩,要求计算工程量及编列项目清单(不含钢筋)
解:根据设计、现场和图集资料,确定该工程设计预制桩工程量及有关工作内容和项目特征如下打桩及打试桩土壤级别:二级土(含砂夹层连续厚度2
2m>1m)单桩长度:14+14=28m桩截面:400mm×400mm混凝土强度等级:C40桩现场运输距离:≥350m根数:因设计桩基础只有一个规格标准,可以按“根”作为计量单位,打预制桩:100-5=95根打试桩:100×5%=5根送桩:每只桩要求送桩,桩顶标高-2
5m,自然地坪标高-0
3m焊接接桩:查图集为角钢接桩,每个接头重量9
391kg每根桩一个接头,共100个(其中试桩接桩5个)按照以上内容,(不包括钢筋骨架)列出项目清单如下表:分部分项工程量清单表2-4工程名称:XXX工程第X页共X页序号项目编码项目名称计量单位工程数量1010201001001预制钢筋混凝土桩:二级土;单桩长度14+14m,桩截面400×400;C40混凝土制作;现场运输≥350m;桩顶标高-2
5m,自然地坪标高-0
3m根952010201001002预制钢筋混凝土桩:试桩;二级土;单桩长度14+14m,桩截面400×400;C40混凝土制作;现场运输≥350m;桩顶标高-2
5m,自然地坪标高-0
3m根53010201002001普通方桩接桩:4L75×6焊接,长340mm
(或每个接头角钢9
4kg)个954010201002002试桩方桩接桩:4L75×6焊接,长3
